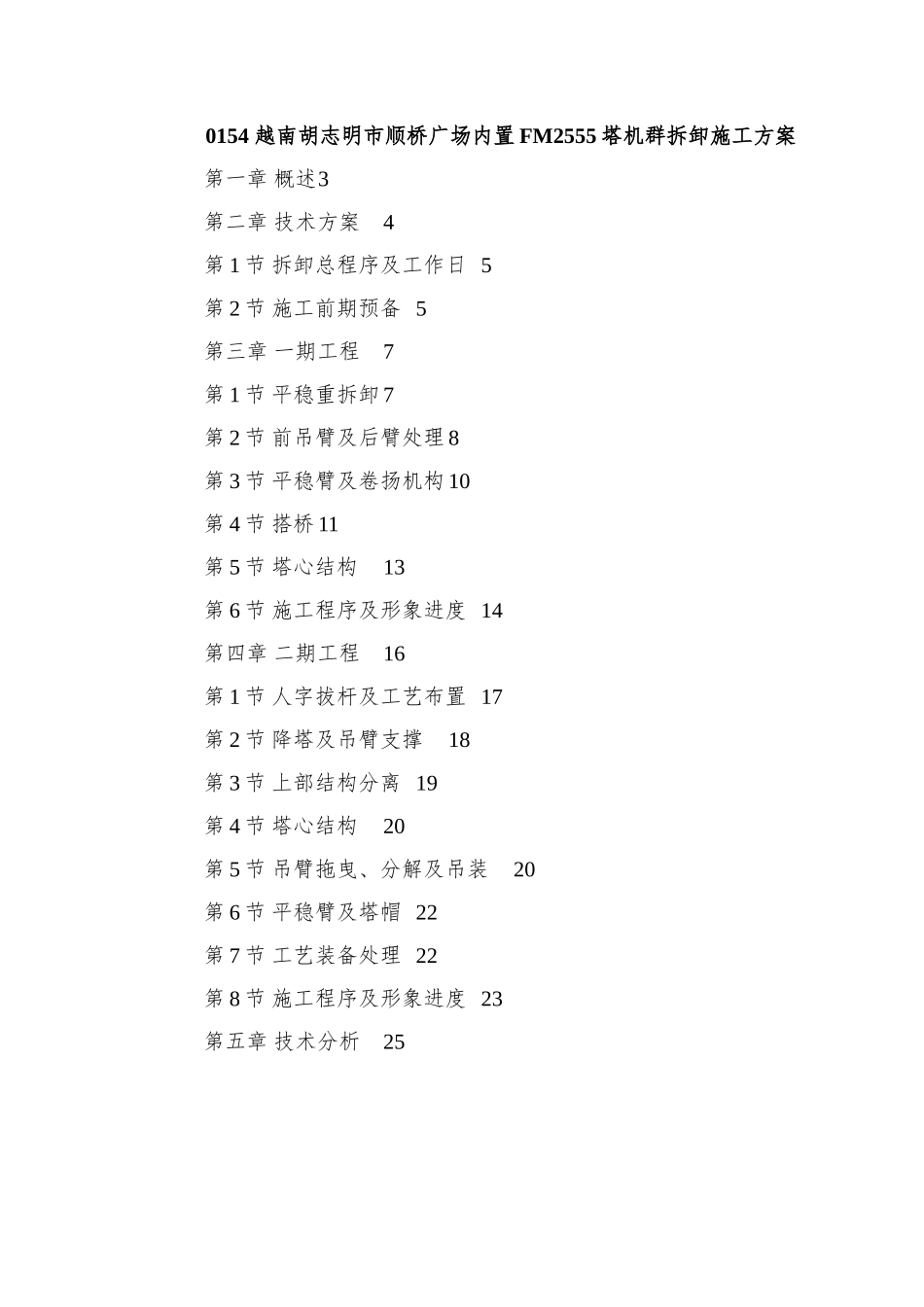

0154 越南胡志明市顺桥广场内置 FM2555 塔机群拆卸施工方案第一章 概述3第二章 技术方案4第 1 节 拆卸总程序及工作日 5第 2 节 施工前期预备 5第三章 一期工程7第 1 节 平稳重拆卸 7第 2 节 前吊臂及后臂处理 8第 3 节 平稳臂及卷扬机构 10第 4 节 搭桥 11第 5 节 塔心结构13第 6 节 施工程序及形象进度 14第四章 二期工程16第 1 节 人字拔杆及工艺布置 17第 2 节 降塔及吊臂支撑18第 3 节 上部结构分离 19第 4 节 塔心结构20第 5 节 吊臂拖曳、分解及吊装20第 6 节 平稳臂及塔帽 22第 7 节 工艺装备处理 22第 8 节 施工程序及形象进度 23第五章 技术分析25概述由中建二局南方建筑公司总承包的胡志明市顺桥广场是越南在建最大规模民用建筑工程,建筑总面积 97000m2,地上 36 层,塔楼群顶标高为 110

536m,广场地处胡志明市市区中心,裙房南北两侧紧靠市区公路干线雄王道和新兴街
由于受现场环境的限制施工无法使用常规外爬塔机,受电梯井道尺寸及结构的限制也无法使用常规内爬方案,结合各方面的因素,选用了拓植公司生产FM2555 大型塔机,采纳电梯井道内连续加高的内置安装方案
主体结构封顶后,塔机主钩标高 120m,单机结构总重 120t,机群中心距离分不为 65
58m 及 56
根据顺桥广场施工总进度要求,一期工程拆除塔楼 1 号及 2 号塔机,每台工期 13d
二期工程拆除塔楼 3 号塔机,工程 15d
由于塔机拆除工程风险大,项目经理部采纳国际招标法,参加工程投标的还有新加坡的 Handing way 公司及越南 BINH TRIEU 公司

现场的塔机布置如图 1 所示
图 1 FM2555 塔吊布置总图技术方案本工程工期短,难度大,又由于境外工程各方面条件的限制,制定安全可靠
