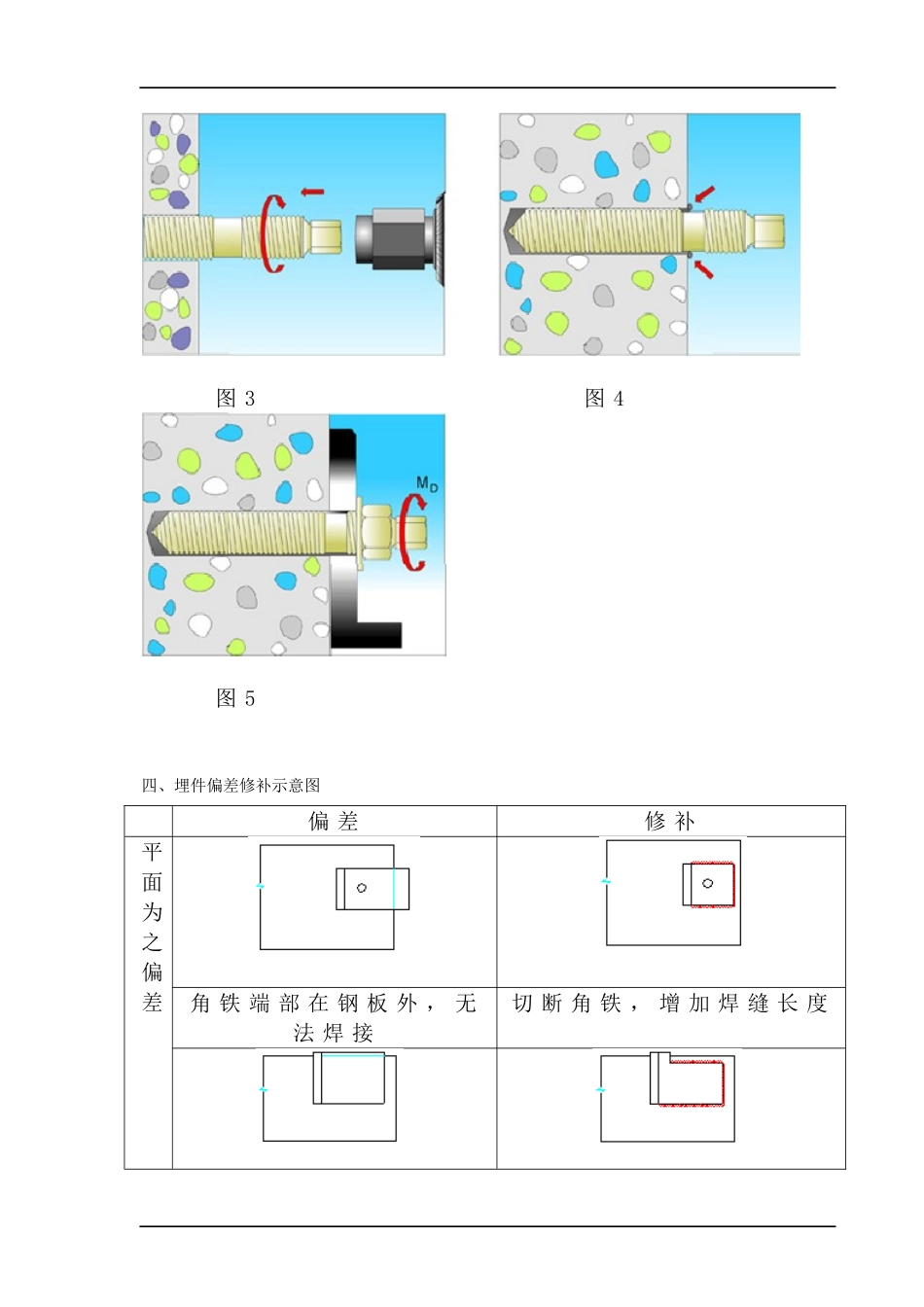

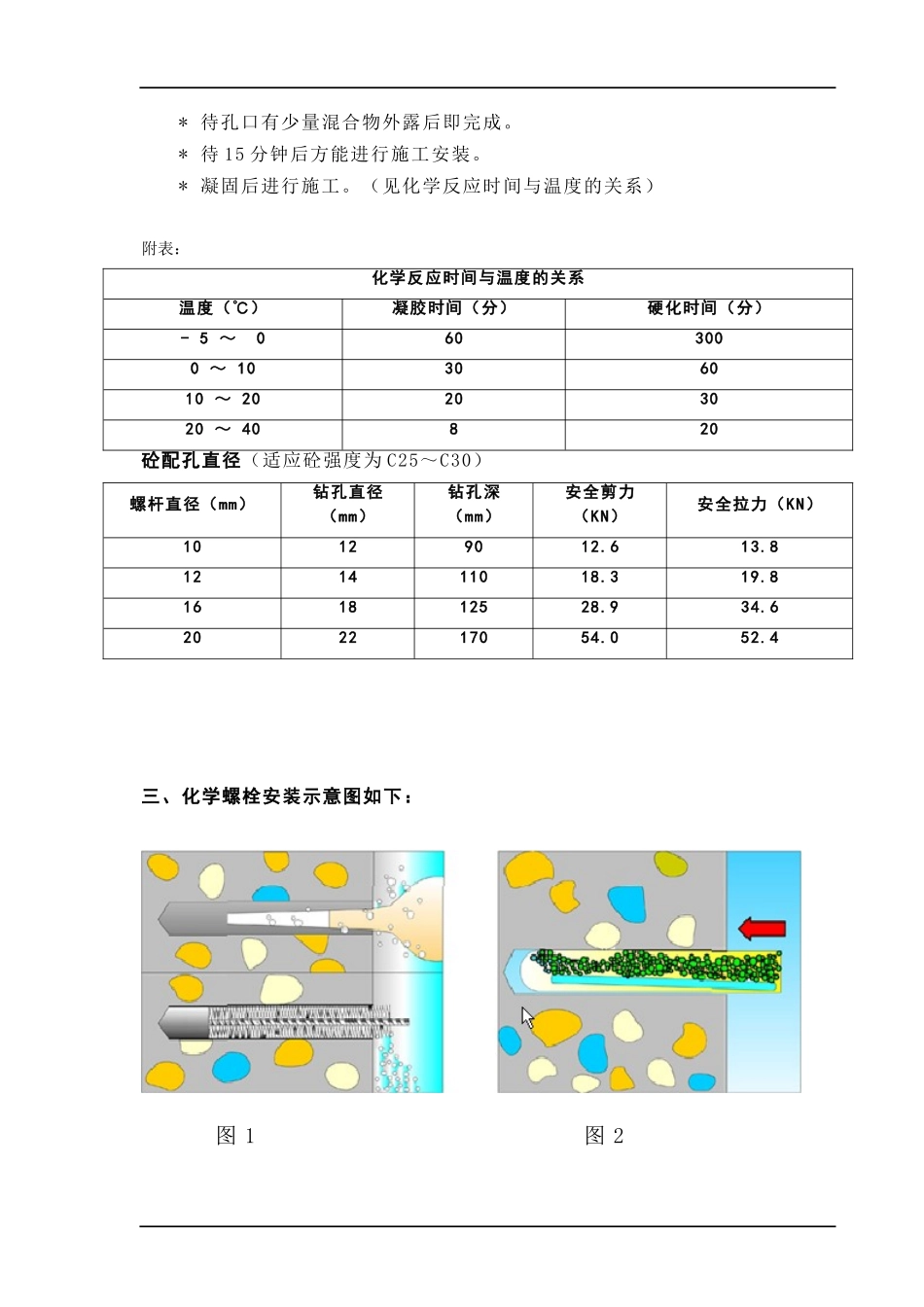

预埋件与结构检查以及偏差处理一、预埋件与结构检查1.在弹线放样过程中,预埋件与结构检查的工作相继展开,依据 1 轴线处检查为起始点,进行预埋件与结构的检查,并进行记录,参见检查表。2.依据预件的编号图,依次逐个进行检查,将每一编号处的结构偏差,与埋件的偏差值记录下来,提交反馈给设计进行分析,对偏位> 45mm 以上埋件进行补救措施,同时记录结构偏差大于设计标准的,请总承包单位进行配合处理。3.若预埋件结构偏差较大,已超出施工各范围或垂直度达不到国家和地方标准的,则应将报告以及检查数据,呈报给业主、监理、总包,并提出建议性方案供有关部门参考,待业主、监理、设计同意后再进行施工。4.若偏差在范围内,则依据施工图进行施工。二、预埋件的偏差处理1.预埋件偏差在 45--150mm 时,应采纳与预埋件等厚度,同材料的钢板,一端与预埋件焊接,焊缝高度依据设计要求,进行周边焊,焊接质量应符合现行国家标准《钢结构工程施工及验收法律规范》,另一端采纳设计 所规定化学螺栓进行固定。2.化学螺栓施工之前首先请监理取样,化学螺栓呈送有关部门做物理性能测试以及化学锚栓的拉拔试验,待各项数据合格后进行现场施工。3.预埋件表面沿垂直方向倾斜误差大时,应采纳厚度合适的钢板垫平后焊牢,严禁用钢筋等不规则金属件作垫焊或搭接焊。4.因结构偏小向内偏移引起支座长度不够,无法正常施工时,则采纳加长支座的办法解决,在预埋件上焊接钢板或槽钢加垫的方法解决。5.埋件偏位采纳锚栓,我司采纳化学螺栓,但施工过程中必须严格安照厂家的标准要求进行施工。6.化学螺栓施工步骤及要求* 确立打化学螺栓位置,测量组进行放样。* 施工人员根据定位十字线进行打孔。* 打孔深度,孔径依据标准进行。冲击钻上设立标尺确保孔深。* 打孔完毕吹清孔内灰尘。* 放入环氧树脂与固化剂的混合物。* 放入螺杆进行搅拌,转速为 1400 转/分。* 待孔口有少量混合物外露后即完成。* 待 15 分钟后方能进行施工安装。* 凝固后进行施工。(见化学反应时间与温度的关系)附表:化学反应时间与温度的关系温度(℃)凝胶时间(分)硬化时间(分)- 5 ~ 0603000 ~ 10306010 ~ 20203020 ~ 40820砼配孔直径(适应砼强度为 C25~C30)螺杆直径(mm)钻孔直径(mm)钻孔深(mm)安全剪力(KN)安全拉力(KN)10129012.613.8121411018.319.8161812528.934.6202217054.052.4三、化学螺栓安装示意图如下: 图 1 图 2 图 3...
