项目名称: 编制单位:焊接施工场地总 工: 日 期:质管科: 日 期:施技科: 日 期:安监科: 日 期:工 地: 日 期:编 写: 日 期:2001 年 11 月 30 日目 录1

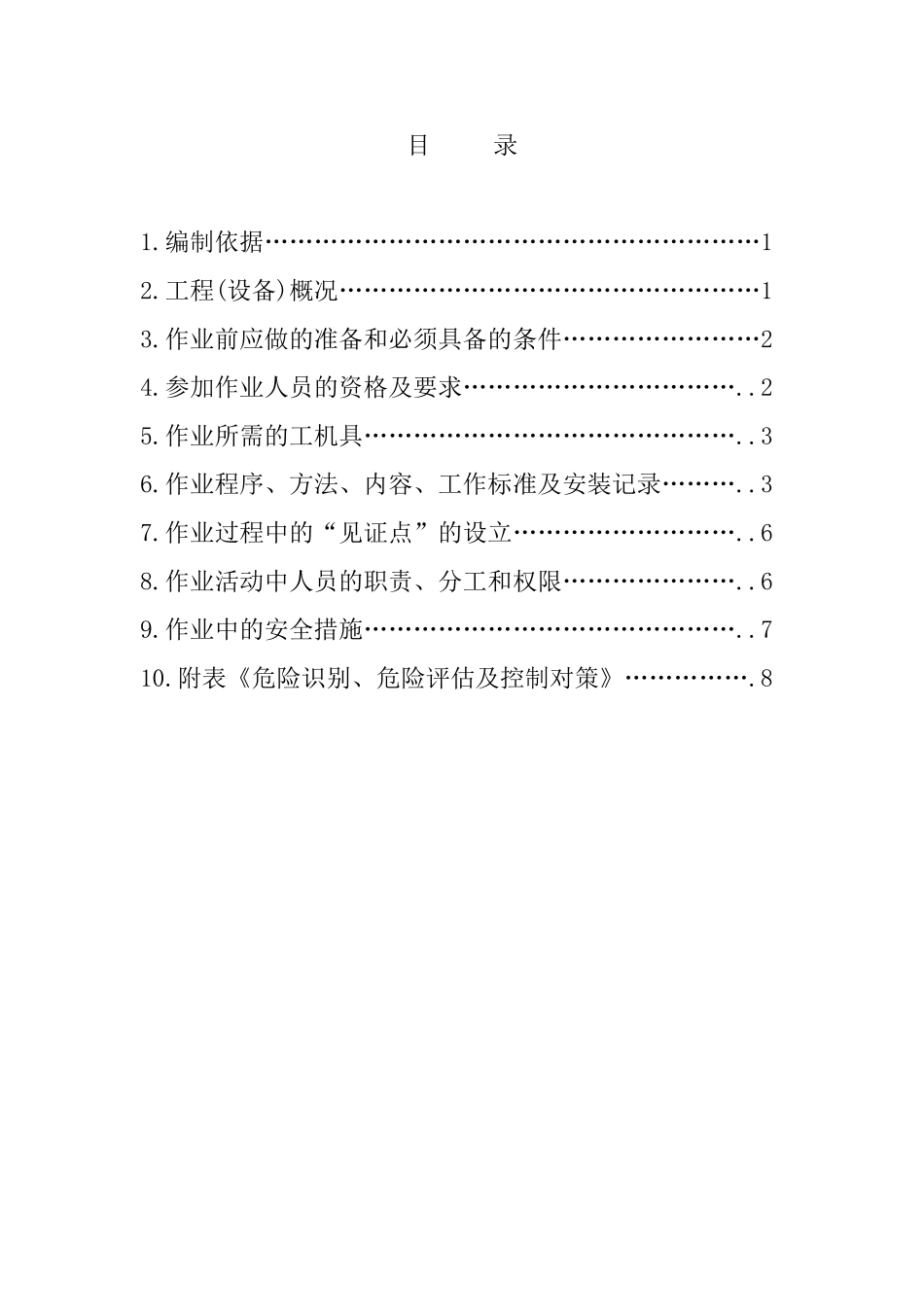

编制依据……………………………………………………12
工程(设备)概况……………………………………………13
作业前应做的准备和必须具备的条件……………………24
参加作业人员的资格及要求……………………………
作业所需的工机具………………………………………
作业程序、方法、内容、工作标准及安装记录………
作业过程中的“见证点”的设立………………………
作业活动中人员的职责、分工和权限…………………
作业中的安全措施………………………………………
附表《危险识别、危险评估及控制对策》……………
编制依据序号名 称版 次来 源123456789102
1 空预器由******工程有限公司提供;2
2 空预器主体参数2
1 设计型号: 28
5VNT17602
2 换热元件总表面积(每台空预器):23286m22
3 空预器总重量:263 吨2
4 外壳大致高度:2545mm2
5 运行环境燃料:设计煤种每台锅炉的空预器数目:2 台气流布置:烟气向下,空气向上旋转方向:烟气/二次风/一次风2
6 转子转速:1 转/分2
3 焊接工作量2
1 空预器主要焊接工作量是转子部件中径向隔板与中心筒的焊接
径向隔板高度为:2275mm,厚度为:10mm,焊缝坡口型式为:V型
需焊接的径向隔板 6 件/每台空预器,共计 48 件/两台
2 转子膨胀节部分共有 8 节,每节有隔仓板 12 块,均为角接焊
3 其他焊接工作量有:烟风道与翼板的焊接;烟风道与转子外壳顶板的焊接;底梁焊接;中心部分焊接;顶、
