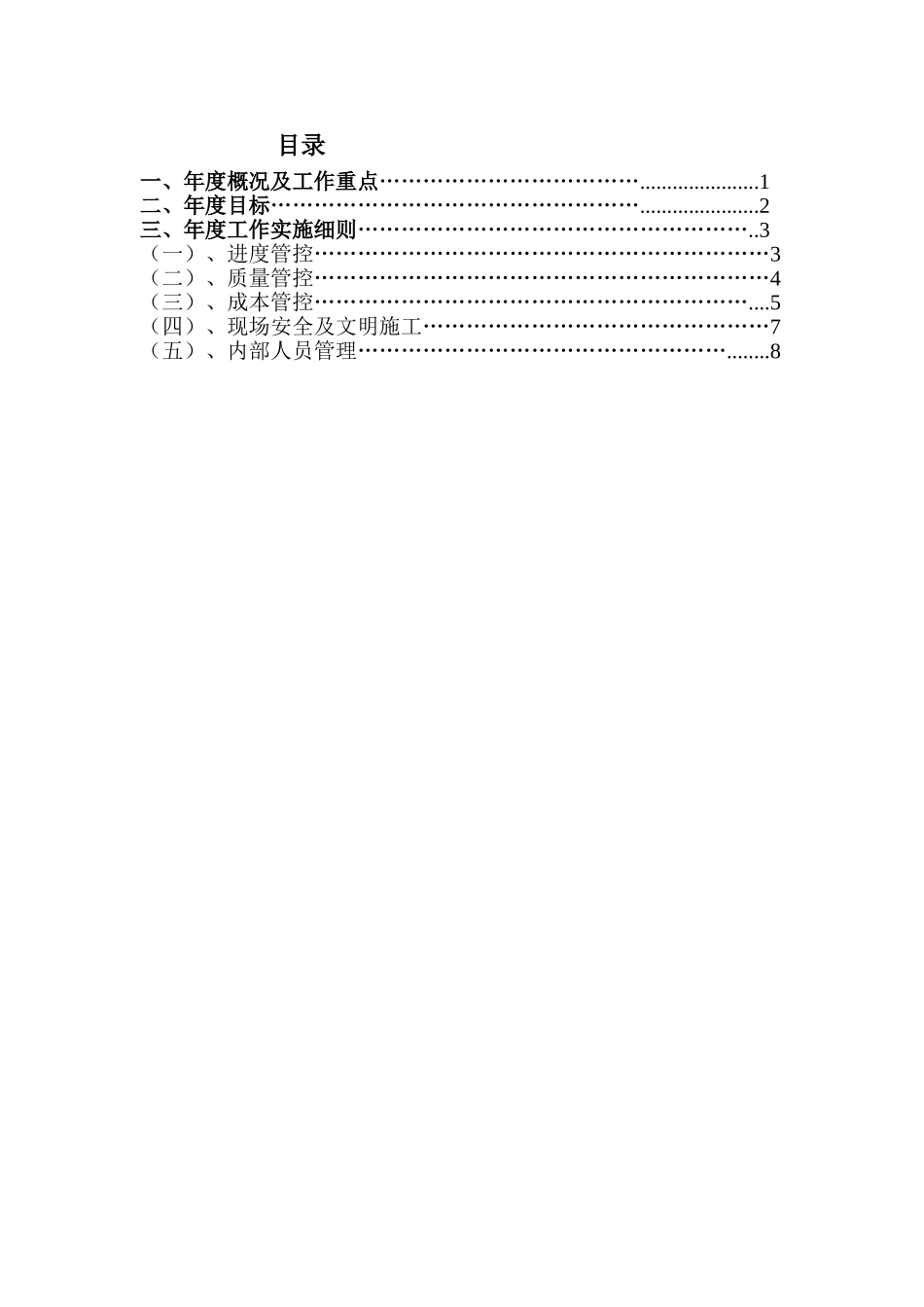

2025 年度鸡西万达项目机电专业施工策划书 编制单位:中建二局鸡西万达机电工程部编制时间:2025 年 12 月 28 日 目录一、年度概况及工作重点………………………………
1 二、年度目标……………………………………………
2三、年度工作实施细则………………………………………………
3(一)、进度管控………………………………………………………3(二)、质量管控………………………………………………………4(三)、成本管控……………………………………………………
5(四)、现场安全及文明施工…………………………………………7(五)、内部人员管理……………………………………………

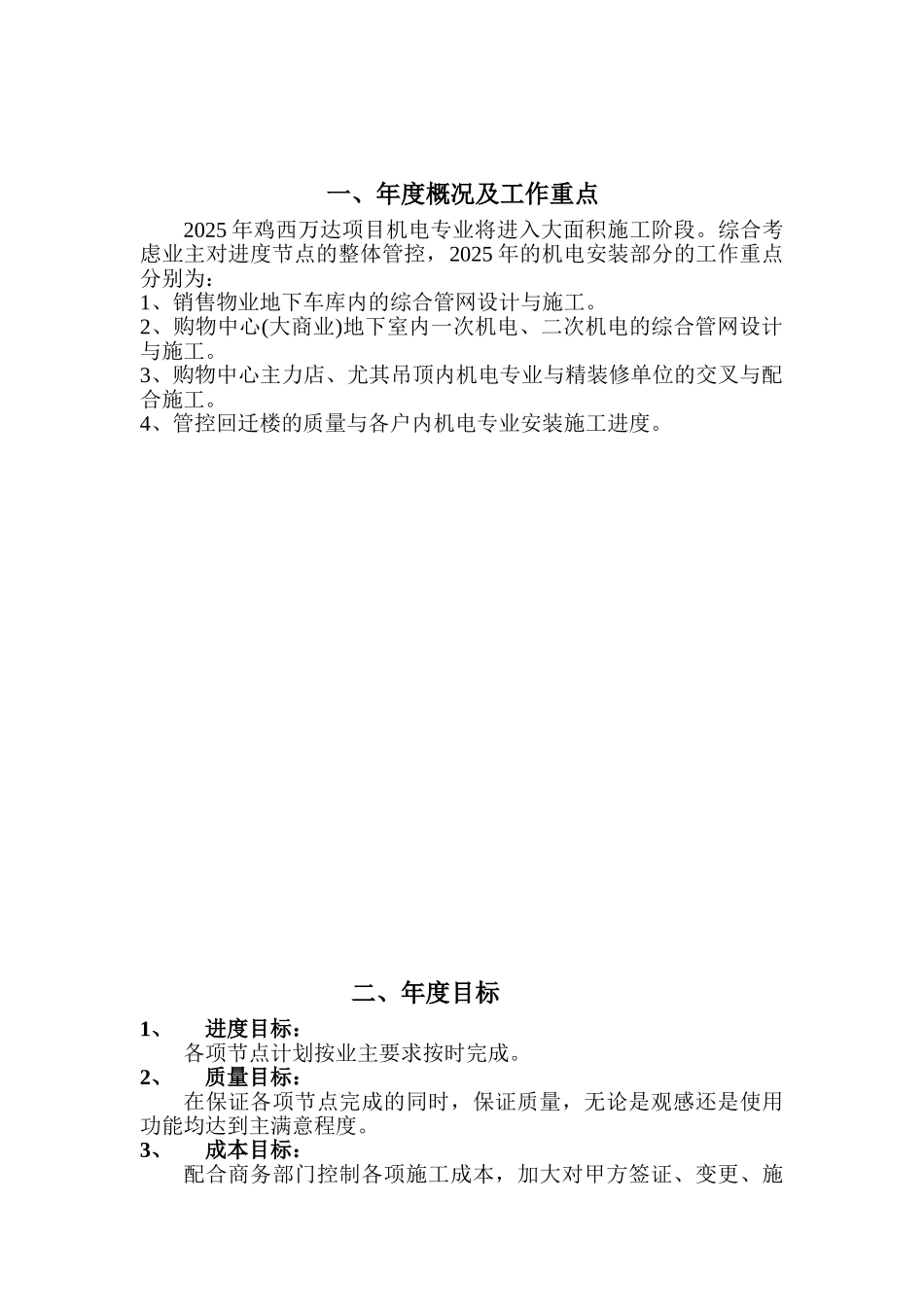

8 一、年度概况及工作重点2025 年鸡西万达项目机电专业将进入大面积施工阶段
综合考虑业主对进度节点的整体管控,2025 年的机电安装部分的工作重点分别为:1、销售物业地下车库内的综合管网设计与施工
2、购物中心(大商业)地下室内一次机电、二次机电的综合管网设计与施工
3、购物中心主力店、尤其吊顶内机电专业与精装修单位的交叉与配合施工
4、管控回迁楼的质量与各户内机电专业安装施工进度
二、年度目标1、进度目标:各项节点计划按业主要求按时完成
2、质量目标:在保证各项节点完成的同时,保证质量,无论是观感还是使用功能均达到主满意程度
3、成本目标:配合商务部门控制各项施工成本,加大对甲方签证、变更、施工队伍的零星用工的管控
做到隐含的甲方签证不落,变更费以及甲方签证所签回的费较其成本盈利
对劳务分包的合同外零星用工达到经济化、合理化
4、现场安全及文明施工目标:安全方面能够继续发扬 2025 年的一些管理经验,避开之前管理过程中存在的一些死角,吸取过去的教训
临时用水、临时用电能够满足施工需要
