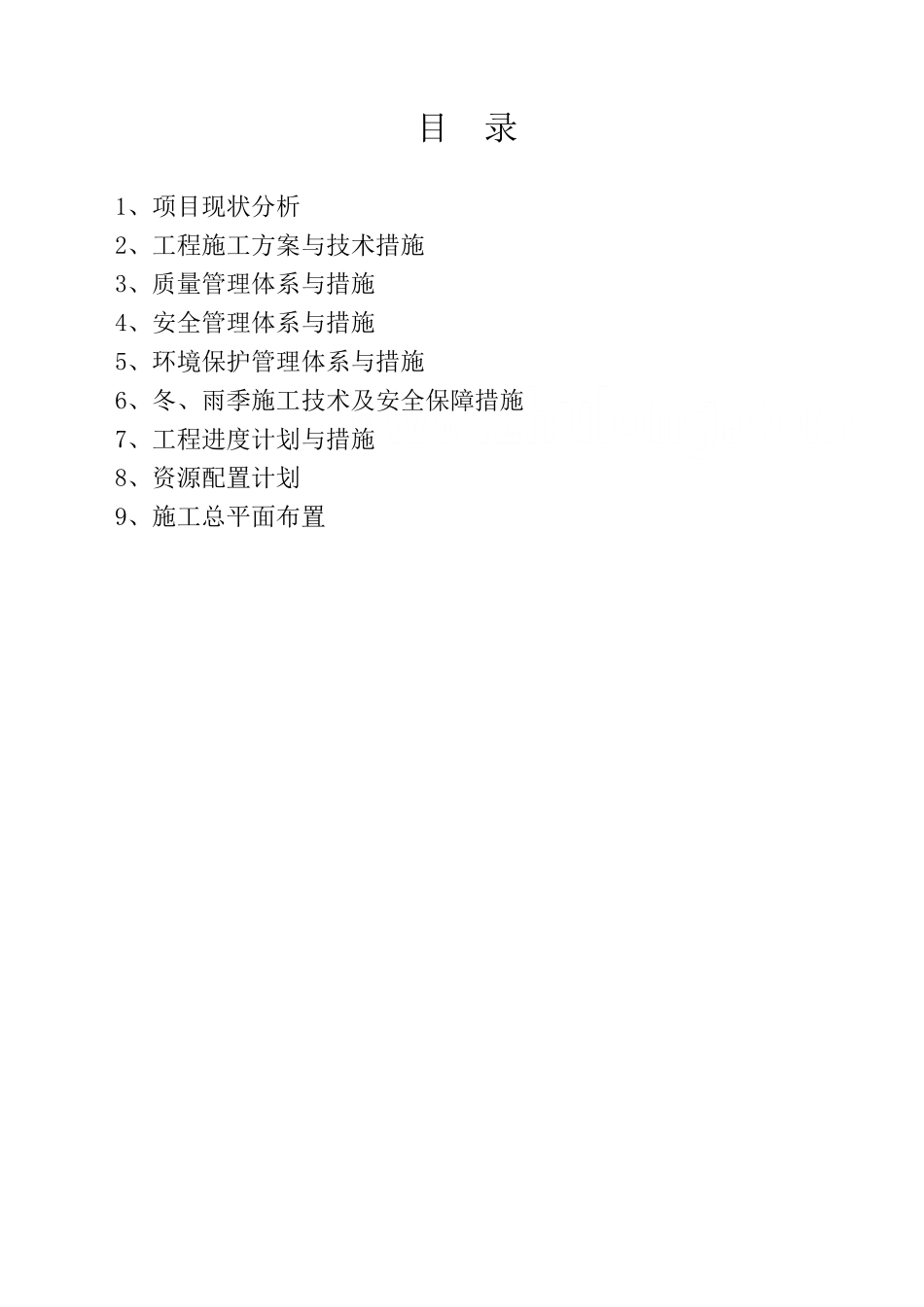

目 录1、项目现状分析2、工程施工方案与技术措施3、质量管理体系与措施4、安全管理体系与措施5、环境保护管理体系与措施6、冬、雨季施工技术及安全保障措施7、工程进度计划与措施8、资源配置计划9、施工总平面布置1、项目现状分析1
1 工程概况XX 县 2025 年度农业综合开发高标准农田建设示范工程
其中取水堰85 处,引水渠工程 8
5km,田间渠道工程 0
88km,蓄水池工程 5 口,机耕道工程 2
15km,耕作步道工程 2
575km,人行天桥工程共计 17m 长
工程主要建设任务是:水利措施工程取水堰,引水渠,田间渠道,农业措施工程机耕道及耕作步道
2 水文及气候XX 地处云贵高原东部苗岭主峰雷公山北麓、清水江中游南岸是中亚热带温柔湿润气候,雨量充沛,冬无严寒,夏无酷暑,年平均气温 16
5℃,年平均降水量 1801
7 毫米,无霜期 320 天,宜农、宜林、宜畜、宜渔,农业进展条件十分优越
3 施工分析⒈ 本工程的主要工程量集中在农田水利、道路工程及其他工程上,点多面广、战线长、施工运输中二次搬运量大、材料供应远离施工场地、施工管理较困难及砼搅拌困难等是影响整体工程进度和质量的关键所在,因此,农田水利、道路工程是本工程的重点与难点

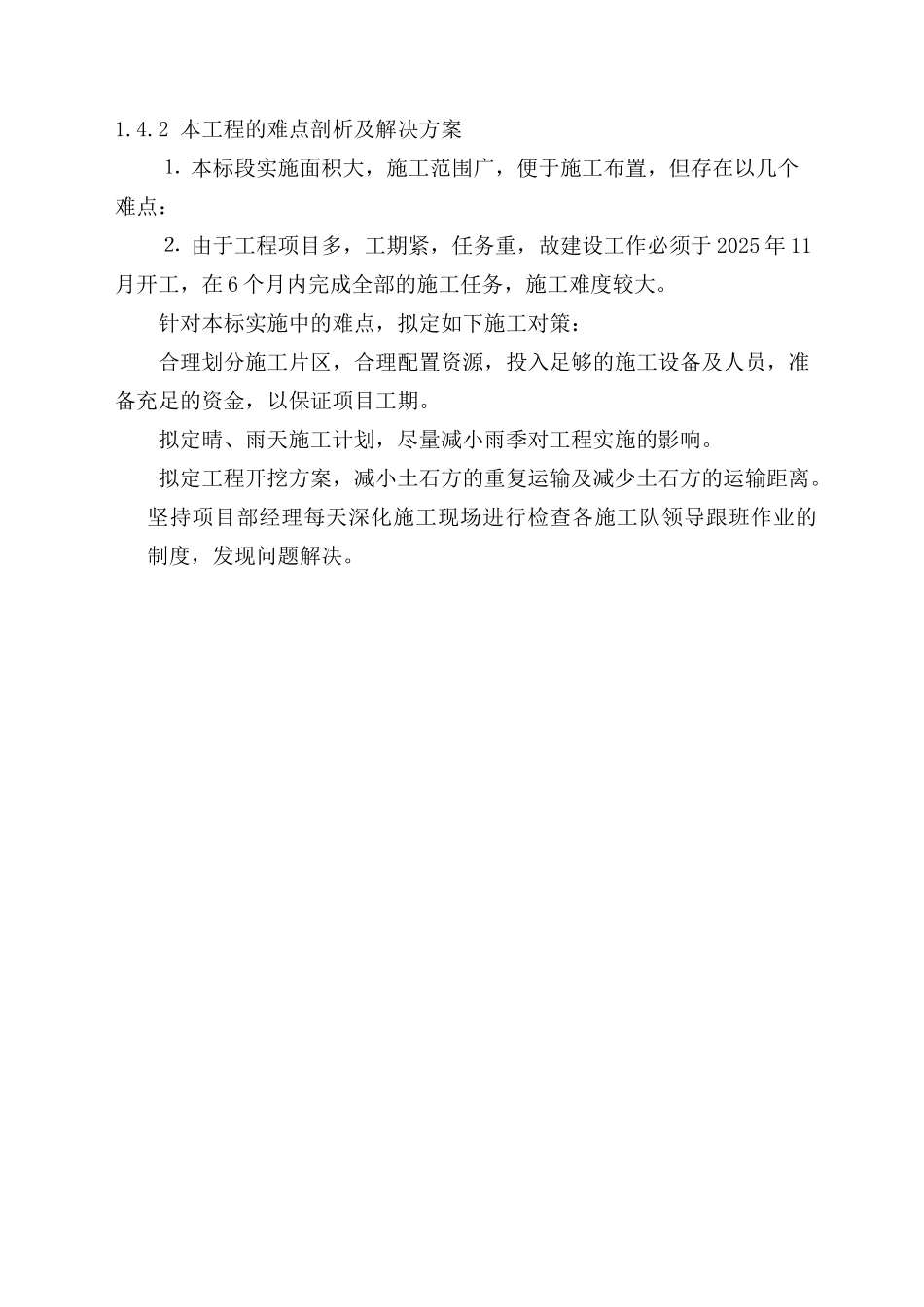

4 本工程的难点剖析及解决方案1
1 技术准备若我单位有幸中标,将立即组织项目经理和技术总工程师、技术负责人、施工员等认真阅读、讨论、审查施工图,在充分领悟设计意图的基础上会同业主、设计单位、监理单位一起进行图纸会审,将设计图中与施工实际可能出现的问题指出并会商解决,确保工程质量及功能满足设计要求
本工程计划工期为 6 个月,扣除雨天和其它不可预见因素,因此本工程工期短时间紧,工作量大
所以工程施工必须集中精兵强将,调集工程所需施工设备,做到进场快,开工快,人员精,业务强,通过严格管理,认真规划,合理布置,保证工程质量
