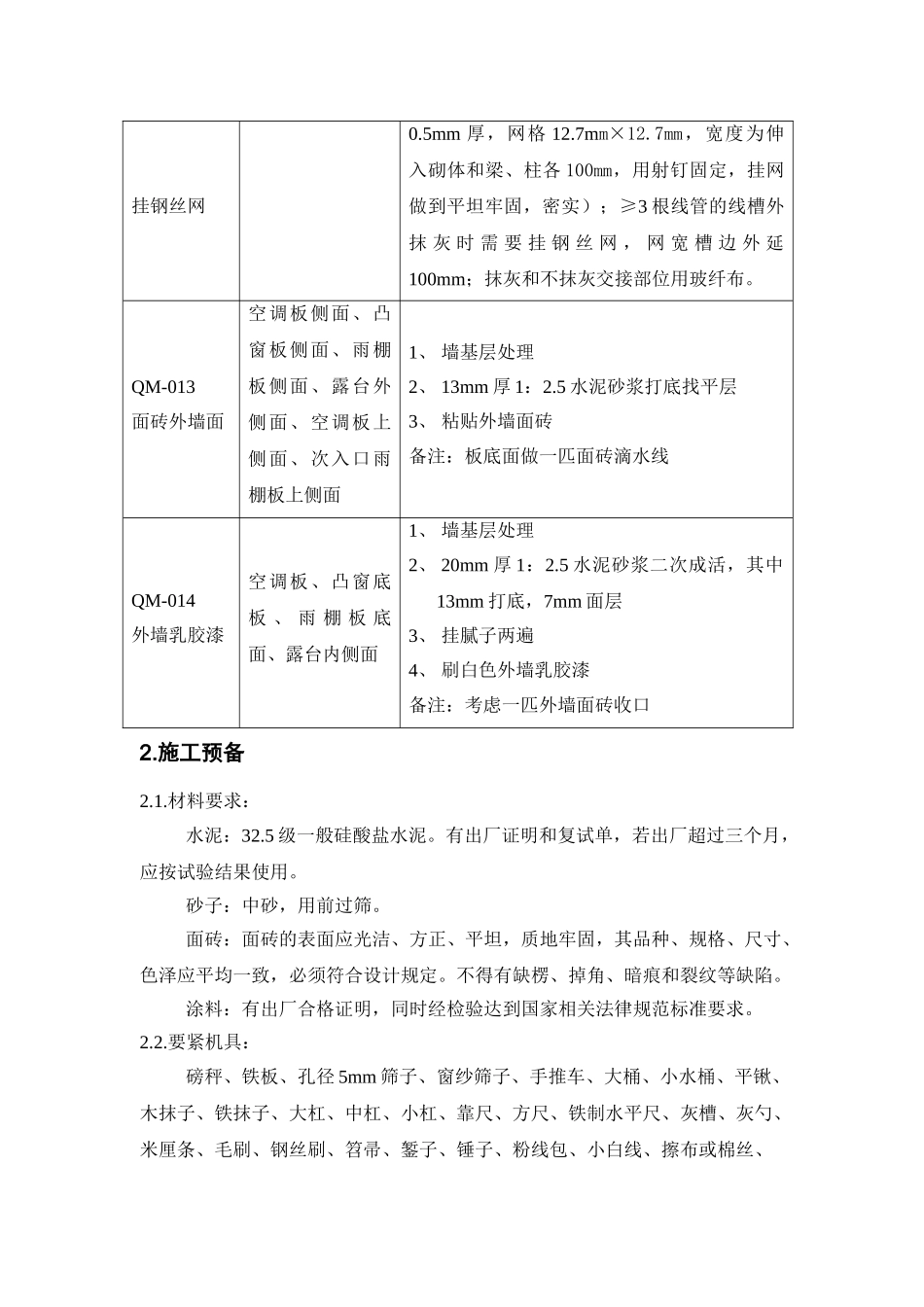

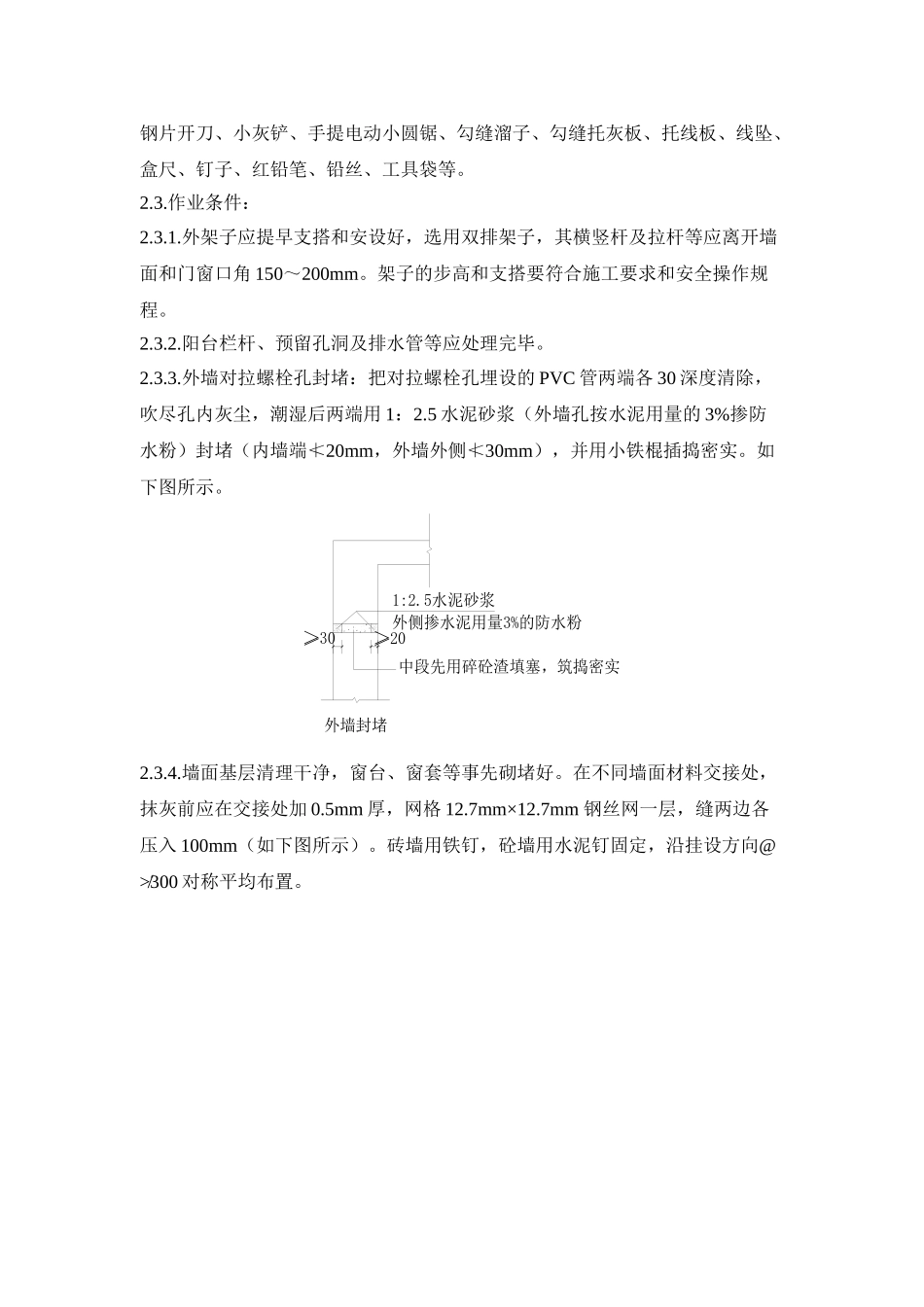

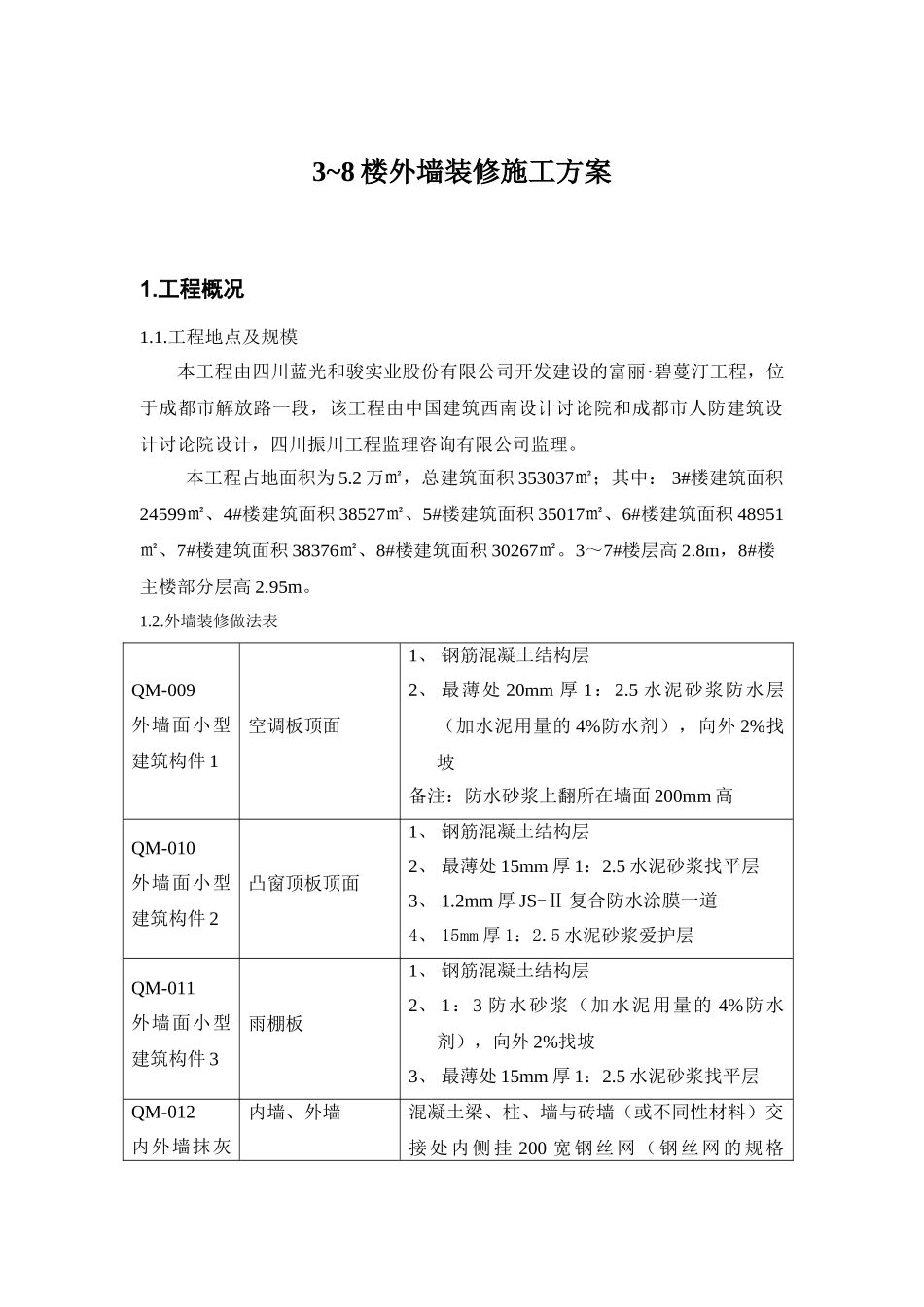

3~8 楼外墙装修施工方案1.工程概况1.1.工程地点及规模本工程由四川蓝光和骏实业股份有限公司开发建设的富丽·碧蔓汀工程,位于成都市解放路一段,该工程由中国建筑西南设计讨论院和成都市人防建筑设计讨论院设计,四川振川工程监理咨询有限公司监理。本工程占地面积为 5.2 万㎡,总建筑面积 353037㎡;其中: 3#楼建筑面积24599㎡、4#楼建筑面积 38527㎡、5#楼建筑面积 35017㎡、6#楼建筑面积 48951㎡、7#楼建筑面积 38376㎡、8#楼建筑面积 30267㎡。3~7#楼层高 2.8m,8#楼主楼部分层高 2.95m。1.2.外墙装修做法表QM-009外墙面小型建筑构件 1空调板顶面1、 钢筋混凝土结构层2、 最薄处 20mm 厚 1:2.5 水泥砂浆防水层(加水泥用量的 4%防水剂),向外 2%找坡备注:防水砂浆上翻所在墙面 200mm 高QM-010外墙面小型建筑构件 2凸窗顶板顶面1、 钢筋混凝土结构层2、 最薄处 15mm 厚 1:2.5 水泥砂浆找平层3、 1.2mm 厚 JS-Ⅱ 复合防水涂膜一道4、 15mm 厚 1:2.5 水泥砂浆爱护层QM-011外墙面小型建筑构件 3雨棚板1、 钢筋混凝土结构层2、 1:3 防水砂浆(加水泥用量的 4%防水剂),向外 2%找坡3、 最薄处 15mm 厚 1:2.5 水泥砂浆找平层QM-012内外墙抹灰内墙、外墙混凝土梁、柱、墙与砖墙(或不同性材料)交接处内侧挂 200 宽钢丝网(钢丝网的规格挂钢丝网0.5mm 厚,网格 12.7mm×12.7mm,宽度为伸入砌体和梁、柱各 100mm,用射钉固定,挂网做到平坦牢固,密实);≥3 根线管的线槽外抹 灰 时 需 要 挂 钢 丝 网 , 网 宽 槽 边 外 延100mm;抹灰和不抹灰交接部位用玻纤布。QM-013面砖外墙面空调板侧面、凸窗板侧面、雨棚板侧面、露台外侧面、空调板上侧面、次入口雨棚板上侧面1、 墙基层处理2、 13mm 厚 1:2.5 水泥砂浆打底找平层3、 粘贴外墙面砖备注:板底面做一匹面砖滴水线QM-014外墙乳胶漆空调板、凸窗底板 、 雨 棚 板 底面、露台内侧面1、 墙基层处理2、 20mm 厚 1:2.5 水泥砂浆二次成活,其中13mm 打底,7mm 面层3、 挂腻子两遍4、 刷白色外墙乳胶漆备注:考虑一匹外墙面砖收口2.施工预备2.1.材料要求:水泥:32.5 级一般硅酸盐水泥。有出厂证明和复试单,若出厂超过三个月,应按试验结果使用。砂子:中砂,用前过筛。面砖:面砖的表面应光洁、方正、平坦,质地牢固,其品种、规格、尺寸、色泽应平均一致,必须符合设计规定。不得有缺楞、掉...
