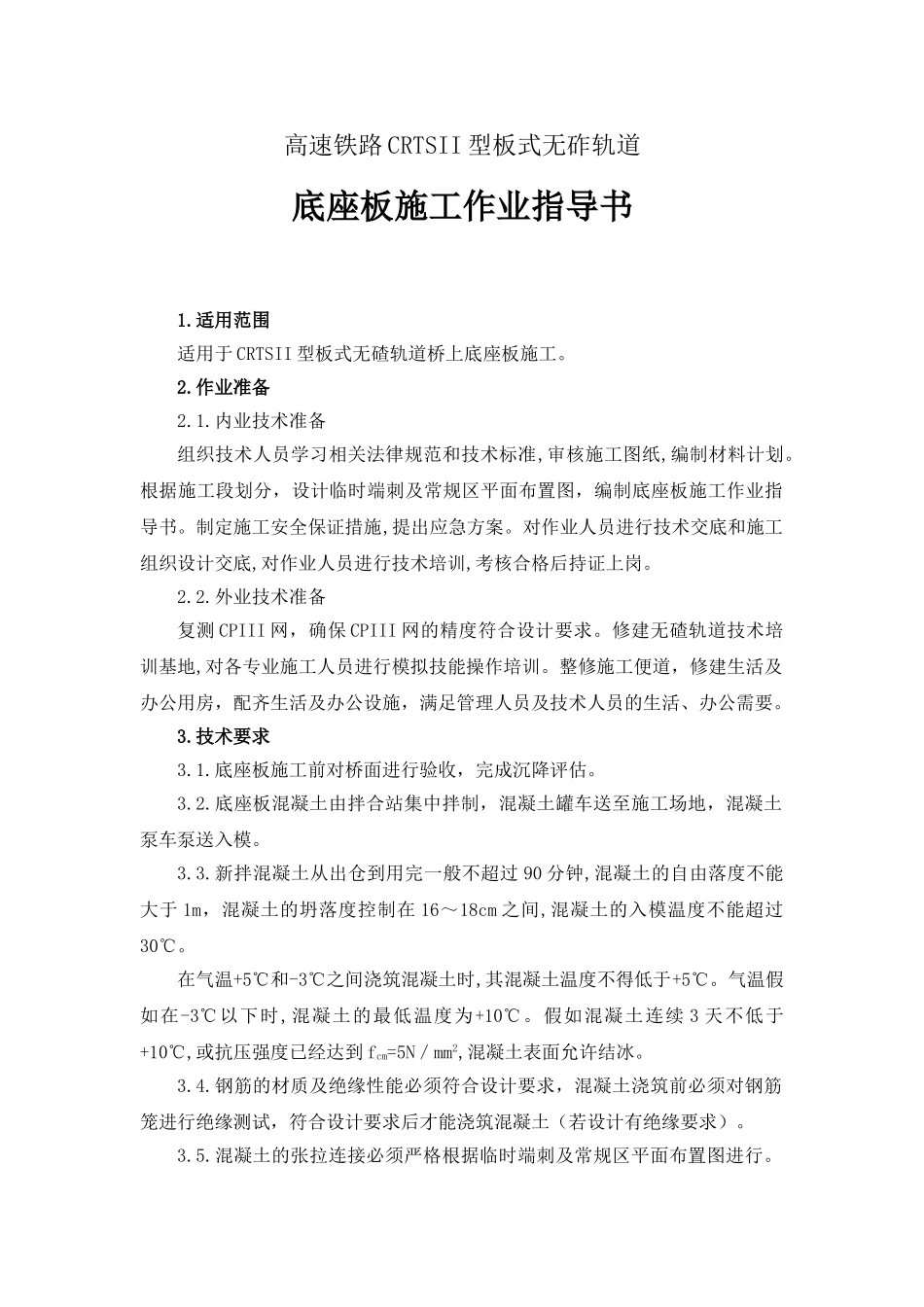

高速铁路 CRTSII 型板式无砟轨道底座板施工作业指导书1
适用范围适用于 CRTSII 型板式无碴轨道桥上底座板施工
内业技术准备组织技术人员学习相关法律规范和技术标准,审核施工图纸,编制材料计划
根据施工段划分,设计临时端刺及常规区平面布置图,编制底座板施工作业指导书

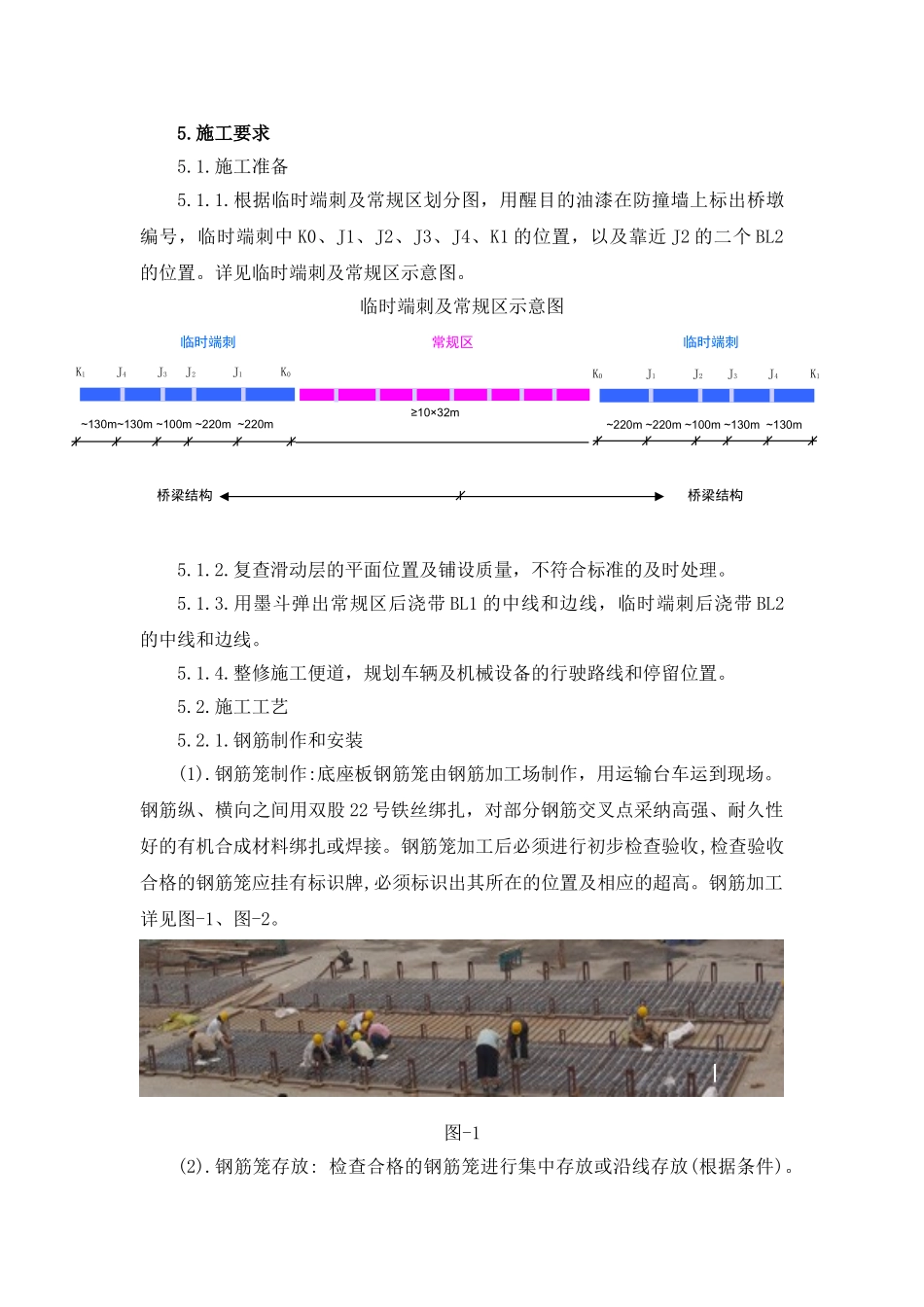

制定施工安全保证措施,提出应急方案
对作业人员进行技术交底和施工组织设计交底,对作业人员进行技术培训,考核合格后持证上岗
外业技术准备复测 CPIII 网,确保 CPIII 网的精度符合设计要求
修建无碴轨道技术培训基地,对各专业施工人员进行模拟技能操作培训
整修施工便道,修建生活及办公用房,配齐生活及办公设施,满足管理人员及技术人员的生活、办公需要
底座板施工前对桥面进行验收,完成沉降评估
底座板混凝土由拌合站集中拌制,混凝土罐车送至施工场地,混凝土泵车泵送入模
新拌混凝土从出仓到用完一般不超过 90 分钟,混凝土的自由落度不能大于 1m,混凝土的坍落度控制在 16~18cm 之间,混凝土的入模温度不能超过30℃
在气温+5℃和-3℃之间浇筑混凝土时,其混凝土温度不得低于+5℃
气温假如在-3℃以下时,混凝土的最低温度为+10℃
假如混凝土连续 3 天不低于+10℃,或抗压强度已经达到 fcm=5N/mm2,混凝土表面允许结冰
钢筋的材质及绝缘性能必须符合设计要求,混凝土浇筑前必须对钢筋笼进行绝缘测试,符合设计要求后才能浇筑混凝土(若设计有绝缘要求)
混凝土的张拉连接必须严格根据临时端刺及常规区平面布置图进行
当一个施工单元的底座板混凝土浇筑完成后,必须测量常规区及临时端刺浇筑段的长度和温度,并加以记录(与下一施工单元连接时用)

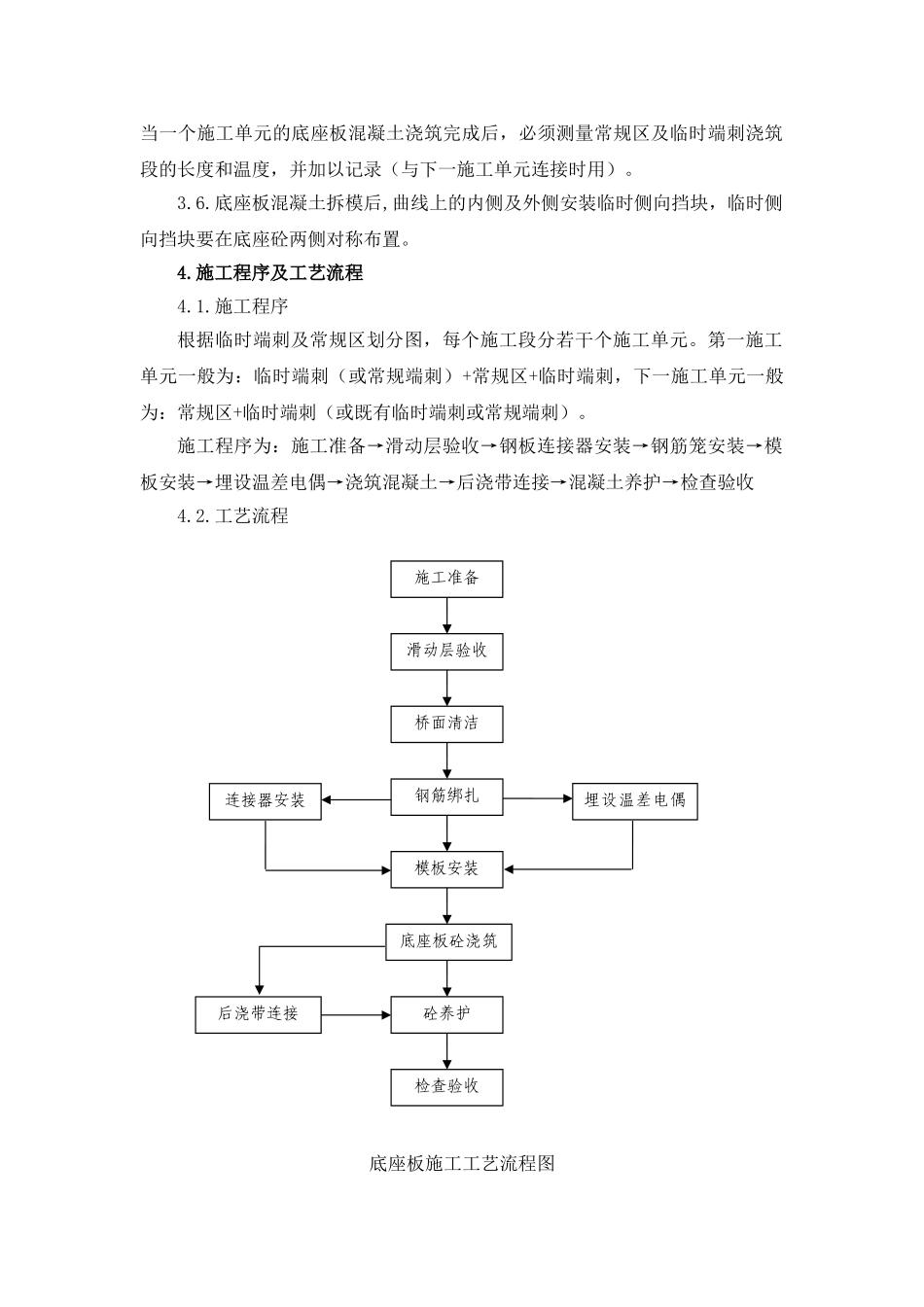

底座板混凝土拆模后,曲线上的内侧及外侧安装临时侧向挡块,临时侧向挡块要在底座砼两侧对称
