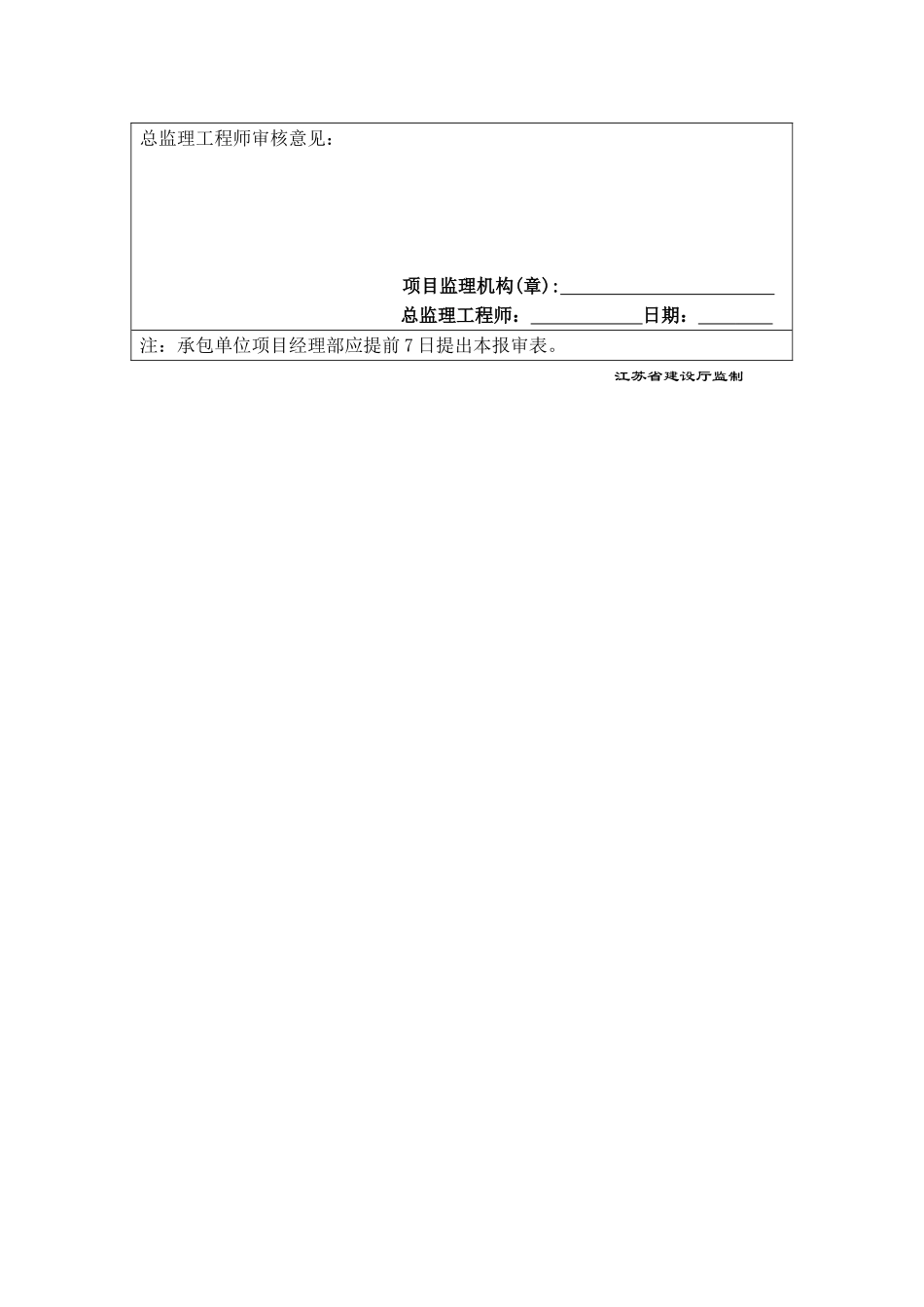

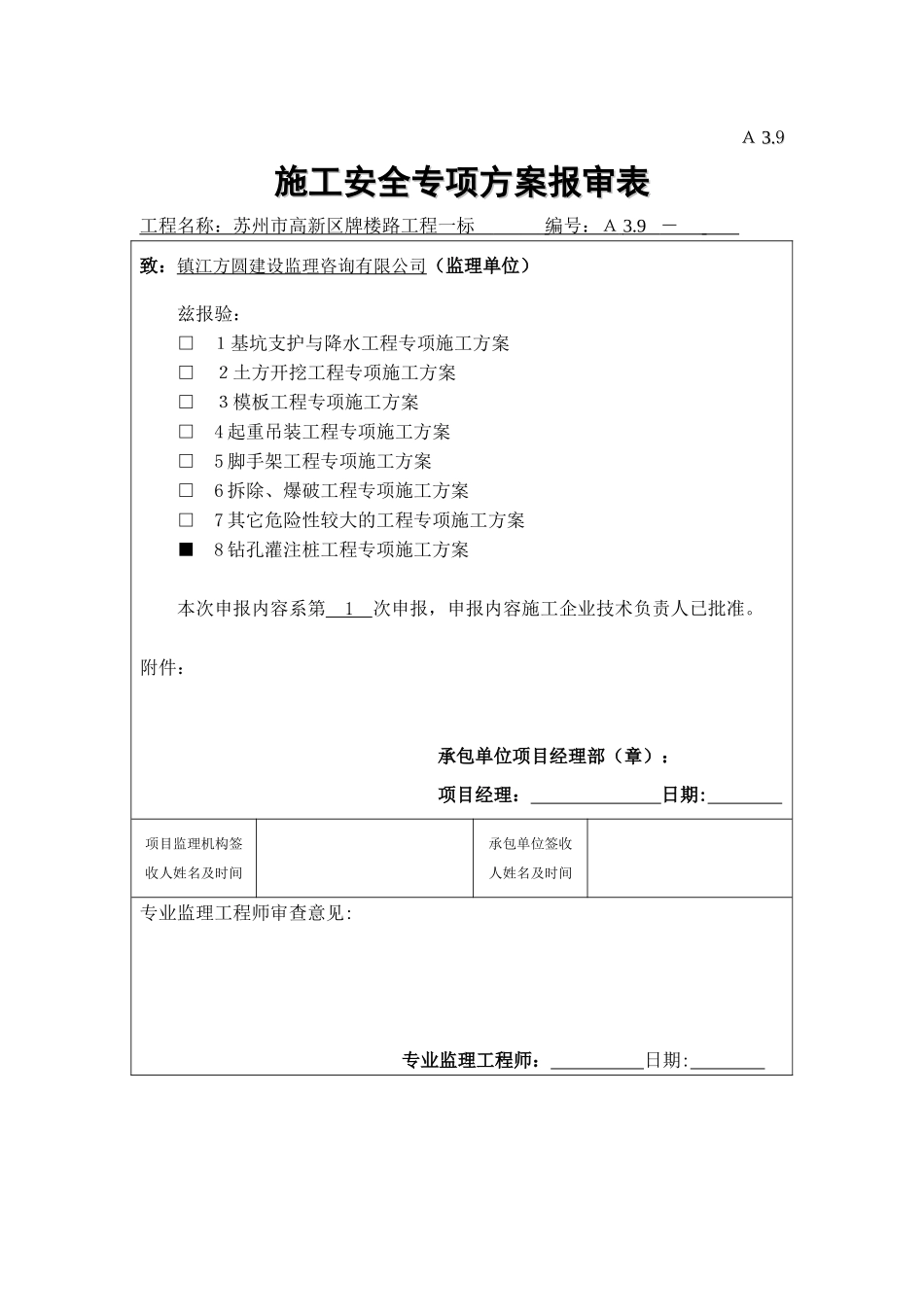

AA 3.3.99施工安全专项方案报审表施工安全专项方案报审表工程名称: 苏州市高新区牌楼路工程一标 编号:A 3.9 - 致:镇江方圆建设监理咨询有限公司(监理单位) 兹报验:□ 1基坑支护与降水工程专项施工方案□ 2土方开挖工程专项施工方案□ 3模板工程专项施工方案□ 4 起重吊装工程专项施工方案□ 5 脚手架工程专项施工方案□ 6 拆除、爆破工程专项施工方案□ 7 其它危险性较大的工程专项施工方案■ 8 钻孔灌注桩工程专项施工方案本次申报内容系第 1 次申报,申报内容施工企业技术负责人已批准。附件: 承包单位项目经理部(章): 项目经理: 日期: 项目监理机构签收人姓名及时间承包单位签收人姓名及时间专业监理工程师审查意见:专业监理工程师: 日期: 总监理工程师审核意见: 项目监理机构(章): 总监理工程师: 日期: 注:承包单位项目经理部应提前 7 日提出本报审表。 江苏省建设厅监制苏州市高新区牌楼路工程一标钻孔灌注桩工程专项施工方案编制人: 审核人:审批人: 总监:苏州市政工程集团有限公司 苏州市高新区牌楼路工程一标项目部2025 年 3 月一、桥梁工程范围及主要内容本标段浏沽泾桥中桥中桥面标高 4.243 米;新兴桥中桥中桥面标高 4.17 米,两座桥梁都为一孔 13 米简支梁桥,斜交。桥台都采纳 C25 素砼重力式桥台,Φ80cm 的钻孔桩基础,浏沽泾桥面宽度为50 米:半幅布置为机动车道 14.5 米+分隔带 1.5 米+非机动车道 3.5米+人行道 5.5 米;新兴桥面宽度为 50 米:半幅布置为机动车道 14.5 米+分隔带 1.5 米+非机动车道 3.5 米+人行道 5.5 米.桥面铺装层采纳 4 厘米细粒式沥青砼+5 厘米粗粒式沥青砼. 二、钻孔灌注桩施工本标段桥梁工程均为 Φ80cm 钻孔灌注桩.其中新兴桥 72 根 浏沽泾桥 86 根,共 158 根.,施工时应注意:(1)施工作业区应有明显标志并将设施与非作业区隔离起来,严禁非作业人员进入施工现场。(2)陆上作业应平整场地,清除杂物,换除软土,夯打密实。钻机底座不宜直接置于不结实的填土上。以免产生不均匀沉陷造成事故。 陡坡或水上作业需搭设坚固、稳定的工作平台。(3)埋设护筒应严格桩位中心轴线位置和垂直位置。埋设深度必须确保成孔过程中不发生筒边反水造成坍孔事故。若桩孔附近有管线时,宜将护筒的埋入深度超过管线的深度。可以保护管线在成孔过程中的安全使用。(4)钻孔就位,机架不能靠在护筒上,以免...
