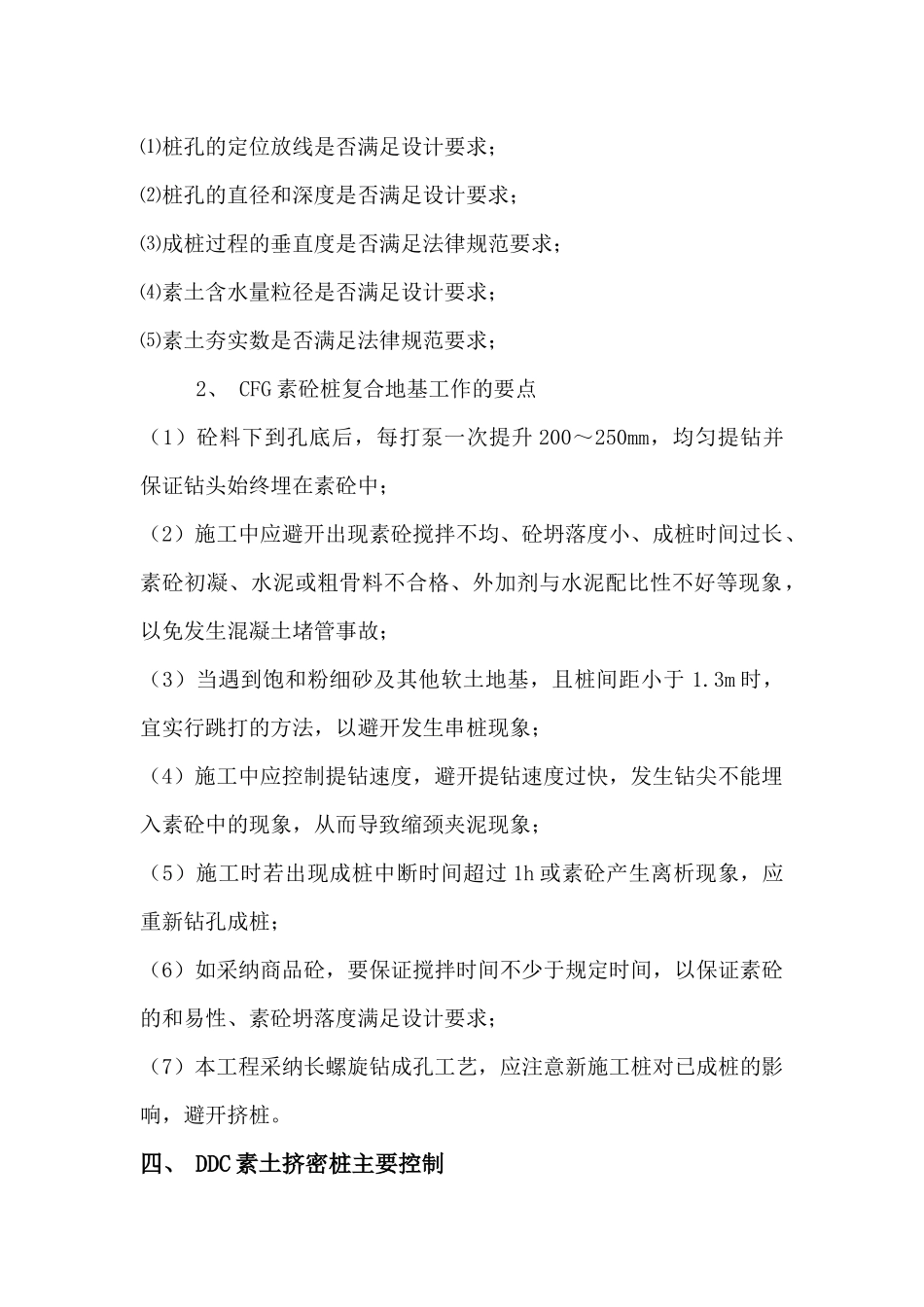

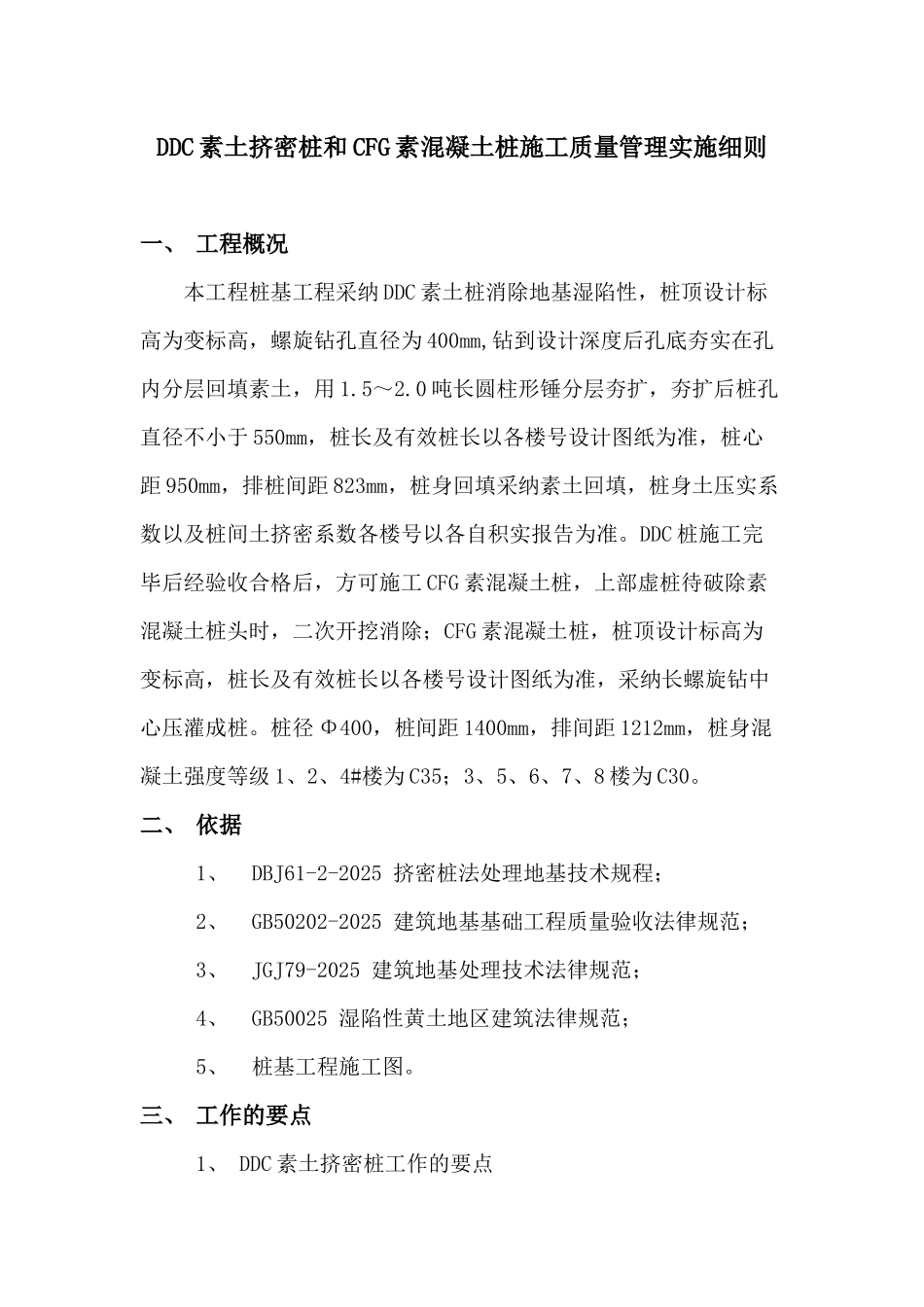

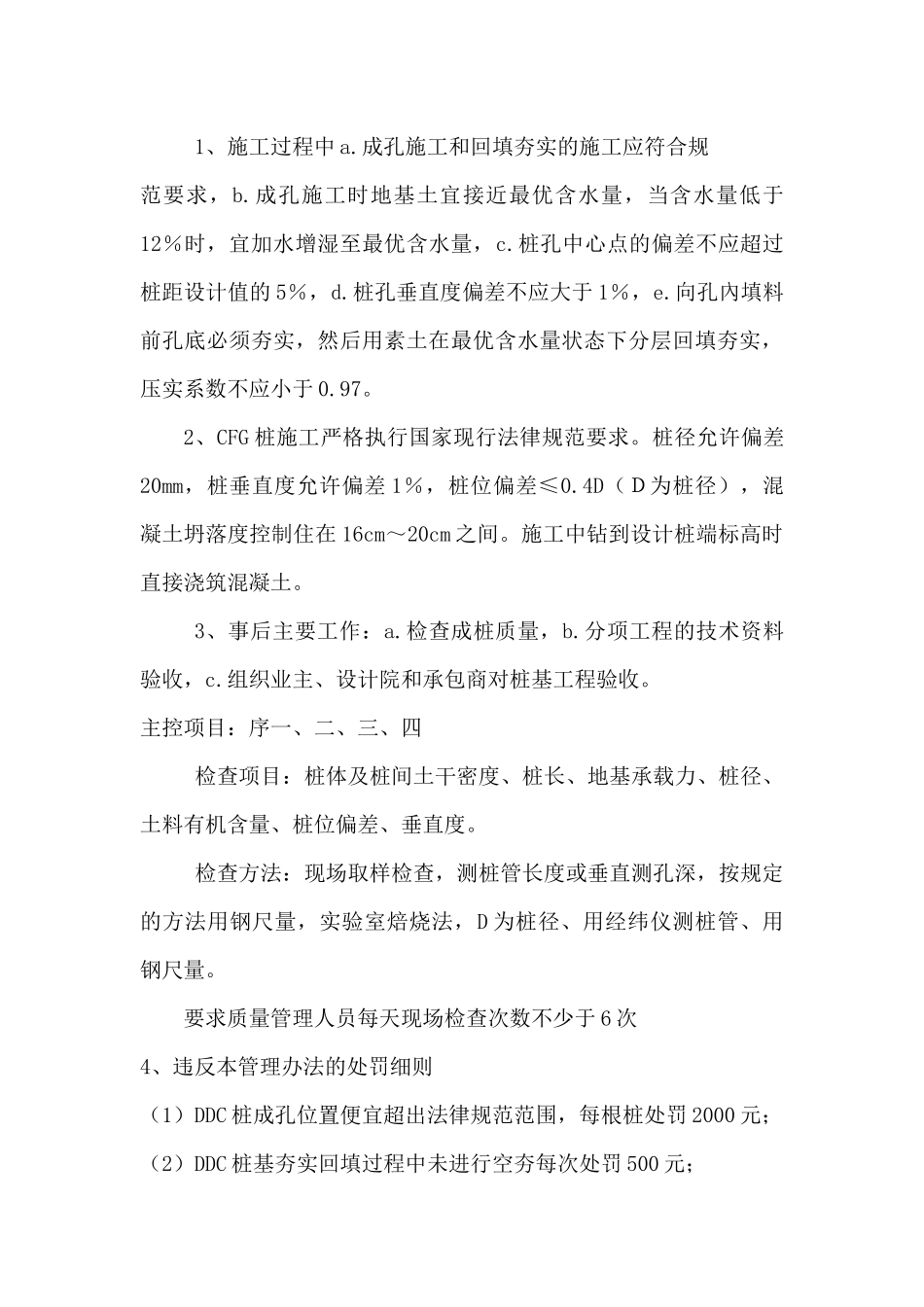

DDC 素土挤密桩和 CFG 素混凝土桩施工质量管理实施细则一、 工程概况本工程桩基工程采纳 DDC 素土桩消除地基湿陷性,桩顶设计标高为变标高,螺旋钻孔直径为 400mm,钻到设计深度后孔底夯实在孔内分层回填素土,用 1.5~2.0 吨长圆柱形锤分层夯扩,夯扩后桩孔直径不小于 550mm,桩长及有效桩长以各楼号设计图纸为准,桩心距 950mm,排桩间距 823mm,桩身回填采纳素土回填,桩身土压实系数以及桩间土挤密系数各楼号以各自积实报告为准。DDC 桩施工完毕后经验收合格后,方可施工 CFG 素混凝土桩,上部虚桩待破除素混凝土桩头时,二次开挖消除;CFG 素混凝土桩,桩顶设计标高为变标高,桩长及有效桩长以各楼号设计图纸为准,采纳长螺旋钻中心压灌成桩。桩径 Φ400,桩间距 1400mm,排间距 1212mm,桩身混凝土强度等级 1、2、4#楼为 C35;3、5、6、7、8 楼为 C30。二、 依据1、DBJ61-2-2025 挤密桩法处理地基技术规程;2、GB50202-2025 建筑地基基础工程质量验收法律规范;3、JGJ79-2025 建筑地基处理技术法律规范;4、GB50025 湿陷性黄土地区建筑法律规范;5、桩基工程施工图。三、 工作的要点1、 DDC 素土挤密桩工作的要点⑴桩孔的定位放线是否满足设计要求;⑵桩孔的直径和深度是否满足设计要求;⑶成桩过程的垂直度是否满足法律规范要求;⑷素土含水量粒径是否满足设计要求;⑸素土夯实数是否满足法律规范要求;2、 CFG 素砼桩复合地基工作的要点(1)砼料下到孔底后,每打泵一次提升 200~250mm,均匀提钻并保证钻头始终埋在素砼中;(2)施工中应避开出现素砼搅拌不均、砼坍落度小、成桩时间过长、素砼初凝、水泥或粗骨料不合格、外加剂与水泥配比性不好等现象,以免发生混凝土堵管事故;(3)当遇到饱和粉细砂及其他软土地基,且桩间距小于 1.3m 时,宜实行跳打的方法,以避开发生串桩现象;(4)施工中应控制提钻速度,避开提钻速度过快,发生钻尖不能埋入素砼中的现象,从而导致缩颈夹泥现象;(5)施工时若出现成桩中断时间超过 1h 或素砼产生离析现象,应重新钻孔成桩;(6)如采纳商品砼,要保证搅拌时间不少于规定时间,以保证素砼的和易性、素砼坍落度满足设计要求;(7)本工程采纳长螺旋钻成孔工艺,应注意新施工桩对已成桩的影响,避开挤桩。四、 DDC 素土挤密桩主要控制1、施工过程中 a.成孔施工和回填夯实的施工应符合规范要求,b.成孔施工时地基土宜接近最优含水量,当含水量低于12%时,...
