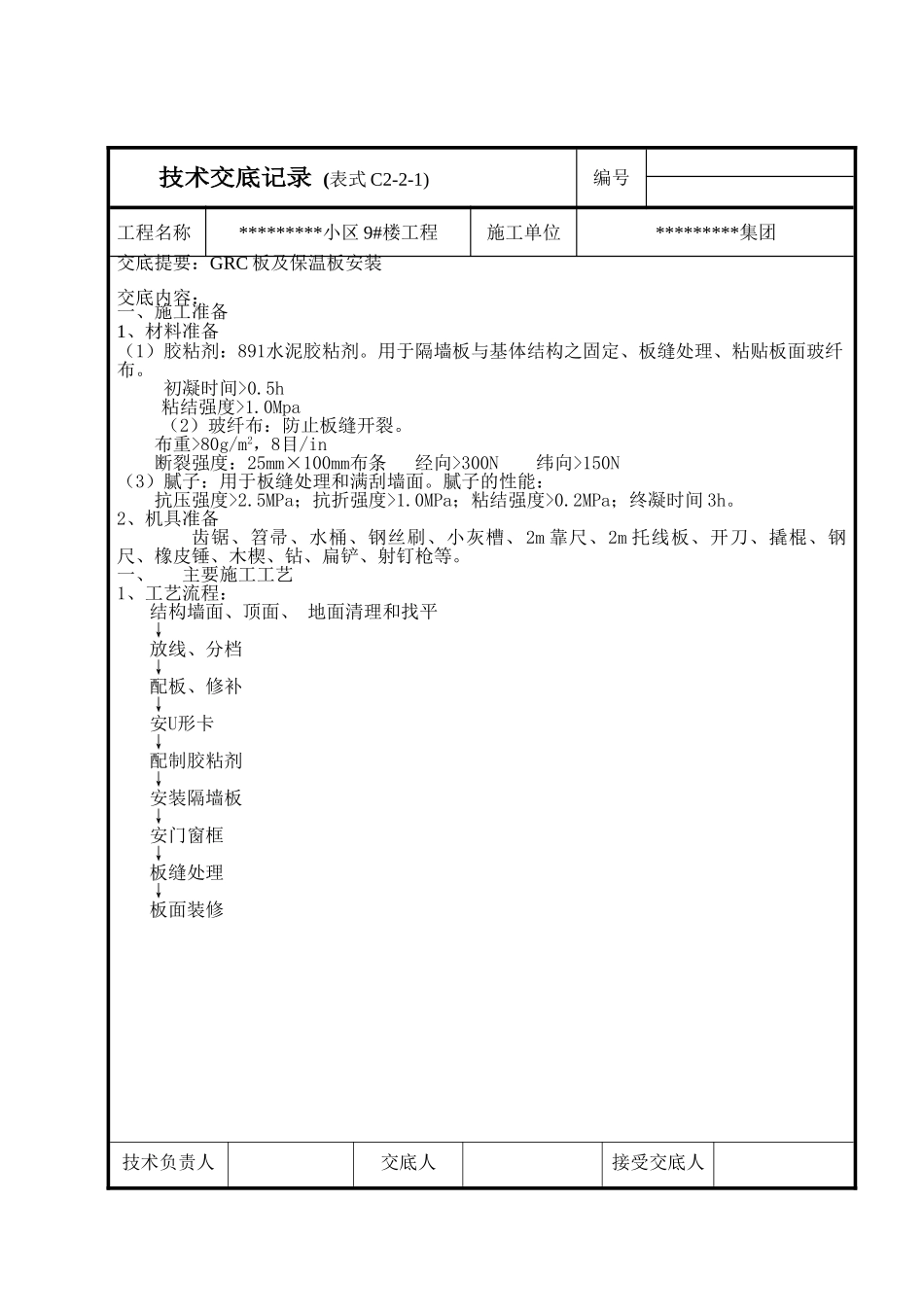

技术交底记录 (表式 C2-2-1) 编号工程名称*********小区 9#楼工程施工单位*********集团交底提要:GRC 板及保温板安装交底内容:一、施工准备1、材料准备(1)胶粘剂:891水泥胶粘剂
用于隔墙板与基体结构之固定、板缝处理、粘贴板面玻纤布
初凝时间>0
5h粘结强度>1
0Mpa(2)玻纤布:防止板缝开裂
布重>80g/m2,8目/in 断裂强度:25mm×100mm布条 经向>300N 纬向>150N(3)腻子:用于板缝处理和满刮墙面
腻子的性能:抗压强度>2
5MPa;抗折强度>1
0MPa;粘结强度>0
2MPa;终凝时间 3h
2、机具准备齿锯、笤帚、水桶、钢丝刷、小灰槽、2m 靠尺、2m 托线板、开刀、撬棍、钢尺、橡皮锤、木楔、钻、扁铲、射钉枪等
一、主要施工工艺1、工艺流程:结构墙面、顶面、 地面清理和找平↓放线、分档↓配板、修补↓安U形卡↓配制胶粘剂↓安装隔墙板↓安门窗框↓板缝处理↓板面装修 技术负责人交底人接受交底人本表由施工单位填写,交底单位与接受交底单位各存一份
本表由施工单位填写,交底单位与接受交底单位各存一份

技术交底记录 (表式 C2-2-1) 编号工程名称*********小区 9#楼工程施工单位*********集团交底提要:GRC 板及保温板安装交底内容:2、主要操作工艺 (1)清理隔墙板与顶面、地面、墙面的结合部,凡凸出墙面的砂浆、混凝土块等必须剔除并扫净,结合部尽力找平
(2)放线、分档:在地面、墙面及顶面根据配板图的设计板号位置,弹好隔墙、保温板边线及门窗洞口线,并按板宽分档,试排板
(3)在贴保温板的墙面上,先用水泥砂浆冲筋,上下各一道,中间两道,冲筋与板筋的方向垂直,筋宽50mm-80mm,筋厚10mm,冲筋带要平直,待冲筋干燥后,可进行下道工序
(4)顶板连接:要求用 U 形钢板卡固定条板的顶端
