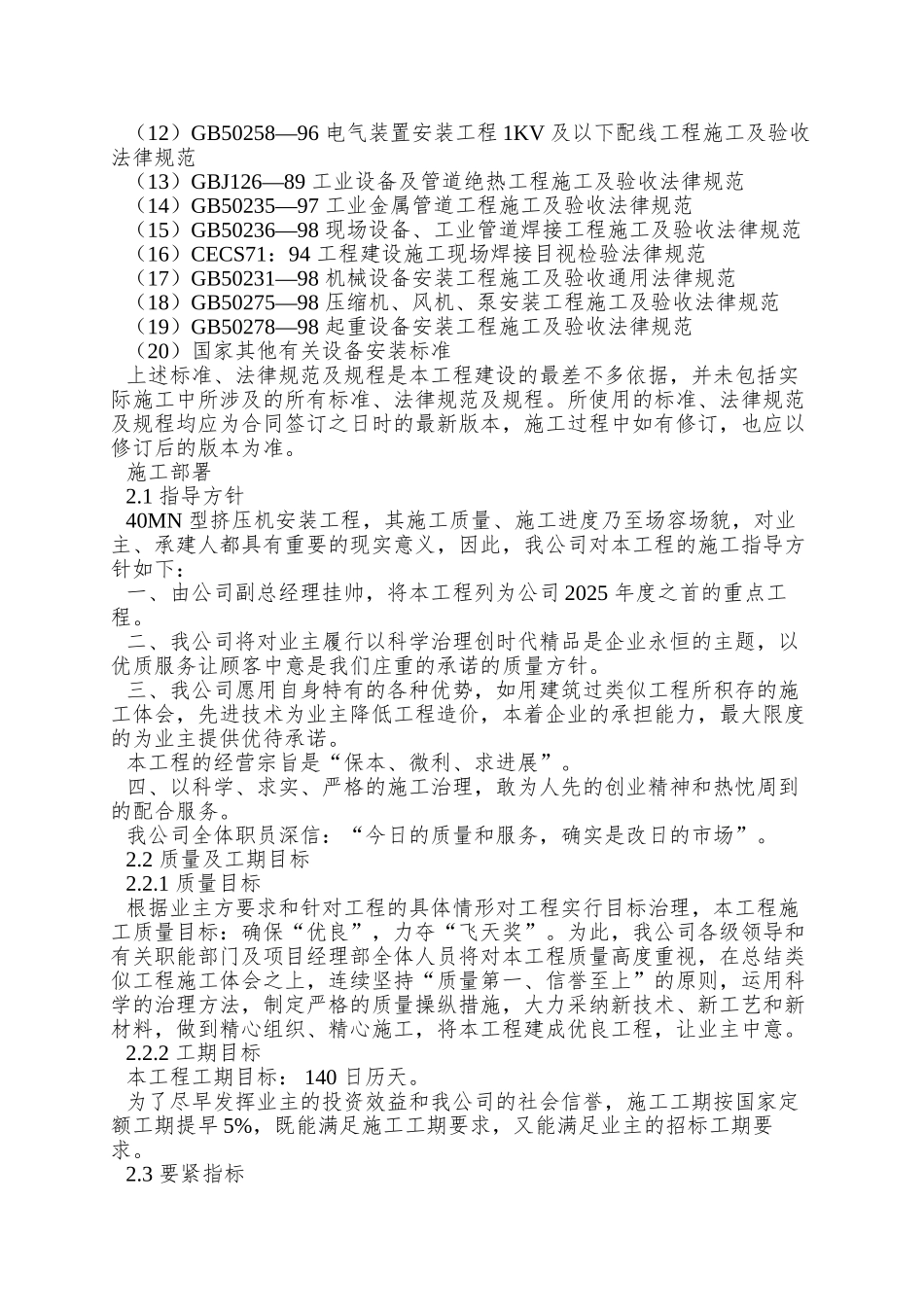

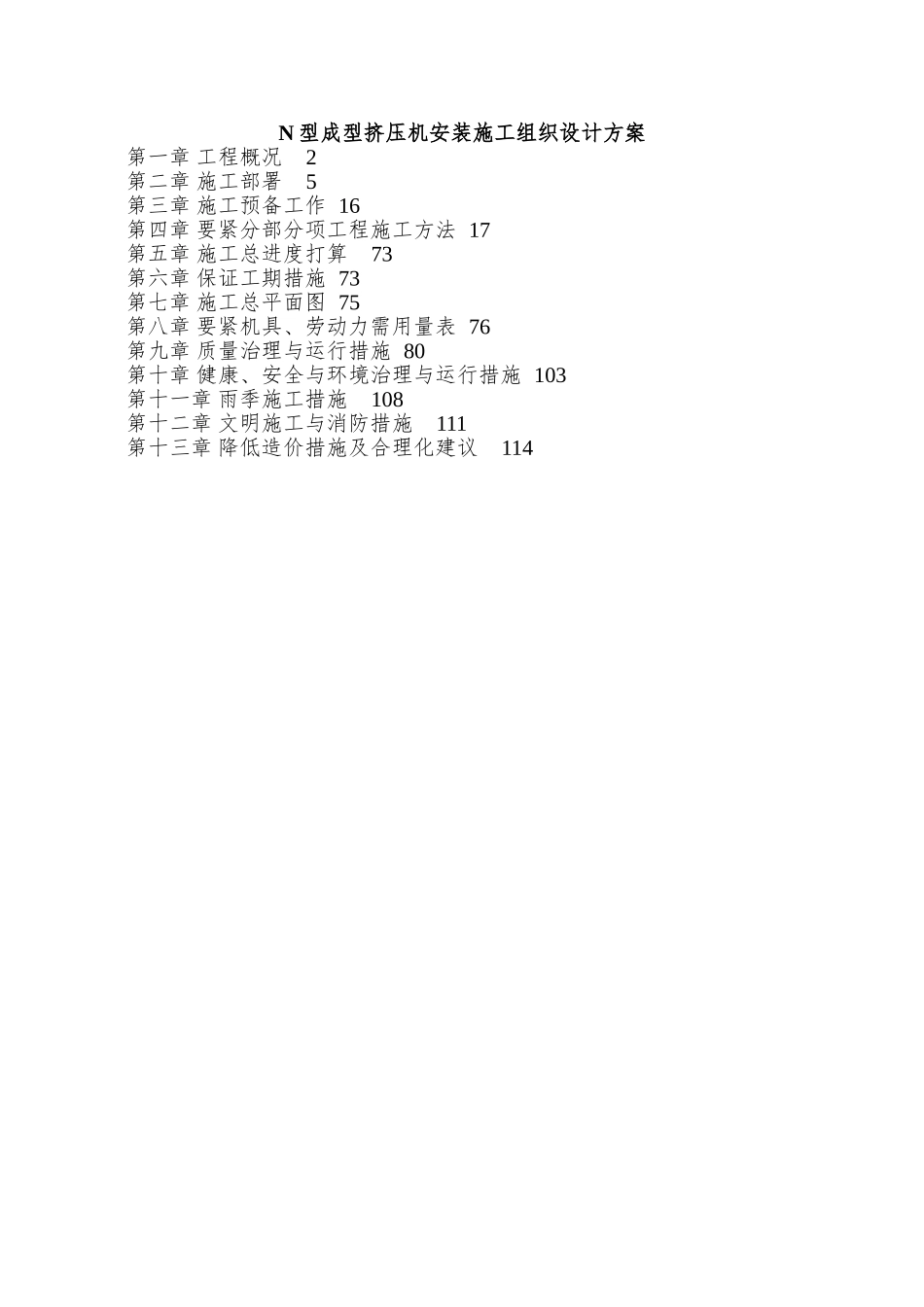

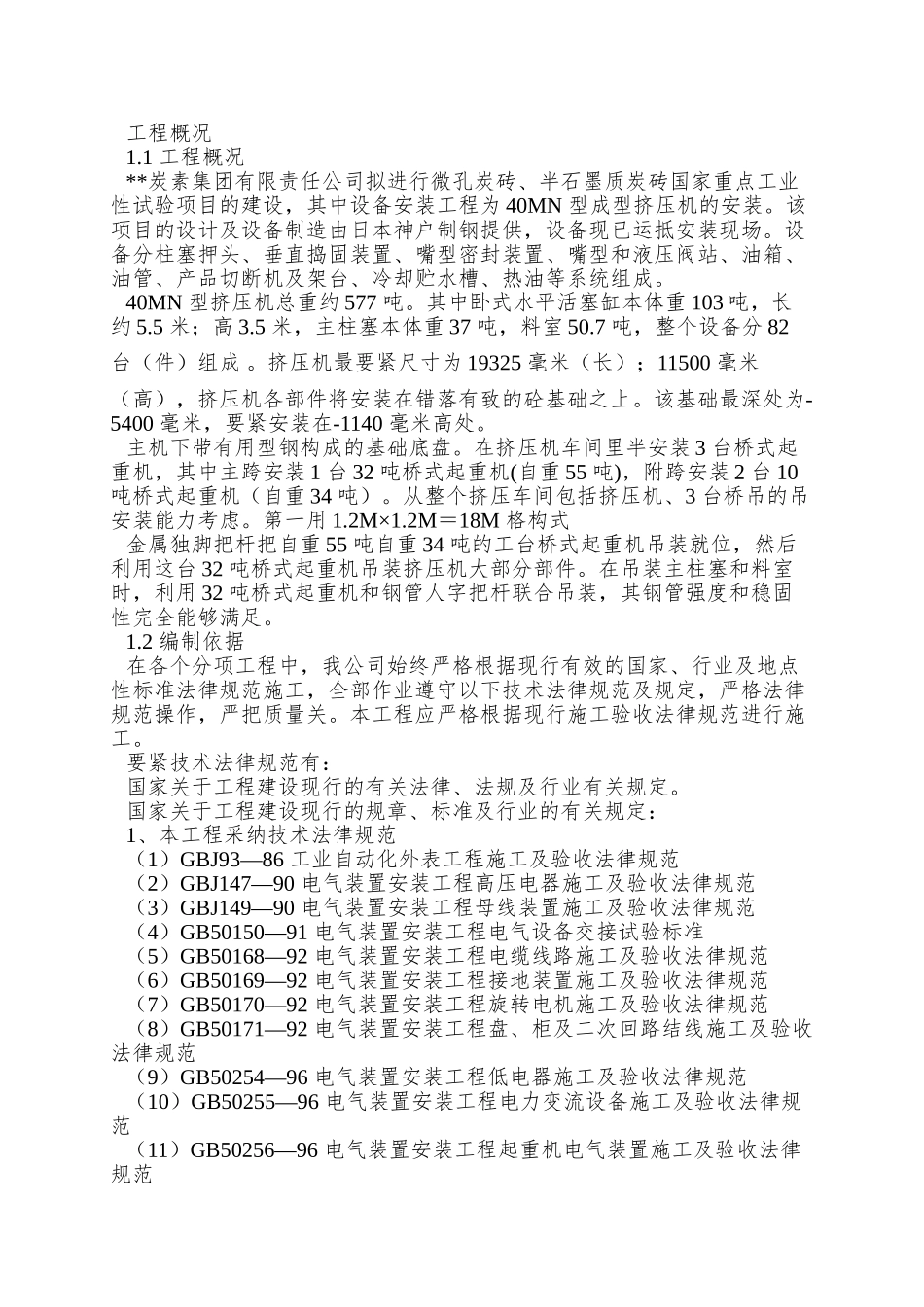

N 型成型挤压机安装施工组织设计方案第一章 工程概况2第二章 施工部署5第三章 施工预备工作 16第四章 要紧分部分项工程施工方法 17第五章 施工总进度打算73第六章 保证工期措施 73第七章 施工总平面图 75第八章 要紧机具、劳动力需用量表 76第九章 质量治理与运行措施 80第十章 健康、安全与环境治理与运行措施 103第十一章 雨季施工措施108第十二章 文明施工与消防措施111第十三章 降低造价措施及合理化建议114工程概况1.1 工程概况**炭素集团有限责任公司拟进行微孔炭砖、半石墨质炭砖国家重点工业性试验项目的建设,其中设备安装工程为 40MN 型成型挤压机的安装。该项目的设计及设备制造由日本神户制钢提供,设备现已运抵安装现场。设备分柱塞押头、垂直捣固装置、嘴型密封装置、嘴型和液压阀站、油箱、油管、产品切断机及架台、冷却贮水槽、热油等系统组成。40MN 型挤压机总重约 577 吨。其中卧式水平活塞缸本体重 103 吨,长约 5.5 米;高 3.5 米,主柱塞本体重 37 吨,料室 50.7 吨,整个设备分 82 台(件)组成 。挤压机最要紧尺寸为 19325 毫米(长);11500 毫米(高),挤压机各部件将安装在错落有致的砼基础之上。该基础最深处为-5400 毫米,要紧安装在-1140 毫米高处。主机下带有用型钢构成的基础底盘。在挤压机车间里半安装 3 台桥式起重机,其中主跨安装 1 台 32 吨桥式起重机(自重 55 吨),附跨安装 2 台 10 吨桥式起重机(自重 34 吨)。从整个挤压车间包括挤压机、3 台桥吊的吊安装能力考虑。第一用 1.2M×1.2M=18M 格构式金属独脚把杆把自重 55 吨自重 34 吨的工台桥式起重机吊装就位,然后利用这台 32 吨桥式起重机吊装挤压机大部分部件。在吊装主柱塞和料室时,利用 32 吨桥式起重机和钢管人字把杆联合吊装,其钢管强度和稳固性完全能够满足。1.2 编制依据在各个分项工程中,我公司始终严格根据现行有效的国家、行业及地点性标准法律规范施工,全部作业遵守以下技术法律规范及规定,严格法律规范操作,严把质量关。本工程应严格根据现行施工验收法律规范进行施工。要紧技术法律规范有:国家关于工程建设现行的有关法律、法规及行业有关规定。国家关于工程建设现行的规章、标准及行业的有关规定:1、本工程采纳技术法律规范(1)GBJ93—86 工业自动化外表工程施工及验收法律规范(2)GBJ147—90 电气装置安装工程高压电器施工及验收法律规范(3)GB...
