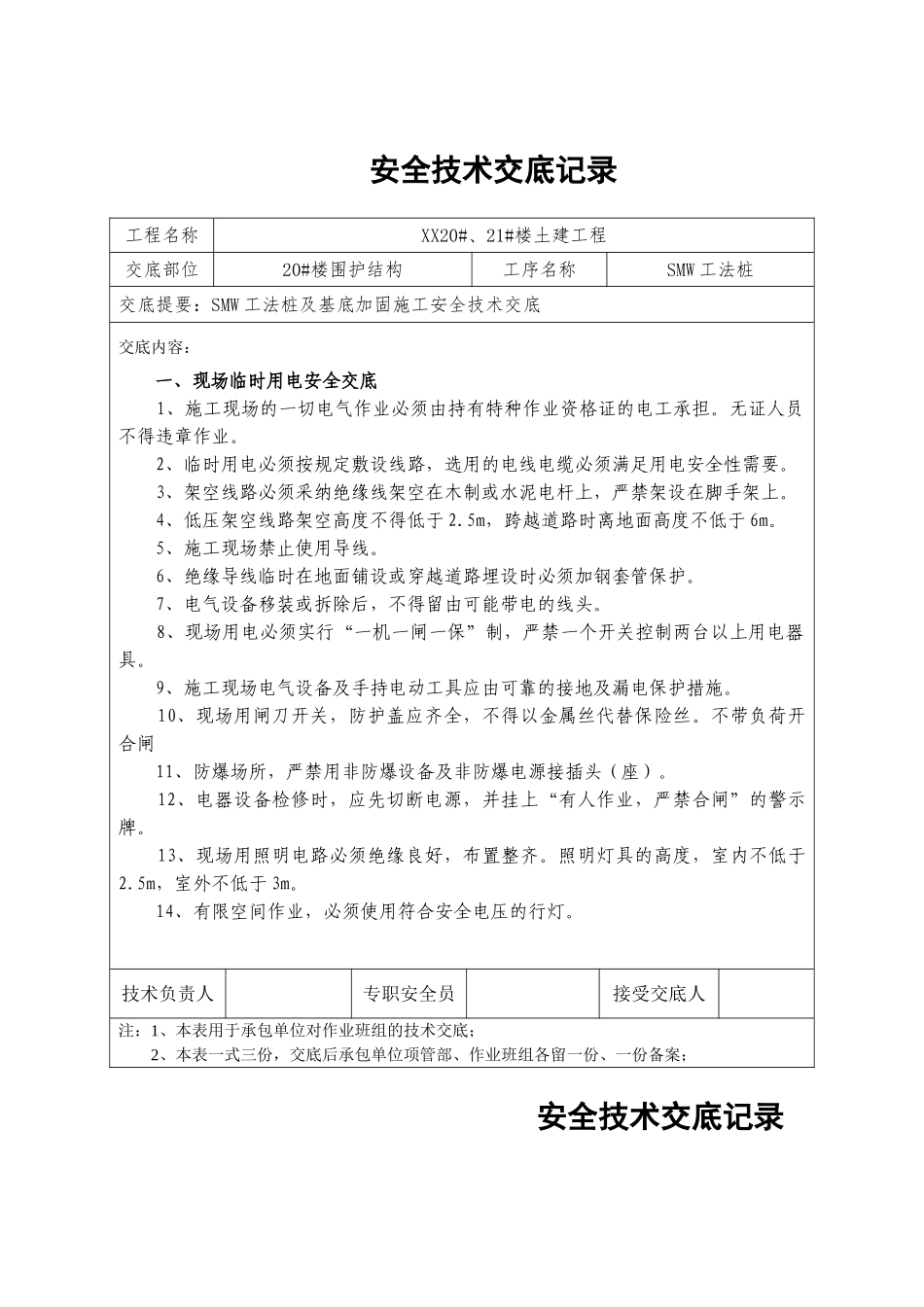

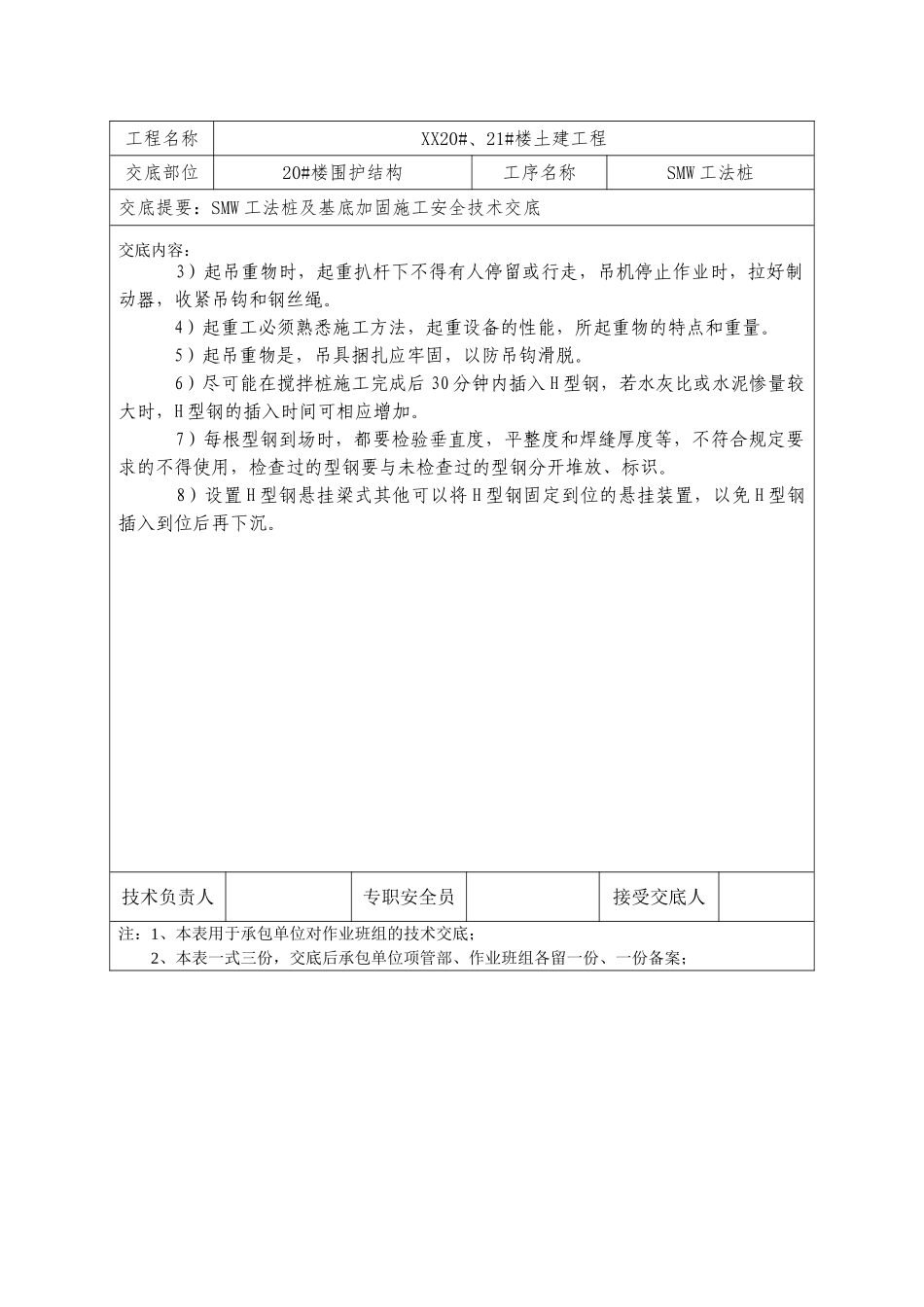

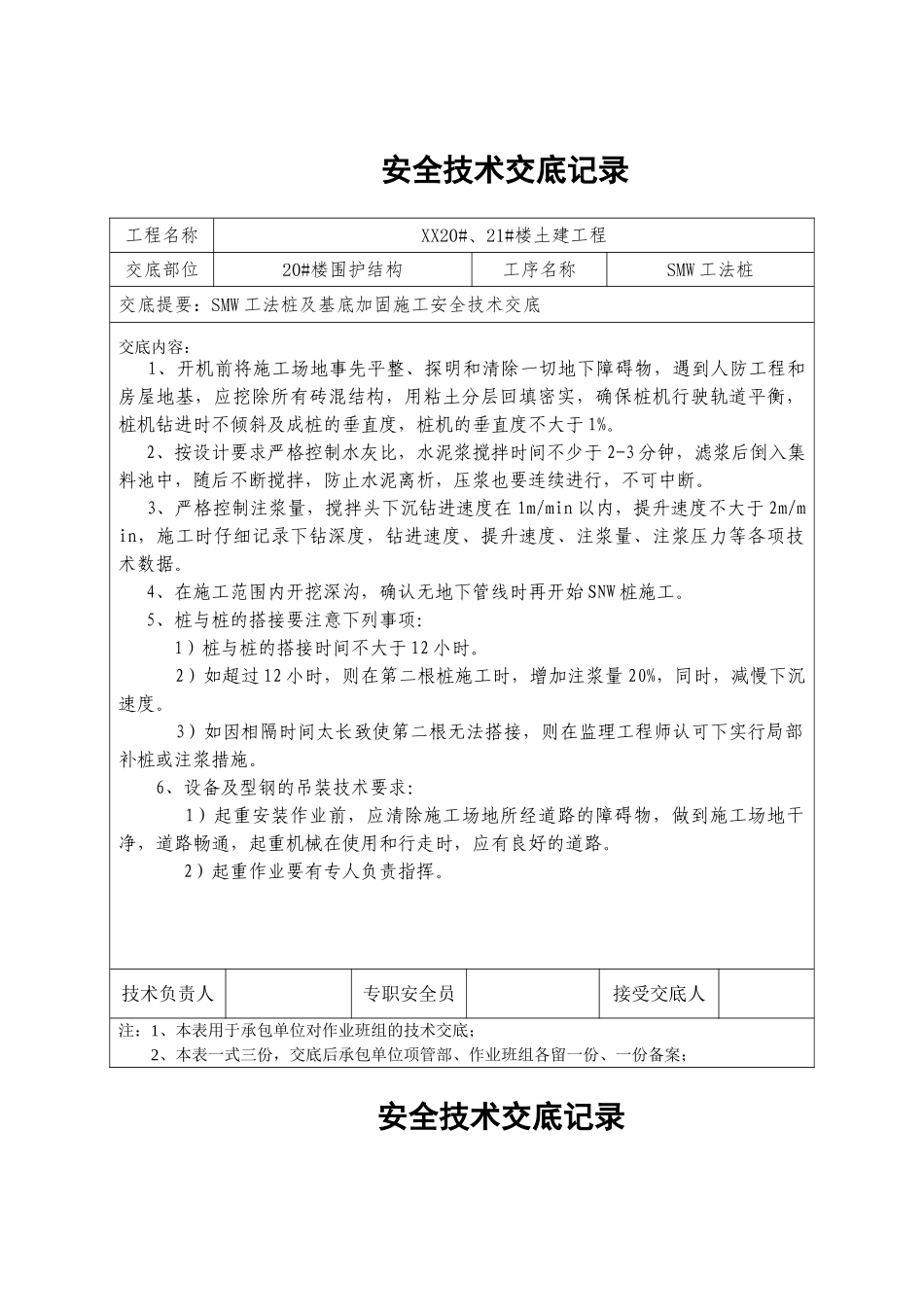

安全技术交底记录 工程名称XX20#、21#楼土建工程交底部位20#楼围护结构工序名称SMW 工法桩交底提要:SMW 工法桩及基底加固施工安全技术交底交底内容: 1、开机前将施工场地事先平整、探明和清除一切地下障碍物,遇到人防工程和房屋地基,应挖除所有砖混结构,用粘土分层回填密实,确保桩机行驶轨道平衡,桩机钻进时不倾斜及成桩的垂直度,桩机的垂直度不大于 1%。 2、按设计要求严格控制水灰比,水泥浆搅拌时间不少于 2-3 分钟,滤浆后倒入集料池中,随后不断搅拌,防止水泥离析,压浆也要连续进行,不可中断。 3、严格控制注浆量,搅拌头下沉钻进速度在 1m/min 以内,提升速度不大于 2m/min,施工时仔细记录下钻深度,钻进速度、提升速度、注浆量、注浆压力等各项技术数据。 4、在施工范围内开挖深沟,确认无地下管线时再开始 SNW 桩施工。 5、桩与桩的搭接要注意下列事项: 1)桩与桩的搭接时间不大于 12 小时。 2)如超过 12 小时,则在第二根桩施工时,增加注浆量 20%,同时,减慢下沉速度。 3)如因相隔时间太长致使第二根无法搭接,则在监理工程师认可下实行局部补桩或注浆措施。6、设备及型钢的吊装技术要求: 1)起重安装作业前,应清除施工场地所经道路的障碍物,做到施工场地干净,道路畅通,起重机械在使用和行走时,应有良好的道路。 2)起重作业要有专人负责指挥。 技术负责人专职安全员 接受交底人注:1、本表用于承包单位对作业班组的技术交底;2、本表一式三份,交底后承包单位项管部、作业班组各留一份、一份备案; 安全技术交底记录 工程名称XX20#、21#楼土建工程交底部位20#楼围护结构工序名称SMW 工法桩交底提要:SMW 工法桩及基底加固施工安全技术交底交底内容: 3)起吊重物时,起重扒杆下不得有人停留或行走,吊机停止作业时,拉好制动器,收紧吊钩和钢丝绳。 4)起重工必须熟悉施工方法,起重设备的性能,所起重物的特点和重量。 5)起吊重物是,吊具捆扎应牢固,以防吊钩滑脱。 6)尽可能在搅拌桩施工完成后 30 分钟内插入 H 型钢,若水灰比或水泥惨量较大时,H 型钢的插入时间可相应增加。 7)每根型钢到场时,都要检验垂直度,平整度和焊缝厚度等,不符合规定要求的不得使用,检查过的型钢要与未检查过的型钢分开堆放、标识。 8)设置 H 型钢悬挂梁式其他可以将 H 型钢固定到位的悬挂装置,以免 H 型钢插入到位后再下沉。技术负责人专职安全员 接受交底人注:1、本...
