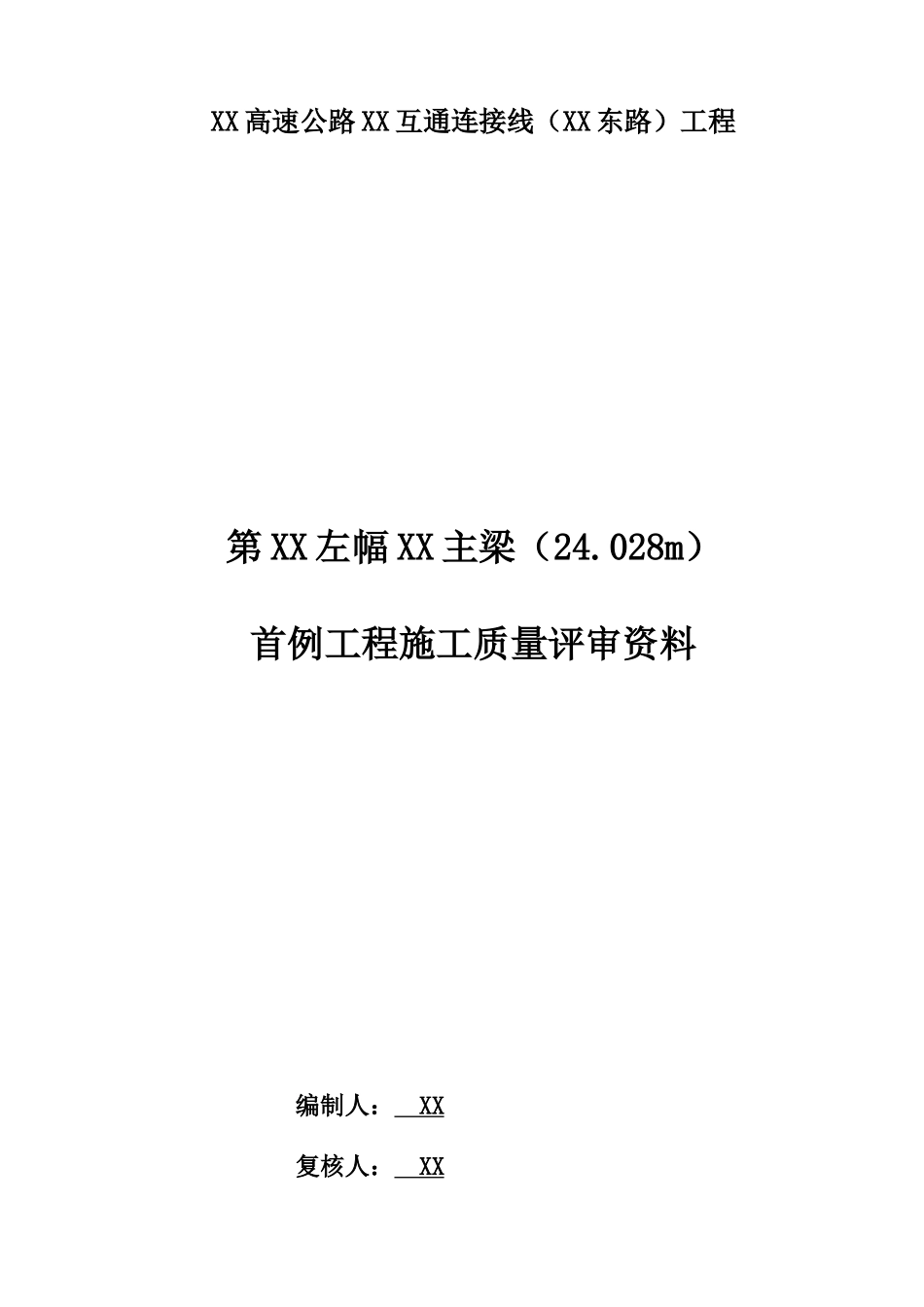

XX 高速公路 XX 互通连接线(XX 东路)工程第 XX 左幅 XX 主梁(24

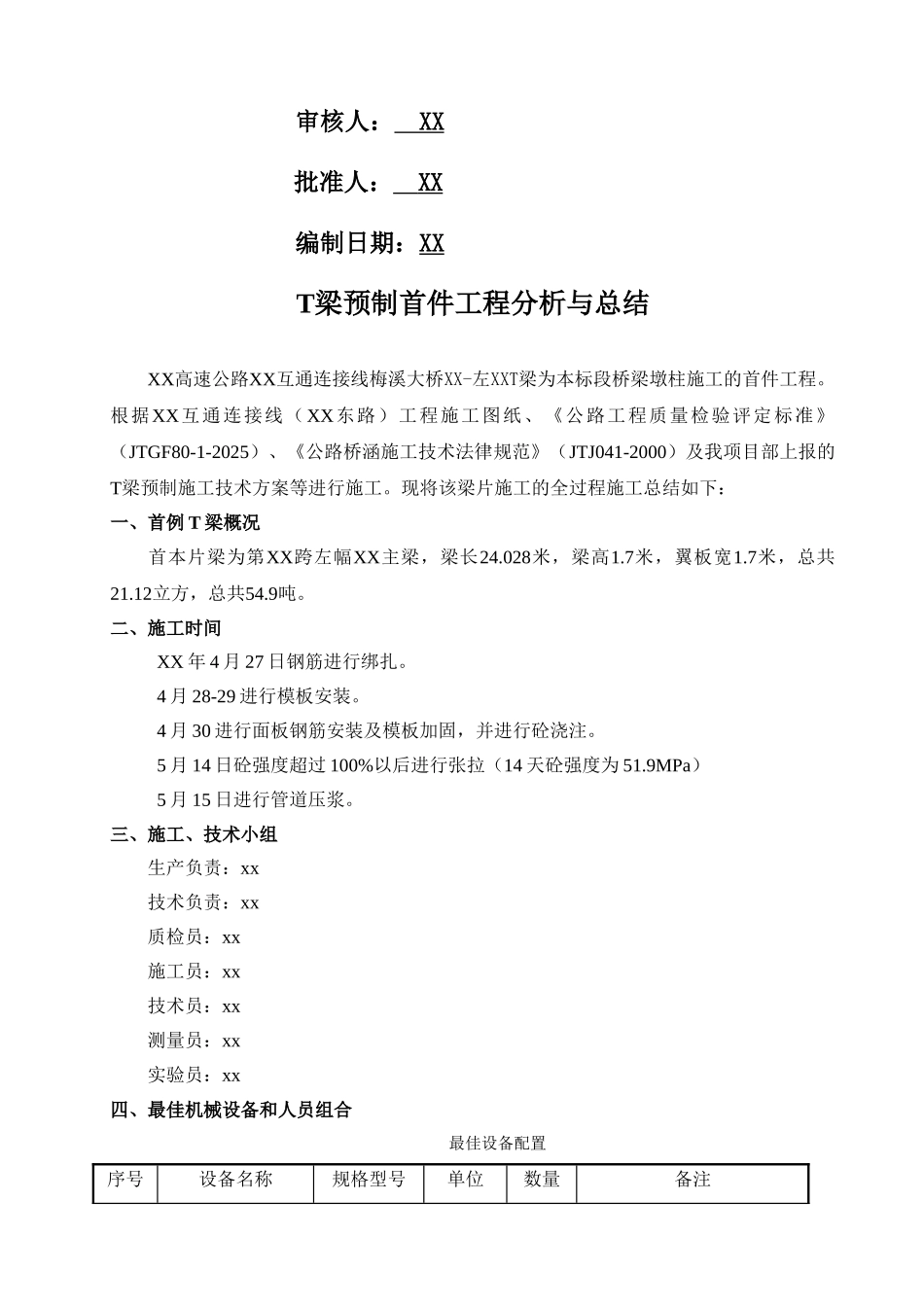

028m)首例工程施工质量评审资料编制人: XX 复核人: XX 审核人: XX 批准人: XX 编制日期:XXT梁预制首件工程分析与总结XX高速公路XX互通连接线梅溪大桥XX-左XXT梁为本标段桥梁墩柱施工的首件工程
根据XX互通连接线(XX东路)工程施工图纸、《公路工程质量检验评定标准》(JTGF80-1-2025)、《公路桥涵施工技术法律规范》(JTJ041-2000)及我项目部上报的T梁预制施工技术方案等进行施工
现将该梁片施工的全过程施工总结如下:一、首例 T 梁概况 首本片梁为第XX跨左幅XX主梁,梁长24
028米,梁高1
7米,翼板宽1
7米,总共21
12立方,总共54
二、施工时间XX 年 4 月 27 日钢筋进行绑扎
4 月 28-29 进行模板安装
4 月 30 进行面板钢筋安装及模板加固,并进行砼浇注
5 月 14 日砼强度超过 100%以后进行张拉(14 天砼强度为 51
9MPa)5 月 15 日进行管道压浆

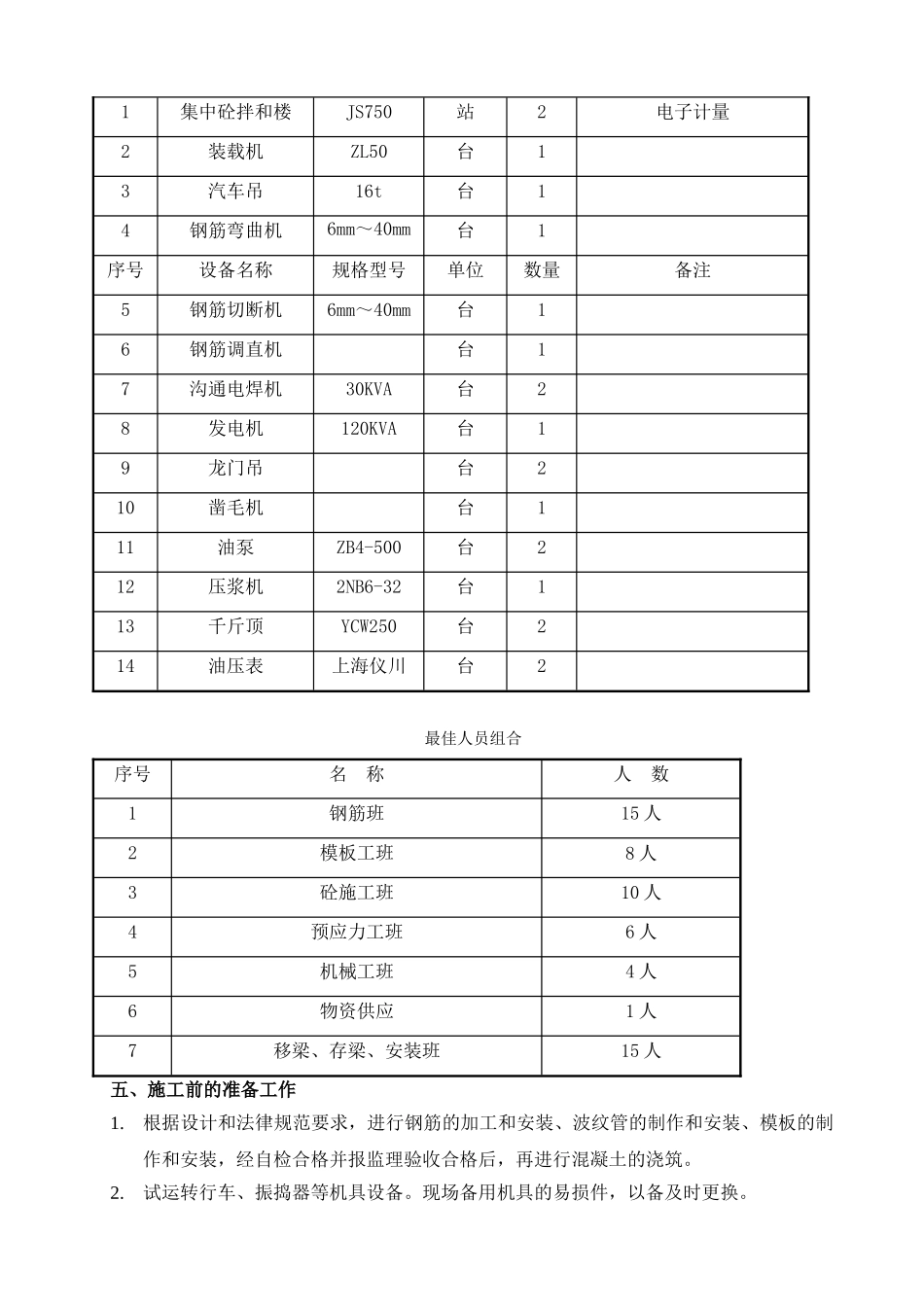

三、施工、技术小组生产负责:xx技术负责:xx质检员:xx施工员:xx技术员:xx测量员:xx实验员:xx四、最佳机械设备和人员组合最佳设备配置序号设备名称规格型号单位数量备注1集中砼拌和楼JS750站2电子计量2装载机ZL50台13汽车吊16t台14钢筋弯曲机6mm~40mm 40mm台1序号设备名称规格型号单位数量备注5钢筋切断机6mm~40mm台16钢筋调直机台17沟通电焊机30KVA台28发电机120KVA台19龙门吊台210凿毛机台111油泵ZB4-500台212压浆机2NB6-32台113千斤顶YCW250台214油压表上海仪川台2最佳人员组合序号名 称人 数1钢筋班15 人2模板工班8 人3砼施工班10 人4预应力工班6 人5机械工班
