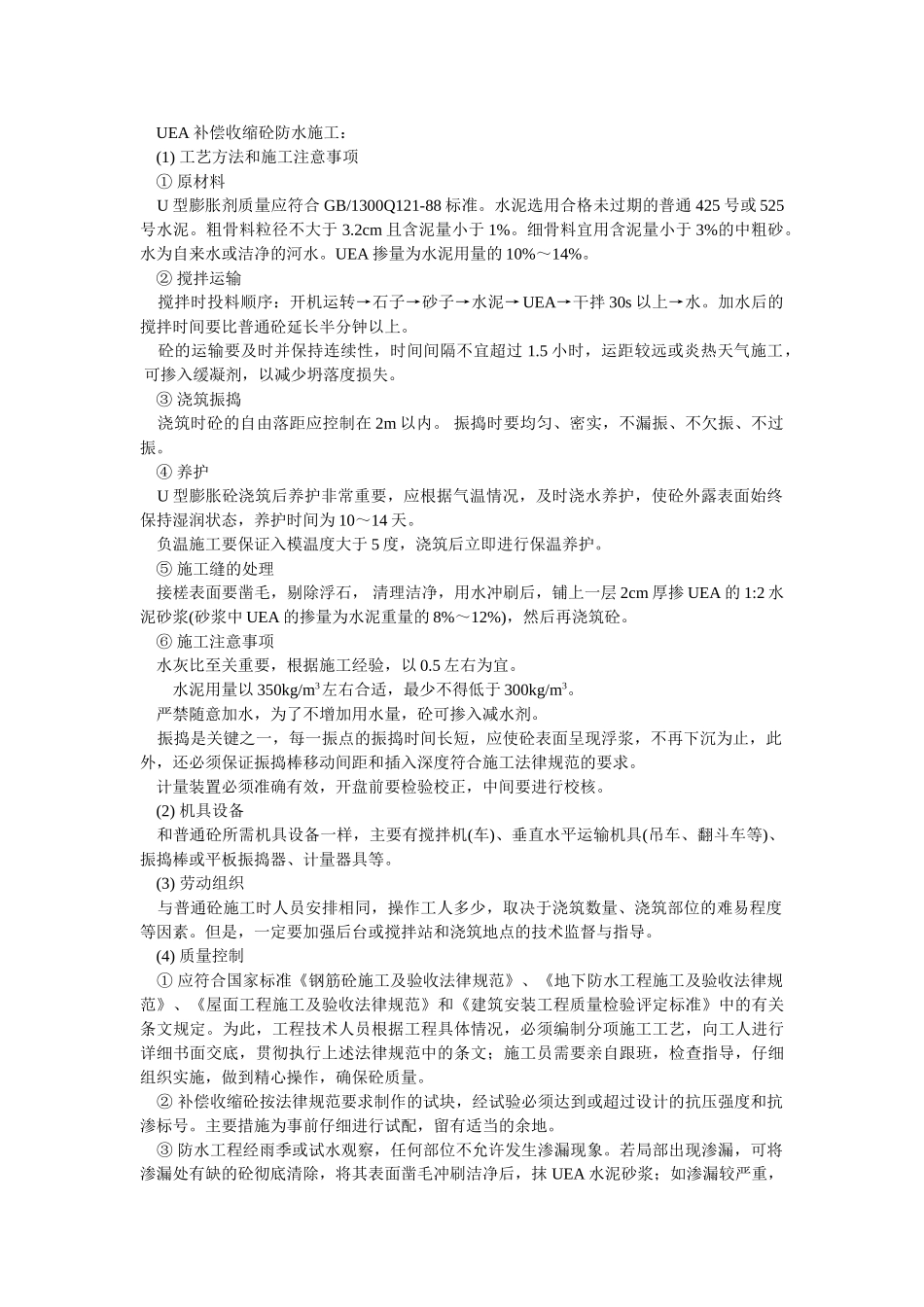

UEA 补偿收缩砼防水施工: (1) 工艺方法和施工注意事项 ① 原材料 U 型膨胀剂质量应符合 GB/1300Q121-88 标准
水泥选用合格未过期的普通 425 号或 525号水泥
粗骨料粒径不大于 3
2cm 且含泥量小于 1%
细骨料宜用含泥量小于 3%的中粗砂
水为自来水或洁净的河水
UEA 掺量为水泥用量的 10%~14%
② 搅拌运输 搅拌时投料顺序:开机运转→石子→砂子→水泥→UEA→干拌 30s 以上→水
加水后的搅拌时间要比普通砼延长半分钟以上
砼的运输要及时并保持连续性,时间间隔不宜超过 1
5 小时,运距较远或炎热天气施工, 可掺入缓凝剂,以减少坍落度损失
③ 浇筑振捣 浇筑时砼的自由落距应控制在 2m 以内
振捣时要均匀、密实,不漏振、不欠振、不过振
④ 养护 U 型膨胀砼浇筑后养护非常重要,应根据气温情况,及时浇水养护,使砼外露表面始终保持湿润状态,养护时间为 10~14 天
负温施工要保证入模温度大于 5 度,浇筑后立即进行保温养护
⑤ 施工缝的处理 接槎表面要凿毛,剔除浮石, 清理洁净,用水冲刷后,铺上一层 2cm 厚掺 UEA 的 1:2 水泥砂浆(砂浆中 UEA 的掺量为水泥重量的 8%~12%),然后再浇筑砼
⑥ 施工注意事项 水灰比至关重要,根据施工经验,以 0
5 左右为宜
水泥用量以 350kg/m3左右合适,最少不得低于 300kg/m3
严禁随意加水,为了不增加用水量,砼可掺入减水剂
振捣是关键之一,每一振点的振捣时间长短,应使砼表面呈现浮浆,不再下沉为止,此外,还必须保证振捣棒移动间距和插入深度符合施工法律规范的要求
计量装置必须准确有效,开盘前要检验校正,中间要进行校核

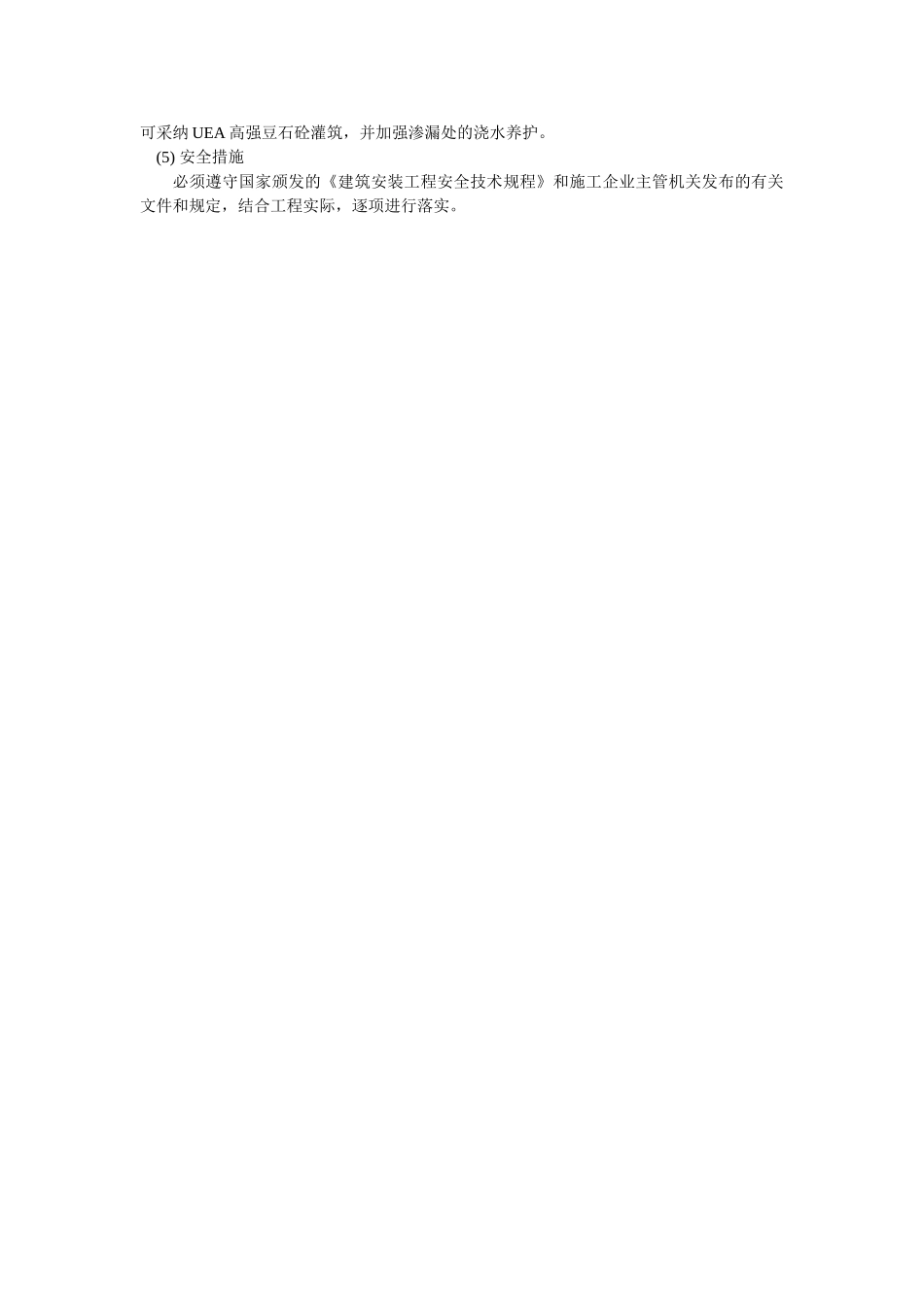

(2) 机具设备 和普通砼所需机具设备一样,主要有搅拌机(车)、垂直水平运输机具(吊车、翻斗车等)、振捣棒或平板振捣器、计量器具
