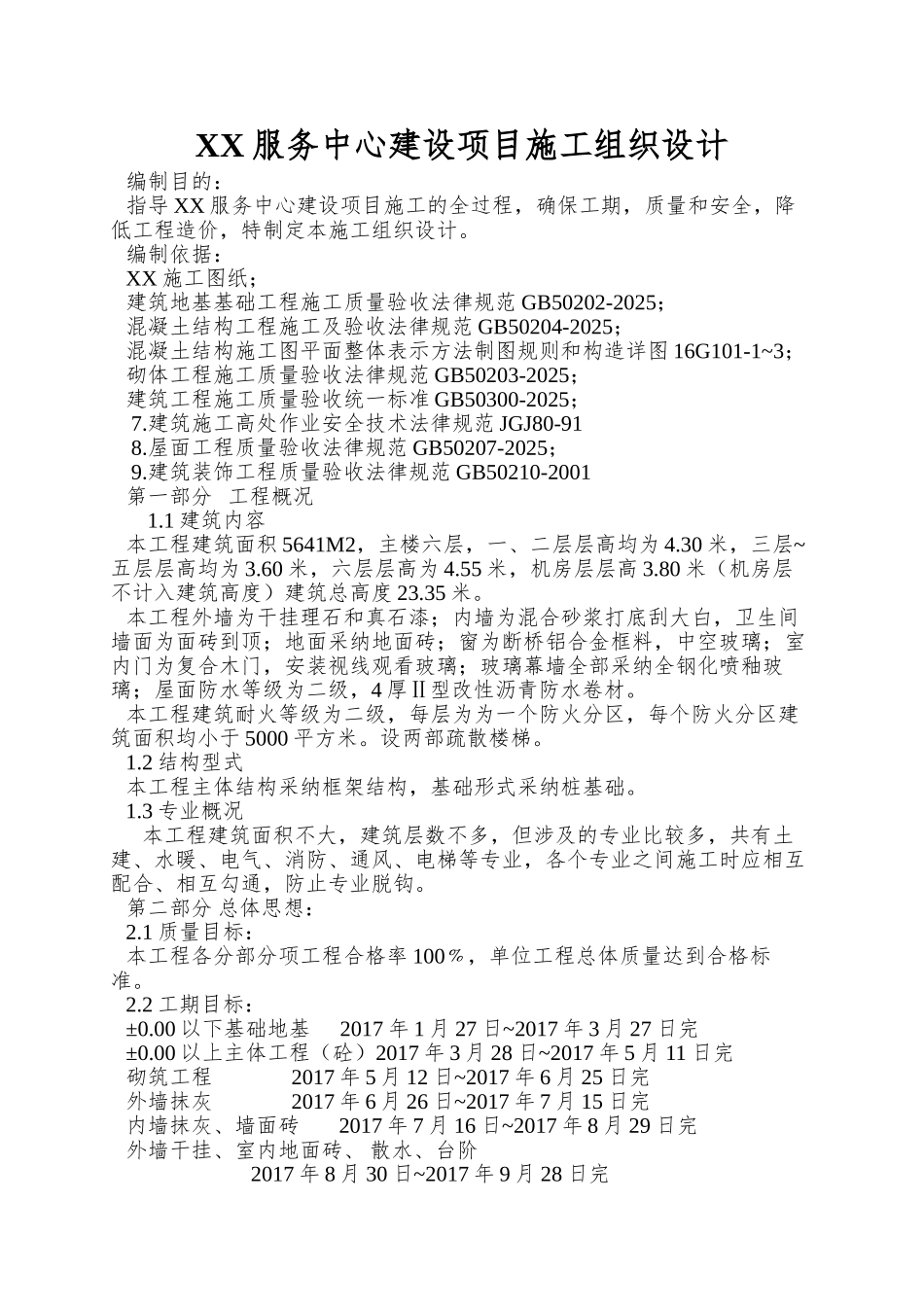

XX 服务中心建设项目施工组织设计编制目的:指导 XX 服务中心建设项目施工的全过程,确保工期,质量和安全,降低工程造价,特制定本施工组织设计。编制依据:XX 施工图纸;建筑地基基础工程施工质量验收法律规范 GB50202-2025;混凝土结构工程施工及验收法律规范 GB50204-2025;混凝土结构施工图平面整体表示方法制图规则和构造详图 16G101-1~3;砌体工程施工质量验收法律规范 GB50203-2025;建筑工程施工质量验收统一标准 GB50300-2025; 7.建筑施工高处作业安全技术法律规范 JGJ80-91 8.屋面工程质量验收法律规范 GB50207-2025; 9.建筑装饰工程质量验收法律规范 GB50210-2001第一部分 工程概况 1.1 建筑内容本工程建筑面积 5641M2,主楼六层,一、二层层高均为 4.30 米,三层~五层层高均为 3.60 米,六层层高为 4.55 米,机房层层高 3.80 米(机房层不计入建筑高度)建筑总高度 23.35 米。本工程外墙为干挂理石和真石漆;内墙为混合砂浆打底刮大白,卫生间墙面为面砖到顶;地面采纳地面砖;窗为断桥铝合金框料,中空玻璃;室内门为复合木门,安装视线观看玻璃;玻璃幕墙全部采纳全钢化喷釉玻璃;屋面防水等级为二级,4 厚Ⅱ型改性沥青防水卷材。本工程建筑耐火等级为二级,每层为为一个防火分区,每个防火分区建筑面积均小于 5000 平方米。设两部疏散楼梯。1.2 结构型式本工程主体结构采纳框架结构,基础形式采纳桩基础。1.3 专业概况 本工程建筑面积不大,建筑层数不多,但涉及的专业比较多,共有土建、水暖、电气、消防、通风、电梯等专业,各个专业之间施工时应相互配合、相互勾通,防止专业脱钩。第二部分 总体思想:2.1 质量目标:本工程各分部分项工程合格率 100﹪,单位工程总体质量达到合格标准。2.2 工期目标:±0.00 以下基础地基 2017 年 1 月 27 日~2017 年 3 月 27 日完±0.00 以上主体工程(砼)2017 年 3 月 28 日~2017 年 5 月 11 日完砌筑工程 2017 年 5 月 12 日~2017 年 6 月 25 日完外墙抹灰 2017 年 6 月 26 日~2017 年 7 月 15 日完内墙抹灰、墙面砖 2017 年 7 月 16 日~2017 年 8 月 29 日完外墙干挂、室内地面砖、 散水、台阶 2017 年 8 月 30 日~2017 年 9 月 28 日完幕墙、内墙隔断、刮大白 2017 年 9 月 29 日~2017 年 11 月 7 日完配套安装工程 2017 年 11 月 8 日~2017 年 12 ...
