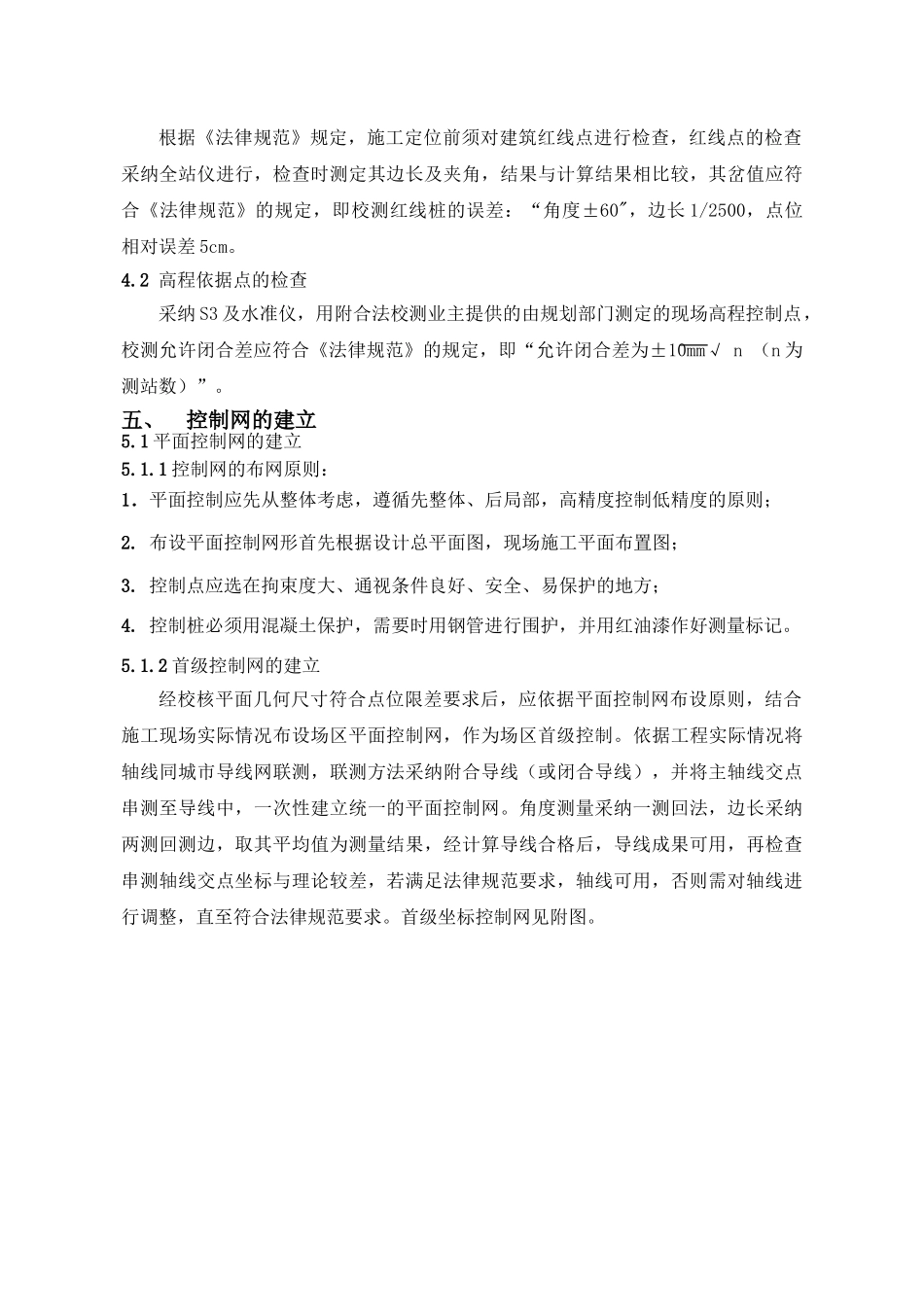

目 录一、工程概况二、编制依据三、施工准备四、0、000 以下结构测量控制五、定位依据点的检查六、控制网的建立七、基坑土方、桩基测量控制八、0、000 以上结构测量控制九、装饰与设备安装测量十、基坑监测十一、 沉降观测十二、 人员组织及设备配置十三、 质量控制十四、 附图一、工程概况本工程为***地块拆迁安置房工程工程,位于北京市。本工程总用地面积约为118614㎡,建筑面积约为 365981.46㎡,由 25 栋高层住宅楼、与部分住宅楼相连的纯地下车库及 13 栋低层配套附属建筑组成。拟建独立的住宅楼设 1 层地下室,基础埋深约±0.00 标高以下 4.00m;与地下车库相连的住宅楼及纯地下车库均设2 层地下室,基础埋深约为±0.00 标高以下 10.00m(其中纯地下车库顶板约 1.8m厚覆土)。纯地下车库和与其相连的高层住宅楼之间不设永久缝。结构形式为钢筋混凝土框架剪力墙结构。建设单位:设计单位:监察单位:监理单位:施工单位:二、编制依据 2.1 北京市测绘院提供的测量成果; 2.2《建筑工程施工测量规程》; 2.3 本工程施工组织设计。三、施工准备3.1 测量管理测量及验线人员均应经过测绘学会、市建委等部门组织的专业岗位培训考核,必须持证上岗,持证率 100%,能够熟练掌握并运用国家、地方等相关施工测量标准、法律规范,熟悉施工现场各种测量放线工作及科学的操作方法,能够熟练使用测量仪器、测量工具等;随工程进度在完成施工测量方案、红线桩成果校核、水准点复查引测及施工过程中的各种测量记录后,填写《施工测量放线报验表》,提请监理单位验线。 3.2 现场准备依据测绘设计讨论院的定桩成果及点位,现场实测校核依据点位坐标及高程;复测完成后进行建筑物定位(控制网)测量、高程引测及高程控制网的测设工作。3.3 技术准备在正式图纸到位后,要认真配合技术人员,组织放线、验线相关人员进行尺寸比较、查对、校核,如有出入及时报请技术部门,监理单位确认后,以技术洽商或工作联系单的形式报请业主予以签认,作为后续施工测量放线的相关指导依据。摘录图纸会审中施工测量放线的相关内容,在蓝图上作相应改正;根据施工正式图纸绘制本工程详细的定位图样、轴线控制网布桩图、高程控制网平面图、核心筒、集水坑、电梯坑放线大样图、沉降观测点位布置图等,作为以后施工层测量放线过程中的相关指导依据。根据《工程测量法律规范》(GB50025-93)(以下简称《法律规范》)的要求,建筑物平面控制网的精度...
