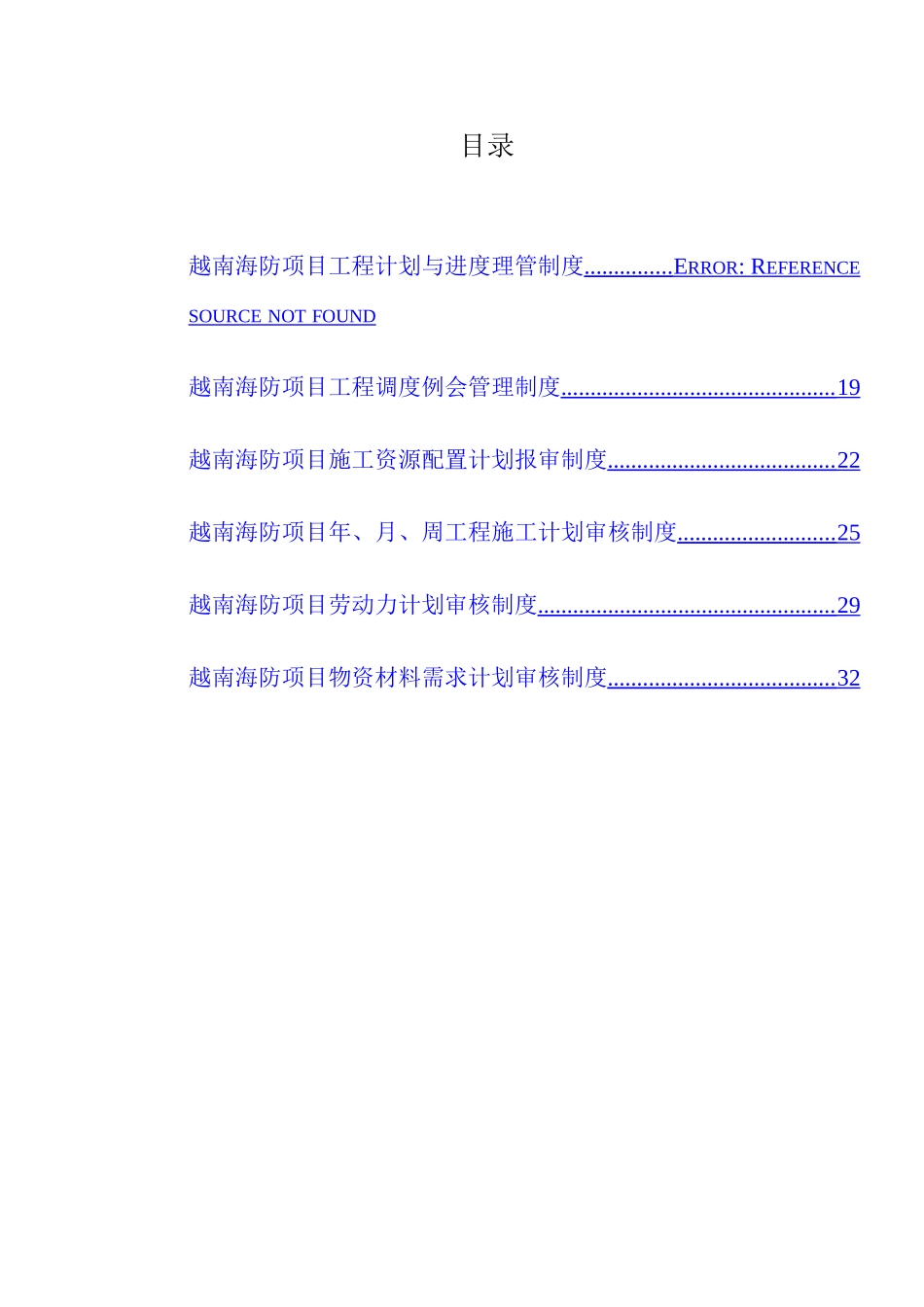

目录越南海防项目工程计划与进度理管制度
ERROR: REFERENCE SOURCE NOT FOUND 越南海防项目工程调度例会管理制度
19 越南海防项目施工资源配置计划报审制度
22 越南海防项目年、月、周工程施工计划审核制度
25 越南海防项目劳动力计划审核制度
29 越南海防项目物资材料需求计划审核制度
32 越南海防项目工程计划与进度理管制度1

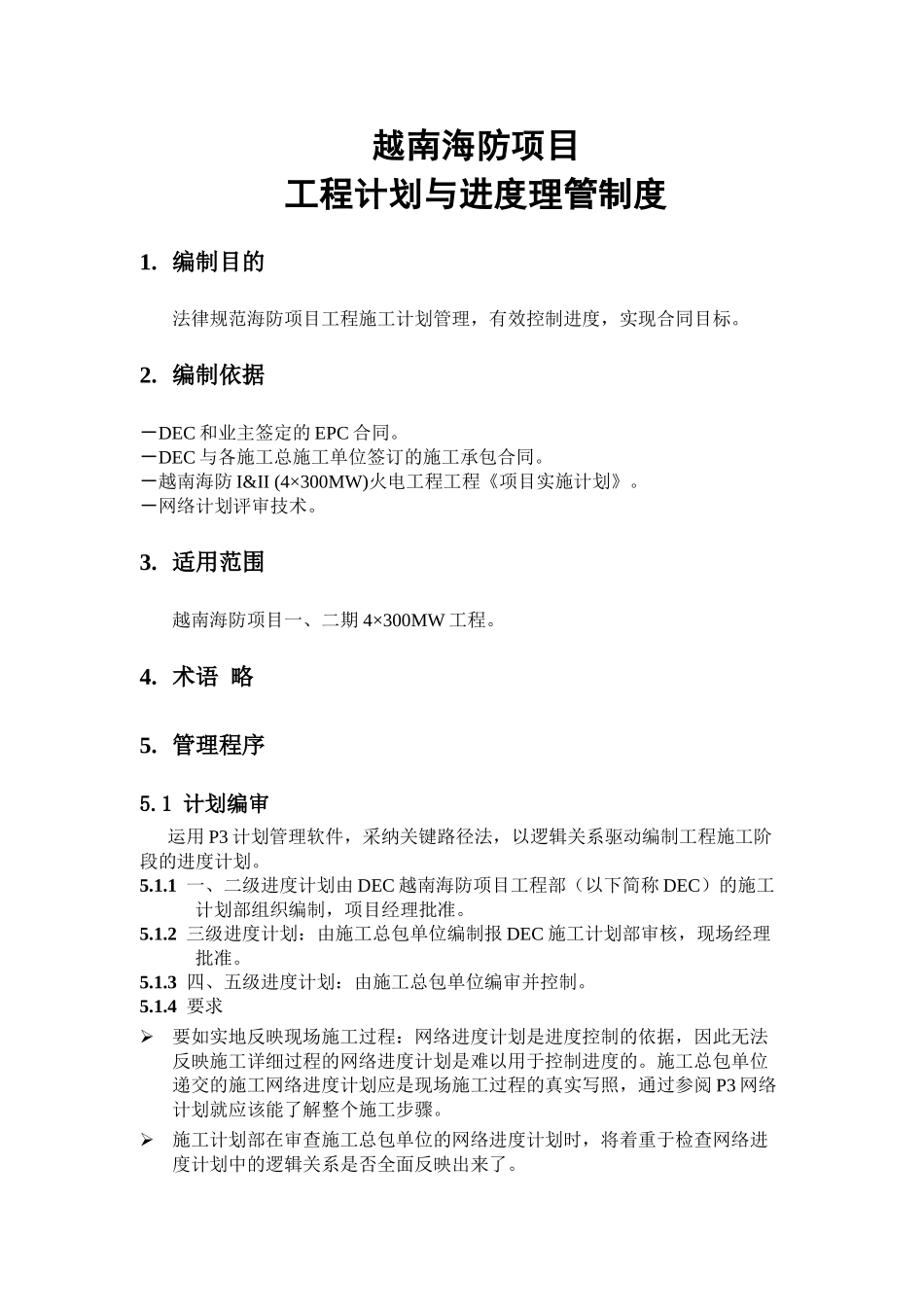

编制目的法律规范海防项目工程施工计划管理,有效控制进度,实现合同目标
编制依据-DEC 和业主签定的 EPC 合同
-DEC 与各施工总施工单位签订的施工承包合同
-越南海防 I&II (4×300MW)火电工程工程《项目实施计划》
-网络计划评审技术
适用范围越南海防项目一、二期 4×300MW 工程
术语 略 5

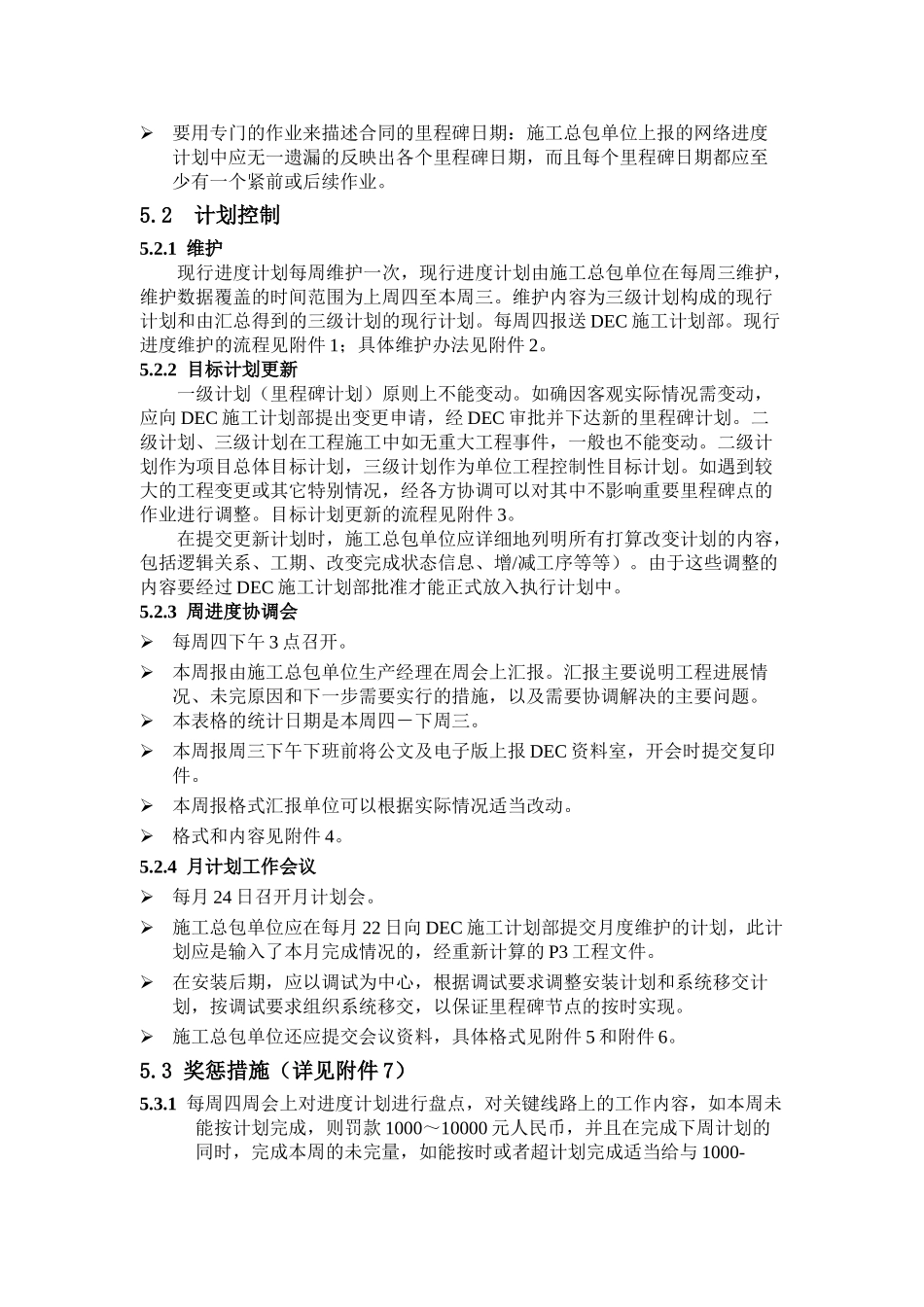

1 计划编审运用 P3 计划管理软件,采纳关键路径法,以逻辑关系驱动编制工程施工阶段的进度计划
1 一、二级进度计划由 DEC 越南海防项目工程部(以下简称 DEC)的施工计划部组织编制,项目经理批准
2 三级进度计划:由施工总包单位编制报 DEC 施工计划部审核,现场经理批准
3 四、五级进度计划:由施工总包单位编审并控制
4 要求要如实地反映现场施工过程:网络进度计划是进度控制的依据,因此无法反
