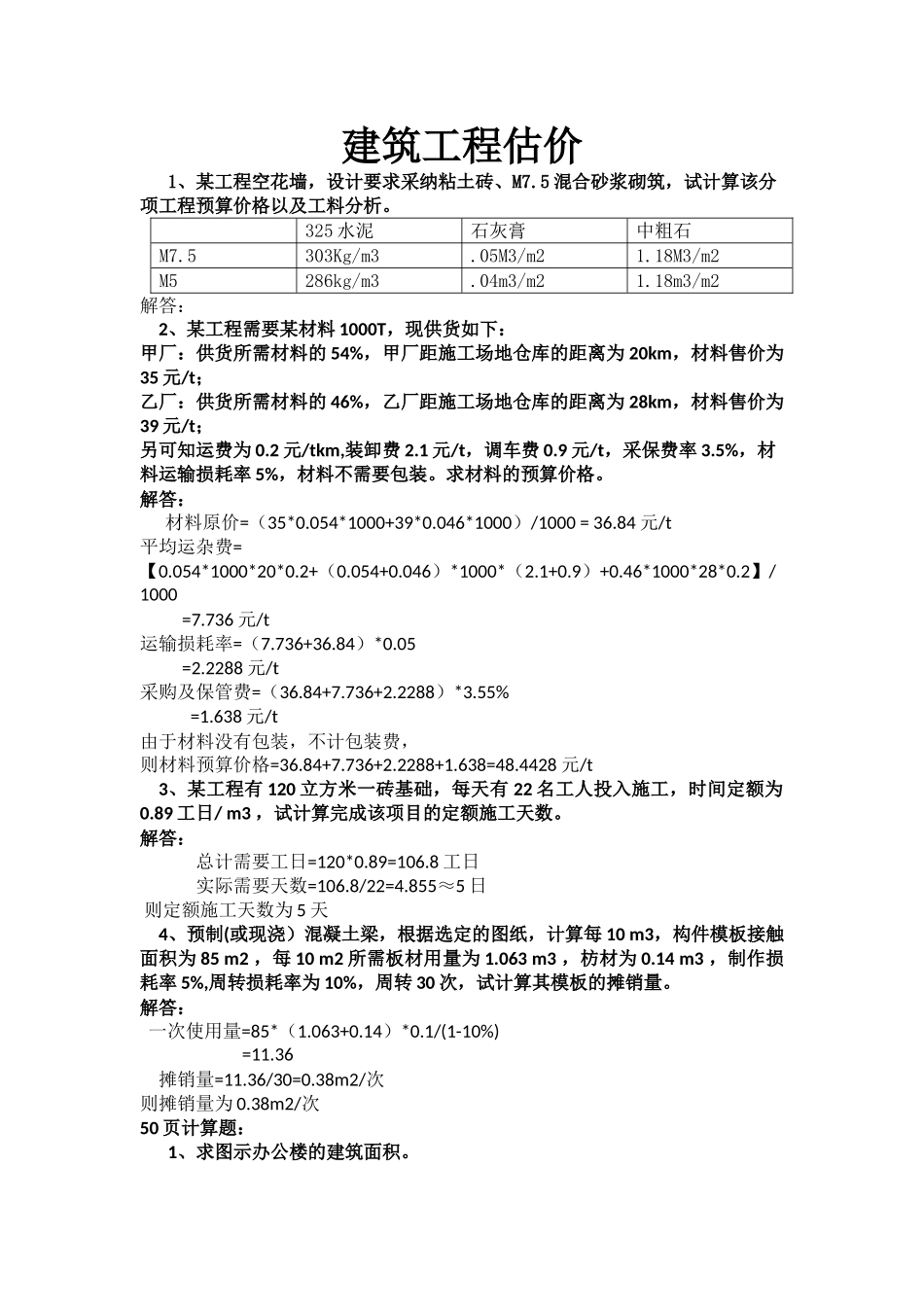

建筑工程估价 1、某工程空花墙,设计要求采纳粘土砖、M7
5 混合砂浆砌筑,试计算该分项工程预算价格以及工料分析
325 水泥石灰膏中粗石M7
5303Kg/m3
05M3/m21
18M3/m2M5286kg/m3
04m3/m21
18m3/m2解答:2、某工程需要某材料 1000T,现供货如下:甲厂:供货所需材料的 54%,甲厂距施工场地仓库的距离为 20km,材料售价为35 元/t;乙厂:供货所需材料的 46%,乙厂距施工场地仓库的距离为 28km,材料售价为39 元/t;另可知运费为 0
2 元/tkm,装卸费 2
1 元/t,调车费 0
9 元/t,采保费率 3
5%,材料运输损耗率 5%,材料不需要包装
求材料的预算价格
解答: 材料原价=(35*0
054*1000+39*0
046*1000)/1000 = 36
84 元/t平均运杂费=【0
054*1000*20*0
046)*1000*(2
46*1000*28*0
2】/1000 =7
736 元/t运输损耗率=(7
736+36
2288 元/t采购及保管费=(36
2288)*3
55% =1
638 元/t由于材料没有包装,不计包装费,则材料预算价格=36
2288+1
638=48
4428 元/t3、某工程有 120 立方米一砖基础,每天有 22 名工人投入施工,时间定额为0
89 工日/ m3 ,试计算完成该项目的定额施工天数
解答:总计需要工日=120*0
89=106
8 工日实际需要天数=106
8/22=4
855≈5 日 则定额施工天数为 5 天4、预制(或现浇)混凝土梁,根据选定的图纸,计算每 10 m3,构件模板接触面积为 85 m2 ,每 10 m2 所需板材用量为
