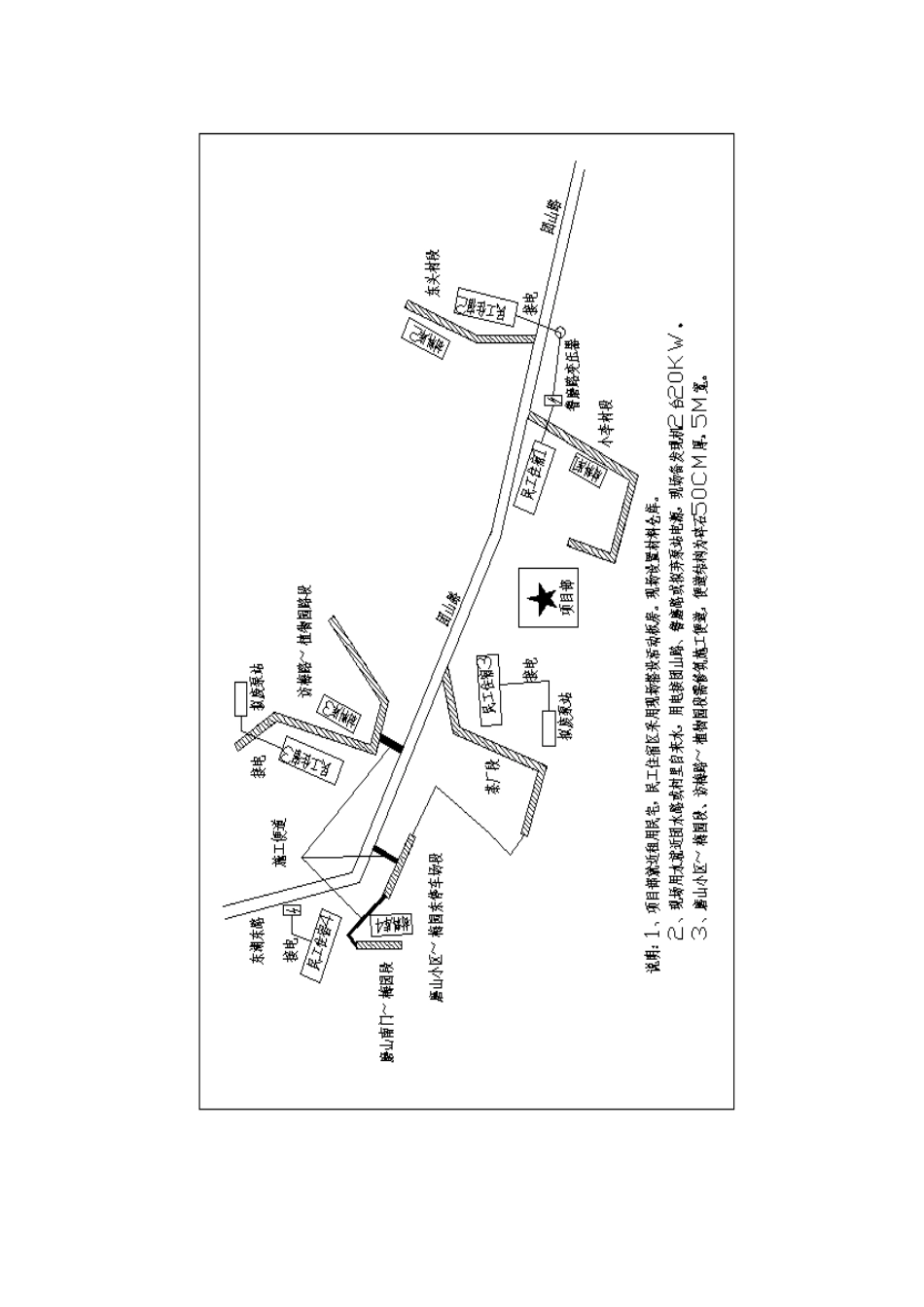

xxxxxx 污水支管建设工程(xxxx 部分)施工一体化泵站安装方案XXXXXX 有限责任公司一、工程概况拟将全线分为四个工区展开施工,一工区负责 xx~xx 段排水、xx 小区~xxx 停车场段排水,二工区负责 xxxx 排水、xx 路~xxx 段排水,三工区负责 xxx 及 xxx 段排水,四工区负责全线泵房安装。 拟新建 6 段污水管道,合计 dn125mm- dn160mm 污水压力管 1908m,dn300-dn450 重力管约 2866m,污水最终进入xxx 污水处理厂进行处理。新建 0.01m³/s 的一体化预制泵站3 座。施工总平面布置图二、工程地质条件2.1、地形地貌及地质构造规划范围现状自然便道结构为碎石 50cm 厚,5m 宽,沿线用地属于小李村和茶厂范围。2.2、场区水文地质条件2.2.1、地表水场地地表水主要为自然环境的雨水。2.2.2、地下水揭穿的深度范围内,拟建场地地下水分为上层滞水和弱孔隙承压水。上层滞水主要赋存于场地上部的填土层中,主要接受地表水径向渗流补给以及大气降水垂直补给,水量不确定,没有统一的自由水面,勘察期间测得的上层滞水水位在自然地面以下 0.1m-2.6m,相当于绝对标高 18.67m-22.02m。地下水赋存于 4-2 层含粉质粘土角砺中,角砺、碎石及砂性土含量在 80%左右,有粘性土充填且局部粘性土比较富集,含水层顶板为一般粘性土,局部地段为老粘性土,底板为基岩,含水性与透水性均较差,水量不大,承压性弱,对本工程施工基本无影响,勘察期间未测其承压水位。2.2.3 地下水及地表水腐蚀性判定所取地下水及地表水所做质检分析,场区地表水及地下水在干湿交替的环境条件下对混凝土结构及钢筋混凝土结构中的钢筋有微腐蚀性。三、设计概况四、编制依据本工程施工方案主要编制依据如下:1、工程设计图纸。2、有关国家、地方、行业和技术法律规范及相应的法律、法规;3、《建筑地基处理技术法律规范》(JGJ79-2025);4、《建筑地基基础工程施工质量验收法律规范》( GB50202-2025);5、《混凝土结构工程施工质量验收法律规范》(GB50204-2025);6、《给水排水构筑物施工及验收法律规范》(GB50141-2025);7、《建筑边坡工程技术法律规范》(GB50330-2025);8、《建筑基坑支护设计规程》(JGJ120-2025);9、《基坑工程技术法律规范 》湖北省 地方标准( DB42/159-2025)。五.一体化泵站施工5.1 施工流程施工准备→场地平整→基坑围护→基坑挖土→底板施工→泵房设备安装、调试→回填→平整场地5.1.1 施工准备现场搭建料场、工...
