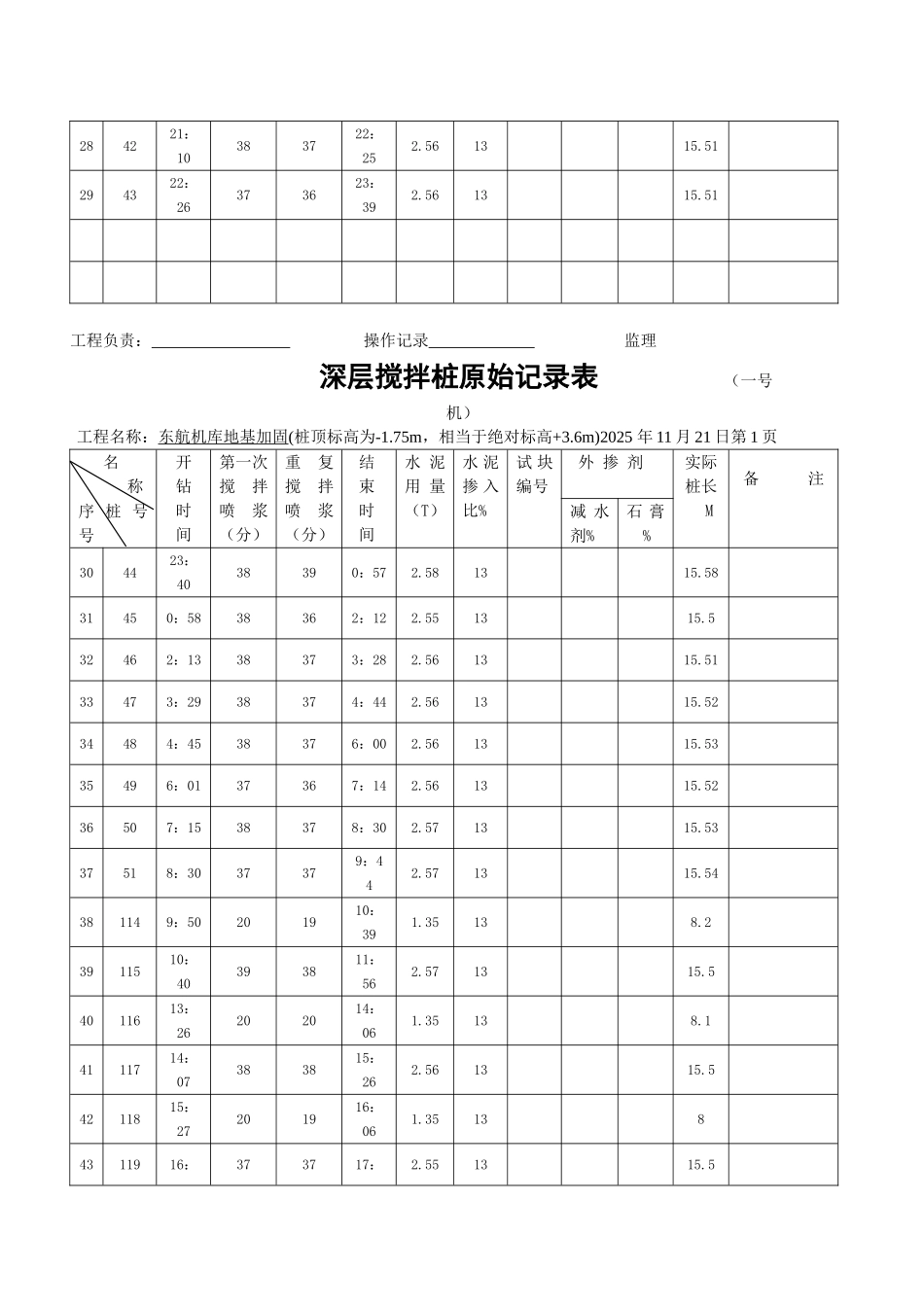

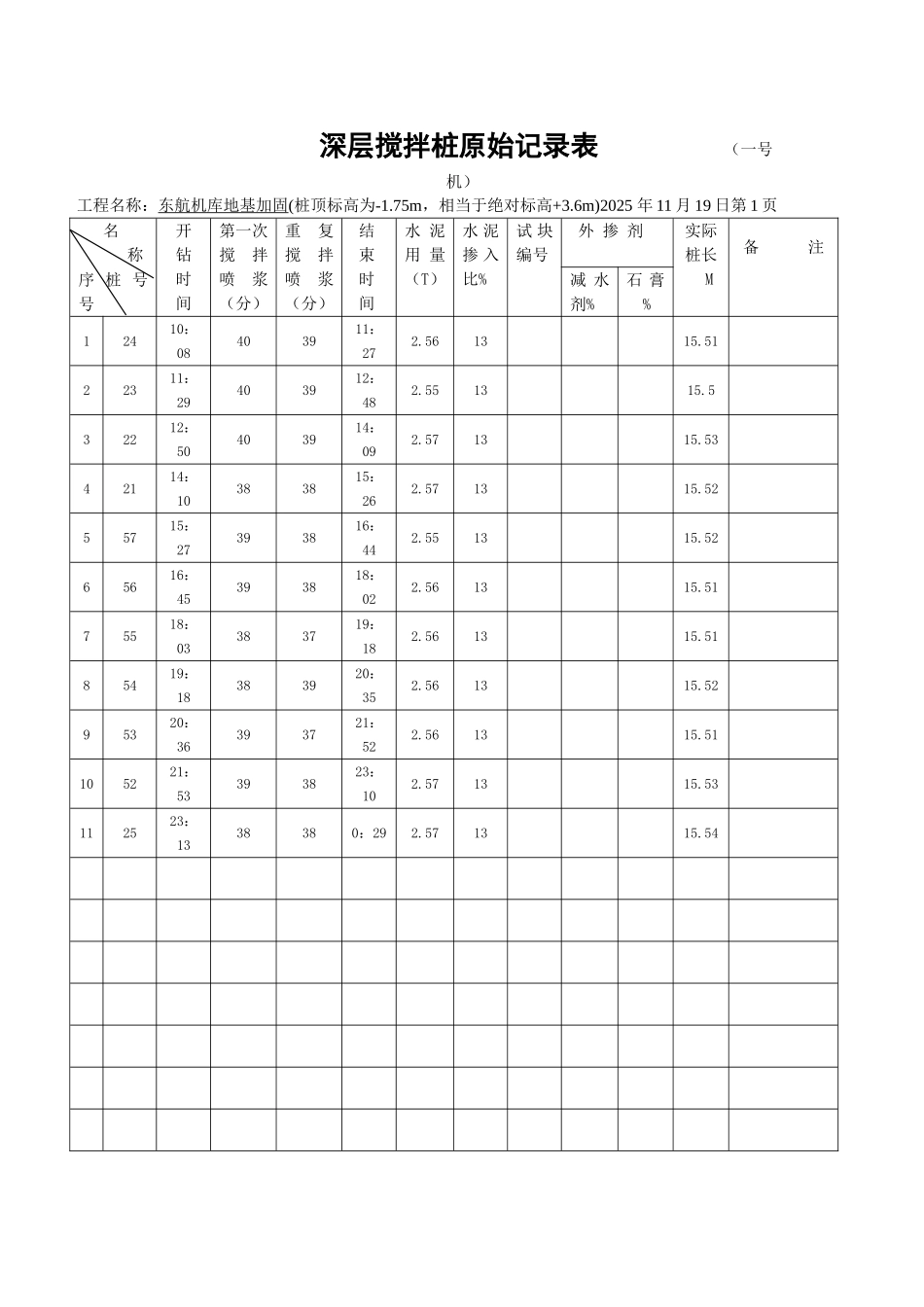

深层搅拌桩原始记录表 (一号机)工程名称:东航机库地基加固(桩顶标高为-1.75m,相当于绝对标高+3.6m)2025 年 11 月 19 日第 1 页 名称开 钻 时 间第一次搅拌 喷浆(分)重复 搅拌 喷浆(分)结 束 时 间水 泥 用 量(T)水 泥掺 入比%试 块编号外 掺 剂实际桩长M备 注序 桩 号 号减 水剂%石 膏%12410:08403911:272.561315.5122311:29403912:482.551315.532212:50403914:092.571315.5342114:10383815:262.571315.5255715:27393816:442.551315.5265616:45393818:022.561315.5175518:03383719:182.561315.5185419:18383920:352.561315.5295320:36393721:522.561315.51105221:53393823:102.571315.53112523:1338380:292.571315.54 工程负责: 操作记录 监理 深层搅拌桩原始记录表 (一号机)工程名称:东航机库地基加固(桩顶标高为-1.75m,相当于绝对标高+3.6m)2025 年 11 月 20 日第 1 页 名称开 钻 时 间第一次搅拌 喷浆(分)重复 搅拌 喷浆(分)结 束 时 间水 泥 用 量(T)水 泥掺 入比%试 块编号外 掺 剂实际桩长M备 注序 桩 号 号减 水剂%石 膏%12260:3039391:482.561315.5313271:4938393:062.571315.5114283:0738374:222.561315.5215294:2438385:402.571315.5116305:4138386:572.561315.5217316:5839388:152.571315.5118328:1638379:312.561315.5319339:34383910:512.561315.51203410:52393712:082.571315.53213512:08393813:252.561315.52223613:26383814:422.561315.5233714:45383816:012.571315.52243816:01393817:182.561315.5253917:19383718:342.561315.51264018:35383919:522.551315.53274119:53393721:092.561315.5284221:10383722:252.561315.51294322:26373623:392.561315.51 工程负责: 操作记录 监理 深层搅拌桩原始记录表 (一号机)工程名称:东航机库地基加固(桩顶标高为-1.75m,相当于绝对标高+3.6m)2025 年 11 月 21 日第 1 页 名称开 钻 时 间第一次搅拌 喷浆(分)重复 搅拌 喷浆(分)结 束 时 间水 泥 用 量(T)水 泥掺 入比%试 块编号外 掺 剂实际桩长M备 注序 桩 号 号减 水剂%石 膏%304423:4038390:572.581315.5831450:5838362:122.551315.532462:1338373:282.561315.5133473:2938374:442.561315.5234484:4538376:002.561315.533...
