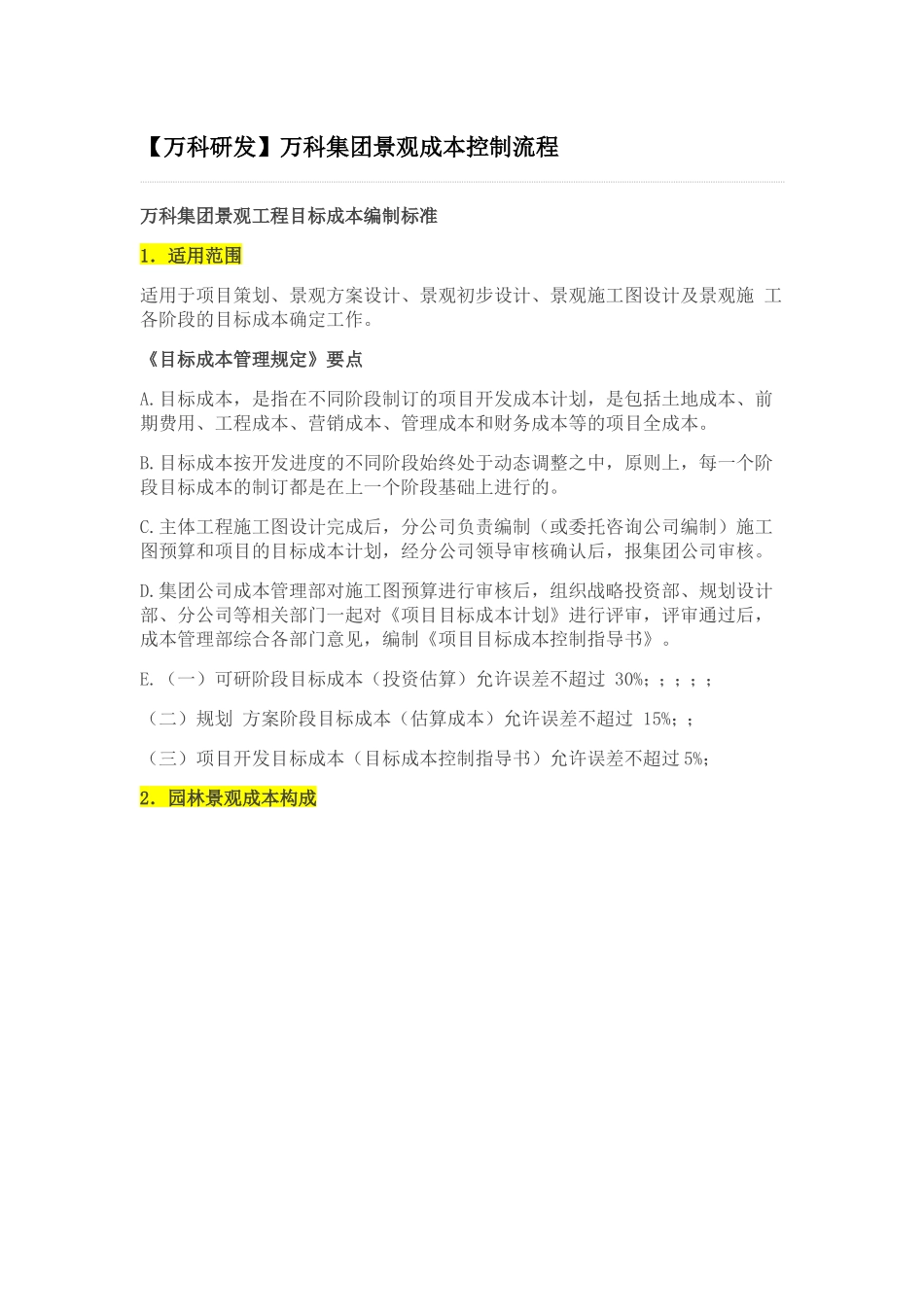

【万科研发】万科集团景观成本控制流程万科集团景观工程目标成本编制标准1.适用范围适用于项目策划、景观方案设计、景观初步设计、景观施工图设计及景观施 工各阶段的目标成本确定工作
《目标成本管理规定》要点 A
目标成本,是指在不同阶段制订的项目开发成本计划,是包括土地成本、前期费用、工程成本、营销成本、管理成本和财务成本等的项目全成本
目标成本按开发进度的不同阶段始终处于动态调整之中,原则上,每一个阶段目标成本的制订都是在上一个阶段基础上进行的
主体工程施工图设计完成后,分公司负责编制(或委托咨询公司编制)施工图预算和项目的目标成本计划,经分公司领导审核确认后,报集团公司审核
集团公司成本管理部对施工图预算进行审核后,组织战略投资部、规划设计部、分公司等相关部门一起对《项目目标成本计划》进行评审,评审通过后,成本管理部综合各部门意见,编制《项目目标成本控制指导书》

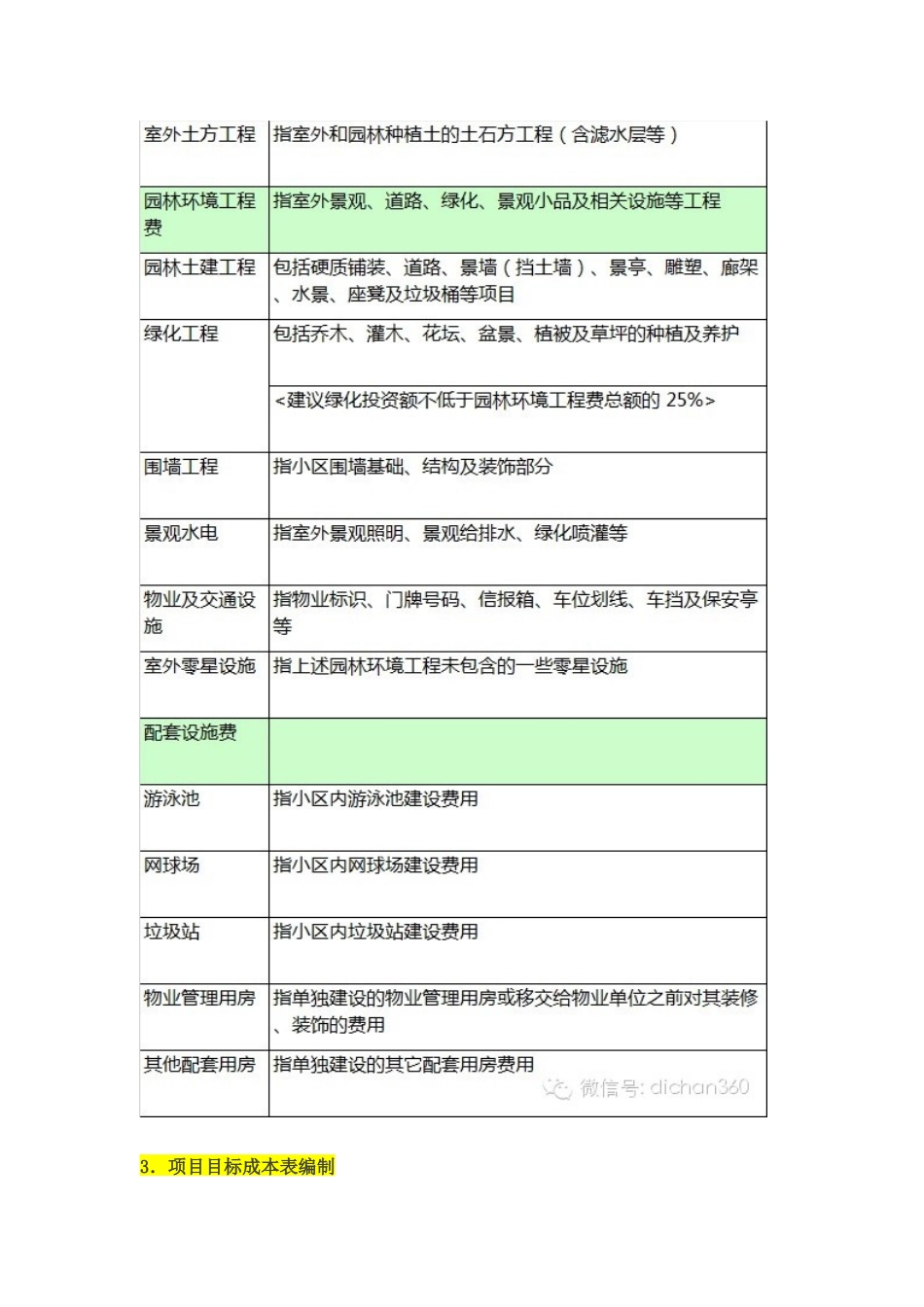

(一)可研阶段目标成本(投资估算)允许误差不超过 30%;;;;;(二)规划 方案阶段目标成本(估算成本)允许误差不超过 15%;;(三)项目开发目标成本(目标成本控制指导书)允许误差不超过 5%;2.园林景观成本构成3.项目目标成本表编制3
1 项目论证决策阶段,依据投资估算确定景观目标成本,成为景观总目标成本, 用以控制景观方案设计,是评审方案设计的标准之一
2 项目景观方案设计完成后,依据方案设计设计估算确定目标成本,成为控制 扩初设计的目标成本,是评审初步设计的标准之一
3 初步设计完成后,依据初步设计概算确定目标成本,成为控制施工图设计的 目标成本,是评审施工图设计的标准之一
4 施工图设计完成后,依据施工图预算确定目标成本,作为项目施工阶段成本 控制目标
5 景观总目标成本及其它阶段的目标成本根据上表《园林景观成本构成》进行 测算编制

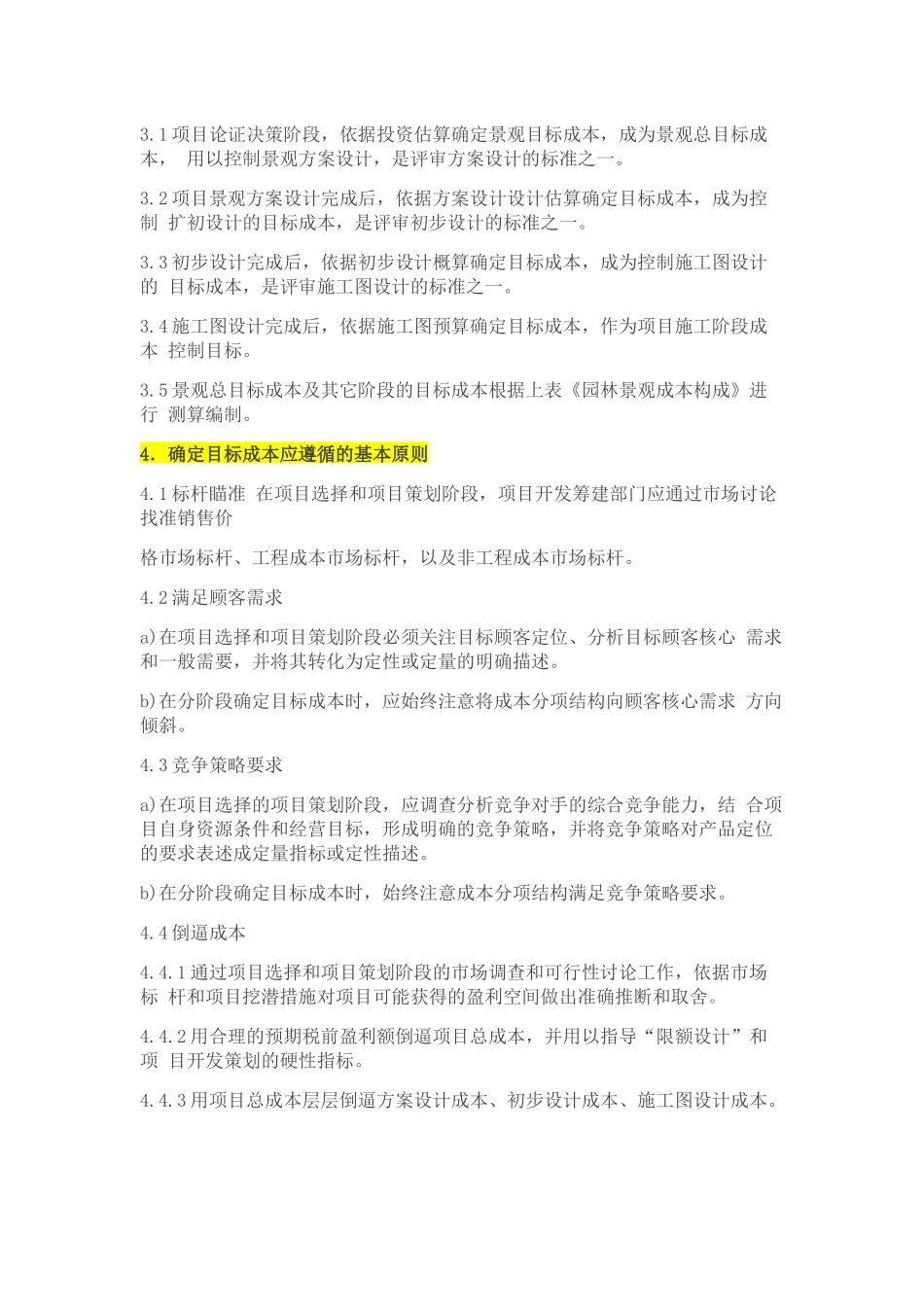

4.确定目标成本应遵循的基本原则4
