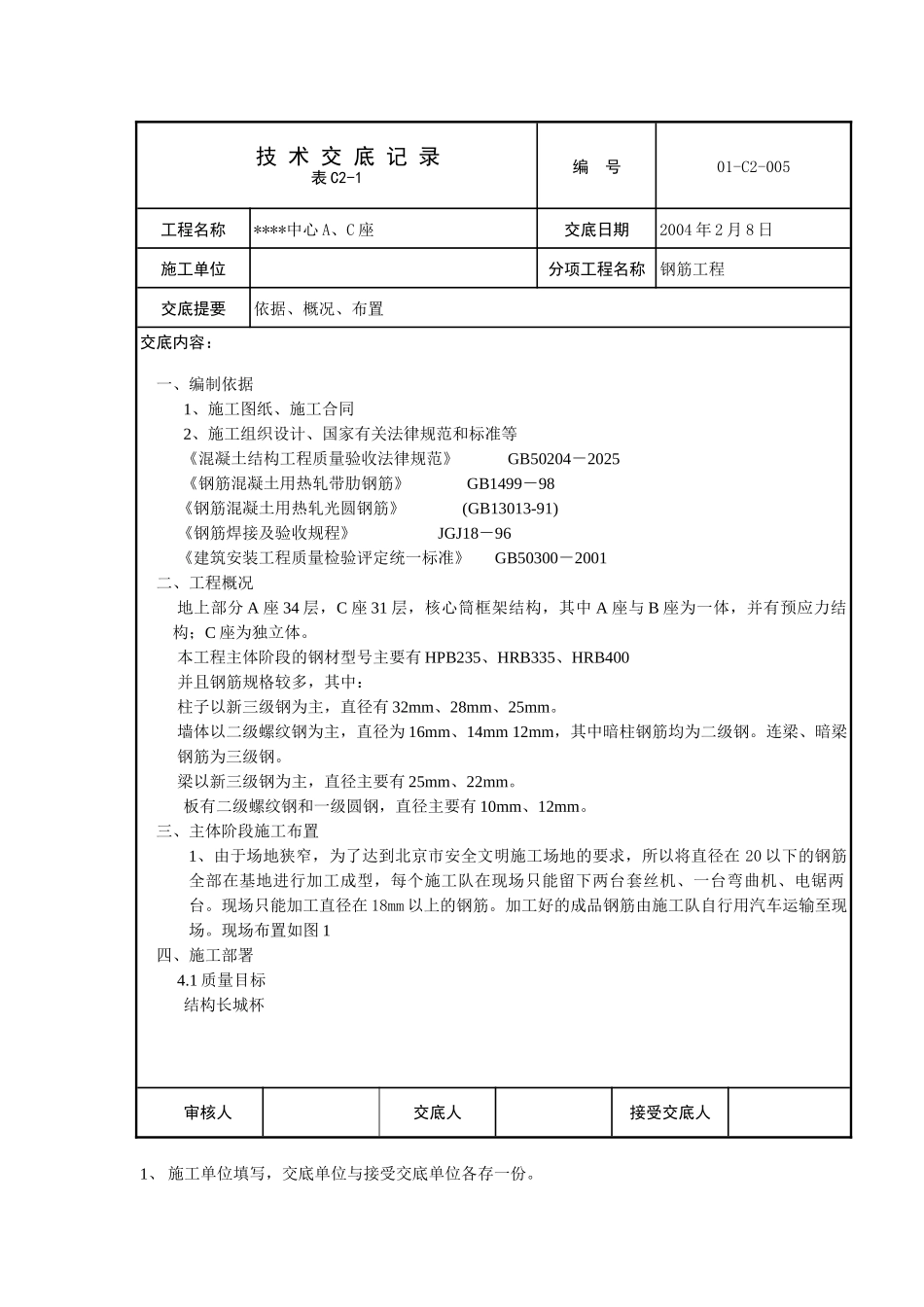

技 术 交 底 记 录表 C2-1编 号01-C2-005工程名称****中心 A、C 座交底日期2004 年 2 月 8 日施工单位分项工程名称钢筋工程交底提要依据、概况、布置交底内容:一、编制依据1、施工图纸、施工合同2、施工组织设计、国家有关法律规范和标准等《混凝土结构工程质量验收法律规范》 GB50204-2025《钢筋混凝土用热轧带肋钢筋》 GB1499-98《钢筋混凝土用热轧光圆钢筋》 (GB13013-91)《钢筋焊接及验收规程》 JGJ18-96《建筑安装工程质量检验评定统一标准》 GB50300-2001 二、工程概况地上部分 A 座 34 层,C 座 31 层,核心筒框架结构,其中 A 座与 B 座为一体,并有预应力结构;C 座为独立体
本工程主体阶段的钢材型号主要有 HPB235、HRB335、HRB400并且钢筋规格较多,其中:柱子以新三级钢为主,直径有 32mm、28mm、25mm
墙体以二级螺纹钢为主,直径为 16mm、14mm 12mm,其中暗柱钢筋均为二级钢
连梁、暗梁钢筋为三级钢
梁以新三级钢为主,直径主要有 25mm、22mm
板有二级螺纹钢和一级圆钢,直径主要有 10mm、12mm
三、主体阶段施工布置1、由于场地狭窄,为了达到北京市安全文明施工场地的要求,所以将直径在 20 以下的钢筋全部在基地进行加工成型,每个施工队在现场只能留下两台套丝机、一台弯曲机、电锯两台
现场只能加工直径在 18mm 以上的钢筋
加工好的成品钢筋由施工队自行用汽车运输至现场

现场布置如图 1四、施工部署4
