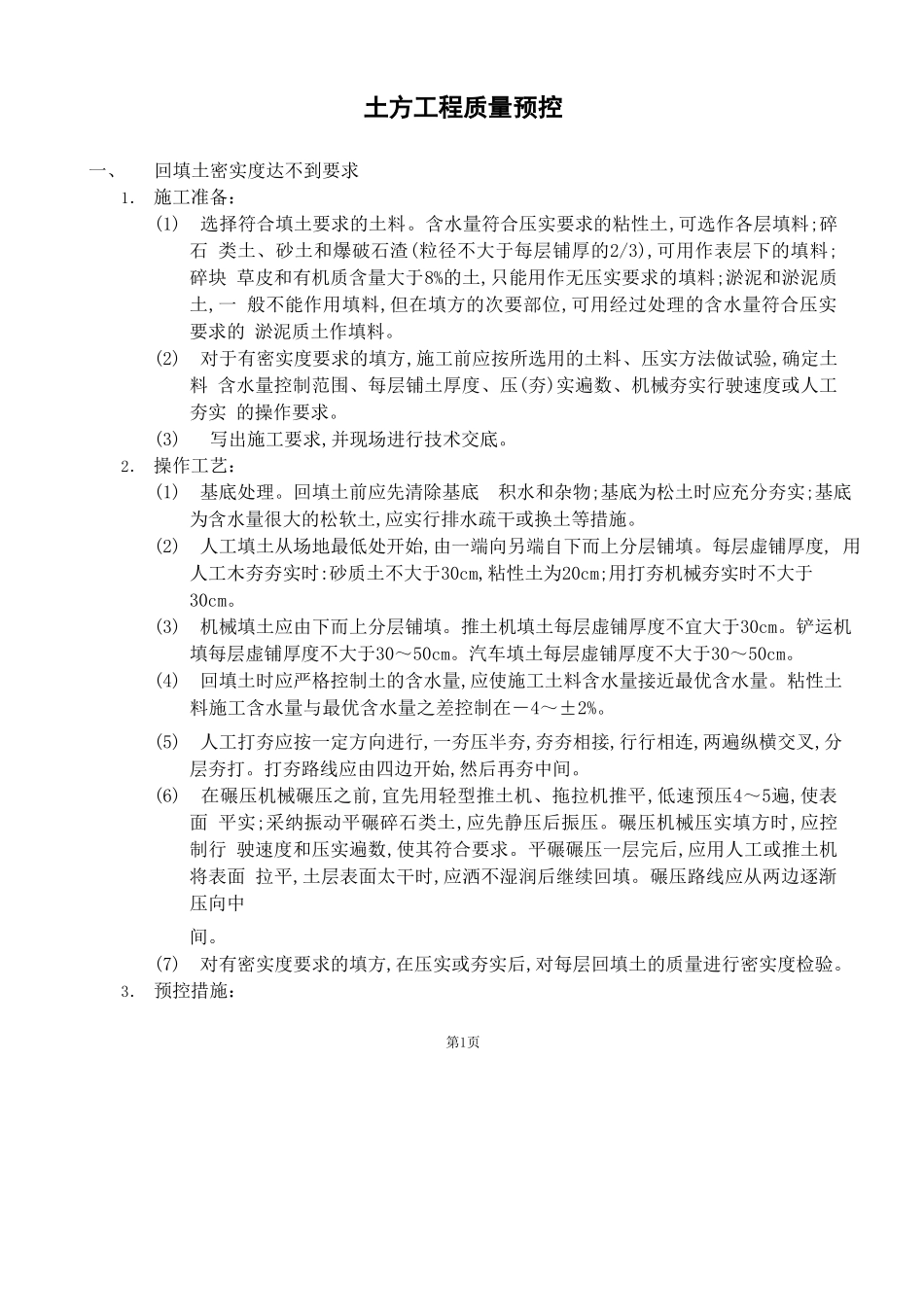

土方工程质量预控一、回填土密实度达不到要求1. 施工准备:(1) 选择符合填土要求的土料
含水量符合压实要求的粘性土,可选作各层填料;碎石 类土、砂土和爆破石渣(粒径不大于每层铺厚的2/3),可用作表层下的填料;碎块 草皮和有机质含量大于8%的土,只能用作无压实要求的填料;淤泥和淤泥质土,一 般不能作用填料,但在填方的次要部位,可用经过处理的含水量符合压实要求的 淤泥质土作填料
(2) 对于有密实度要求的填方,施工前应按所选用的土料、压实方法做试验,确定土料 含水量控制范围、每层铺土厚度、压(夯)实遍数、机械夯实行驶速度或人工夯实 的操作要求
(3) 写出施工要求,并现场进行技术交底
2. 操作工艺:(1) 基底处理
回填土前应先清除基底 积水和杂物;基底为松土时应充分夯实;基底 为含水量很大的松软土,应实行排水疏干或换土等措施
(2) 人工填土从场地最低处开始,由一端向另端自下而上分层铺填
每层虚铺厚度, 用人工木夯夯实时:砂质土不大于30cm,粘性土为20cm;用打夯机械夯实时不大于30cm
(3) 机械填土应由下而上分层铺填
推土机填土每层虚铺厚度不宜大于30cm
铲运机 填每层虚铺厚度不大于30~50cm
汽车填土每层虚铺厚度不大于30~50cm
(4) 回填土时应严格控制土的含水量,应使施工土料含水量接近最优含水量
粘性土 料施工含水量与最优含水量之差控制在-4~±2%
(5) 人工打夯应按一定方向进行,一夯压半夯,夯夯相接,行行相连,两遍纵横交叉,分层夯打
打夯路线应由四边开始,然后再夯中间
(6) 在碾压机械碾压之前,宜先用轻型推土机、拖拉机推平,低速预压4~5遍,使表面 平实;采纳振动平碾碎石类土,应先静压后振压
碾压机械压实填方时,应控制行 驶速度和压实遍数,使其符合要求
平碾碾压一层完后,应用人工或推土机将表面 拉平,土层表面太干时,应洒不湿润后继续回填
