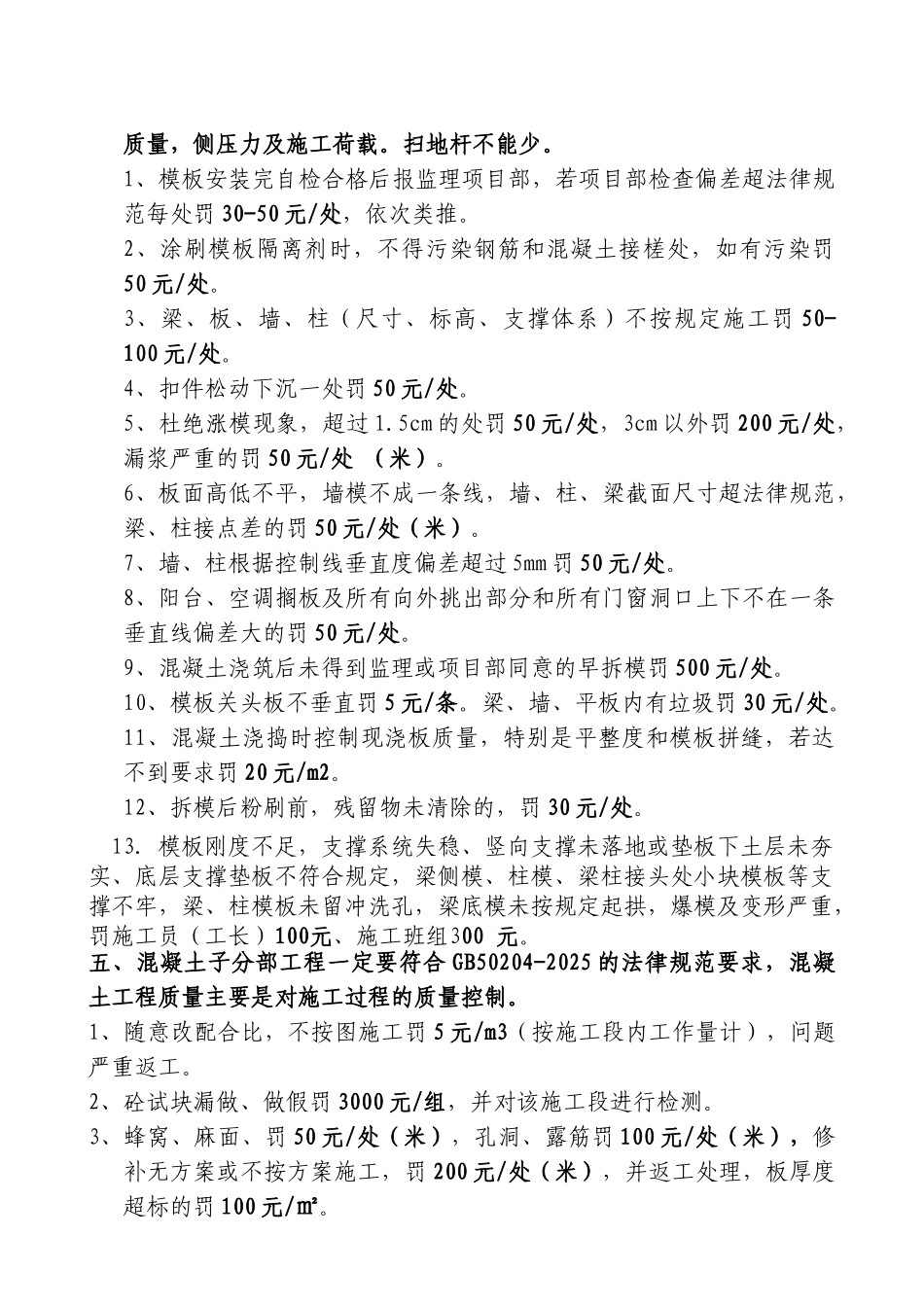

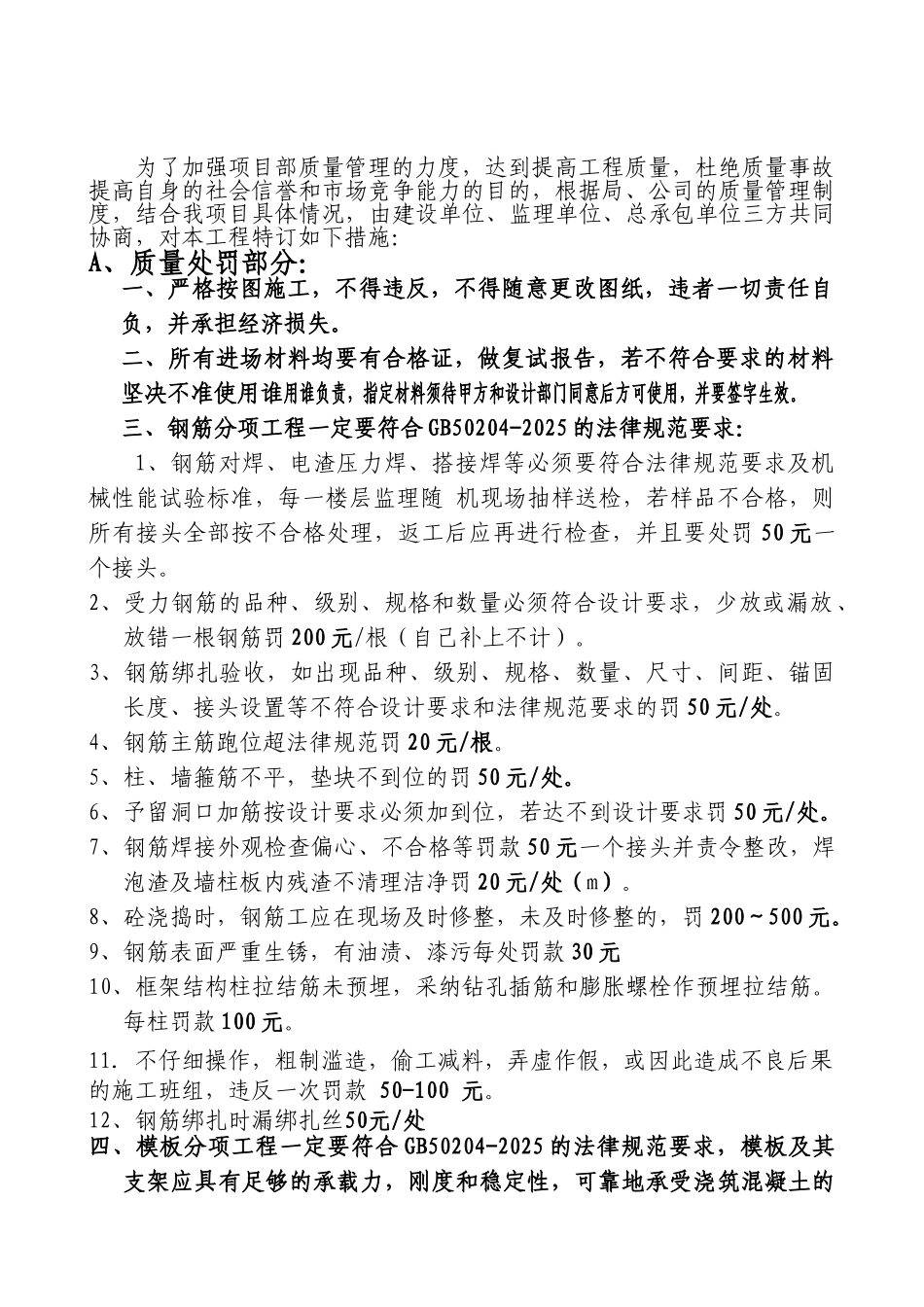

质量管理奖励与处罚条例 **局有限公司**实验楼项目部 项目经理: 项目总工:质量管理奖罚细则为了加强项目部质量管理的力度,达到提高工程质量,杜绝质量事故提高自身的社会信誉和市场竞争能力的目的,根据局、公司的质量管理制度,结合我项目具体情况,由建设单位、监理单位、总承包单位三方共同协商,对本工程特订如下措施:A、质量处罚部分:一、严格按图施工,不得违反,不得随意更改图纸,违者一切责任自负,并承担经济损失。二、所有进场材料均要有合格证,做复试报告,若不符合要求的材料坚决不准使用谁用谁负责,指定材料须待甲方和设计部门同意后方可使用,并要签字生效。三、钢筋分项工程一定要符合 GB50204-2025 的法律规范要求:1、钢筋对焊、电渣压力焊、搭接焊等必须要符合法律规范要求及机械性能试验标准,每一楼层监理随 机现场抽样送检,若样品不合格,则所有接头全部按不合格处理,返工后应再进行检查,并且要处罚 50 元一个接头。2、受力钢筋的品种、级别、规格和数量必须符合设计要求,少放或漏放、放错一根钢筋罚 200 元/根(自己补上不计)。3、钢筋绑扎验收,如出现品种、级别、规格、数量、尺寸、间距、锚固长度、接头设置等不符合设计要求和法律规范要求的罚 50 元/处。4、钢筋主筋跑位超法律规范罚 20 元/根。5、柱、墙箍筋不平,垫块不到位的罚 50 元/处。6、予留洞口加筋按设计要求必须加到位,若达不到设计要求罚 50 元/处。7、钢筋焊接外观检查偏心、不合格等罚款 50 元一个接头并责令整改,焊泡渣及墙柱板内残渣不清理洁净罚 20 元/处(m)。8、砼浇捣时,钢筋工应在现场及时修整,未及时修整的,罚 200~500 元。9、钢筋表面严重生锈,有油渍、漆污每处罚款 30 元10、框架结构柱拉结筋未预埋,采纳钻孔插筋和膨胀螺栓作预埋拉结筋。每柱罚款 100 元。11.不仔细操作,粗制滥造,偷工减料,弄虚作假,或因此造成不良后果的施工班组,违反一次罚款 50-100 元。12、钢筋绑扎时漏绑扎丝50元/处四、模板分项工程一定要符合 GB50204-2025 的法律规范要求,模板及其支架应具有足够的承载力,刚度和稳定性,可靠地承受浇筑混凝土的质量,侧压力及施工荷载。扫地杆不能少。1、模板安装完自检合格后报监理项目部,若项目部检查偏差超法律规范每处罚 30-50 元/处,依次类推。2、涂刷模板隔离剂时,不得污染钢筋和混凝土接槎处,如有污染罚50 元/处。3、梁、板、墙、柱(尺寸、标高、支撑...
