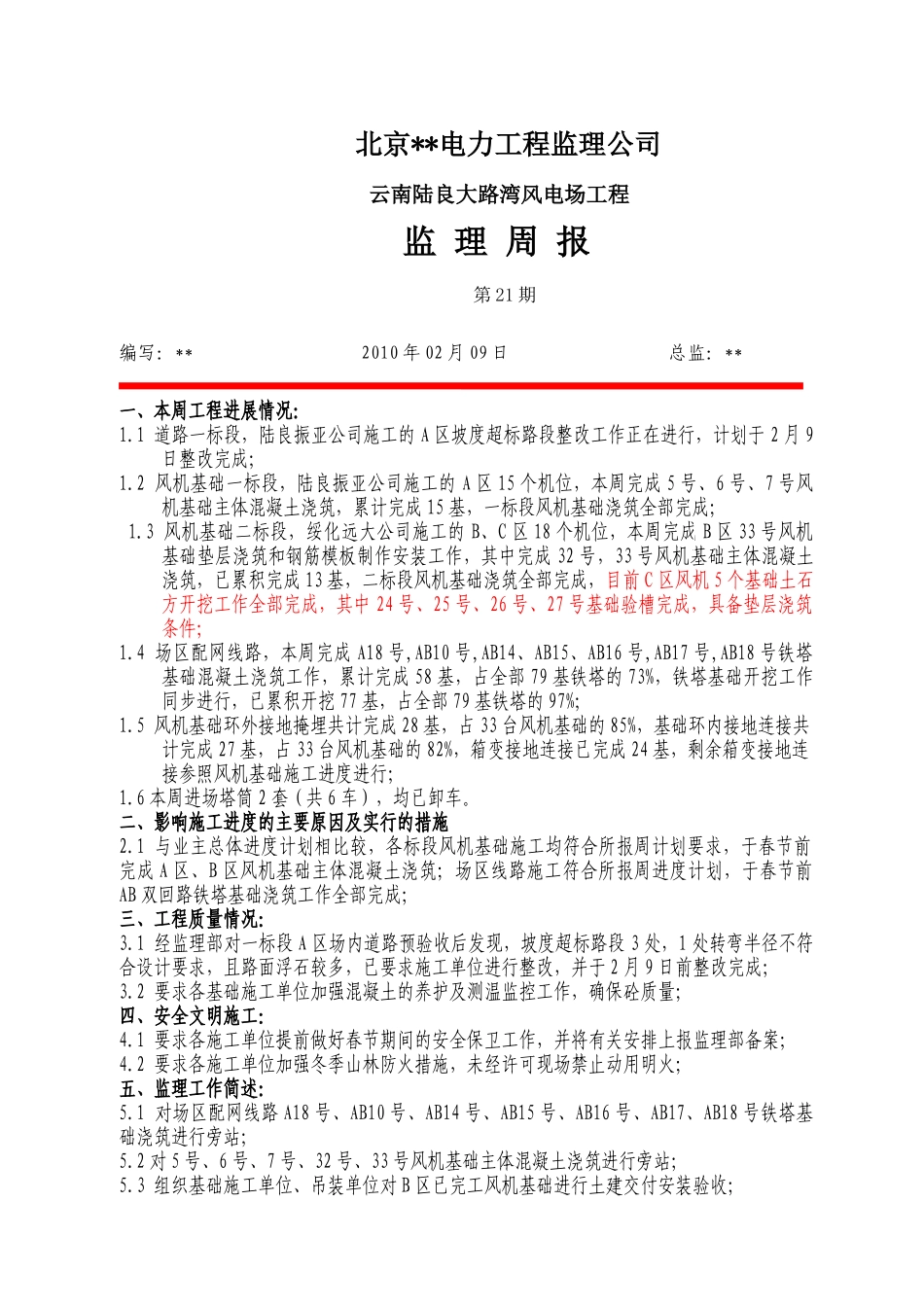

北京**电力工程监理公司 云南陆良大路湾风电场工程监 理 周 报第 21 期编写:** 2010 年 02 月 09 日 总监:**一、本周工程进展情况:1
1 道路一标段,陆良振亚公司施工的 A 区坡度超标路段整改工作正在进行,计划于 2 月 9日整改完成;1
2 风机基础一标段,陆良振亚公司施工的 A 区 15 个机位,本周完成 5 号、6 号、7 号风机基础主体混凝土浇筑,累计完成 15 基,一标段风机基础浇筑全部完成; 1
3 风机基础二标段,绥化远大公司施工的 B、C 区 18 个机位,本周完成 B 区 33 号风机基础垫层浇筑和钢筋模板制作安装工作,其中完成 32 号,33 号风机基础主体混凝土浇筑,已累积完成 13 基,二标段风机基础浇筑全部完成,目前 C 区风机 5 个基础土石方开挖工作全部完成,其中 24 号、25 号、26 号、27 号基础验槽完成,具备垫层浇筑条件;1
4 场区配网线路,本周完成 A18 号,AB10 号,AB14、AB15、AB16 号,AB17 号,AB18 号铁塔基础混凝土浇筑工作,累计完成 58 基,占全部 79 基铁塔的 73%,铁塔基础开挖工作同步进行,已累积开挖 77 基,占全部 79 基铁塔的 97%; 1
5 风机基础环外接地掩埋共计完成 28 基,占 33 台风机基础的 85%,基础环内接地连接共计完成 27 基,占 33 台风机基础的 82%,箱变接地连接已完成 24 基,剩余箱变接地连接参照风机基础施工进度进行;1
6 本周进场塔筒 2 套(共 6 车),均已卸车
二、影响施工进度的主要原因及实行的措施2

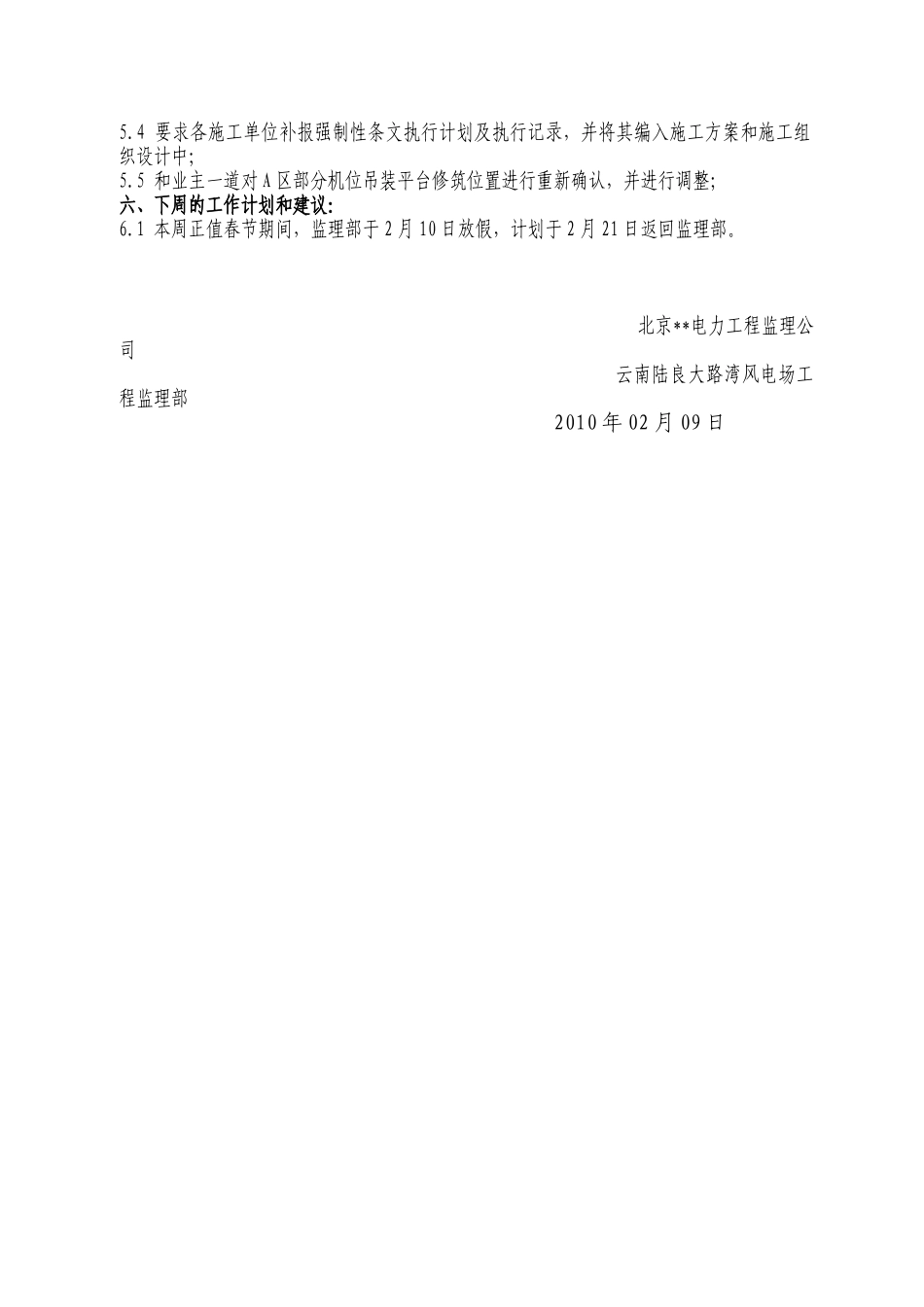

1 与业主总体进度计划相比较,各标段风机基础施工均符合所报周计划要求,于春节前完成 A 区、B 区风机基础主体混凝土浇筑;场区线路施工符合所报周进度计划,于春节前AB 双回路铁塔基础浇筑工作全部完成;三、工程质
