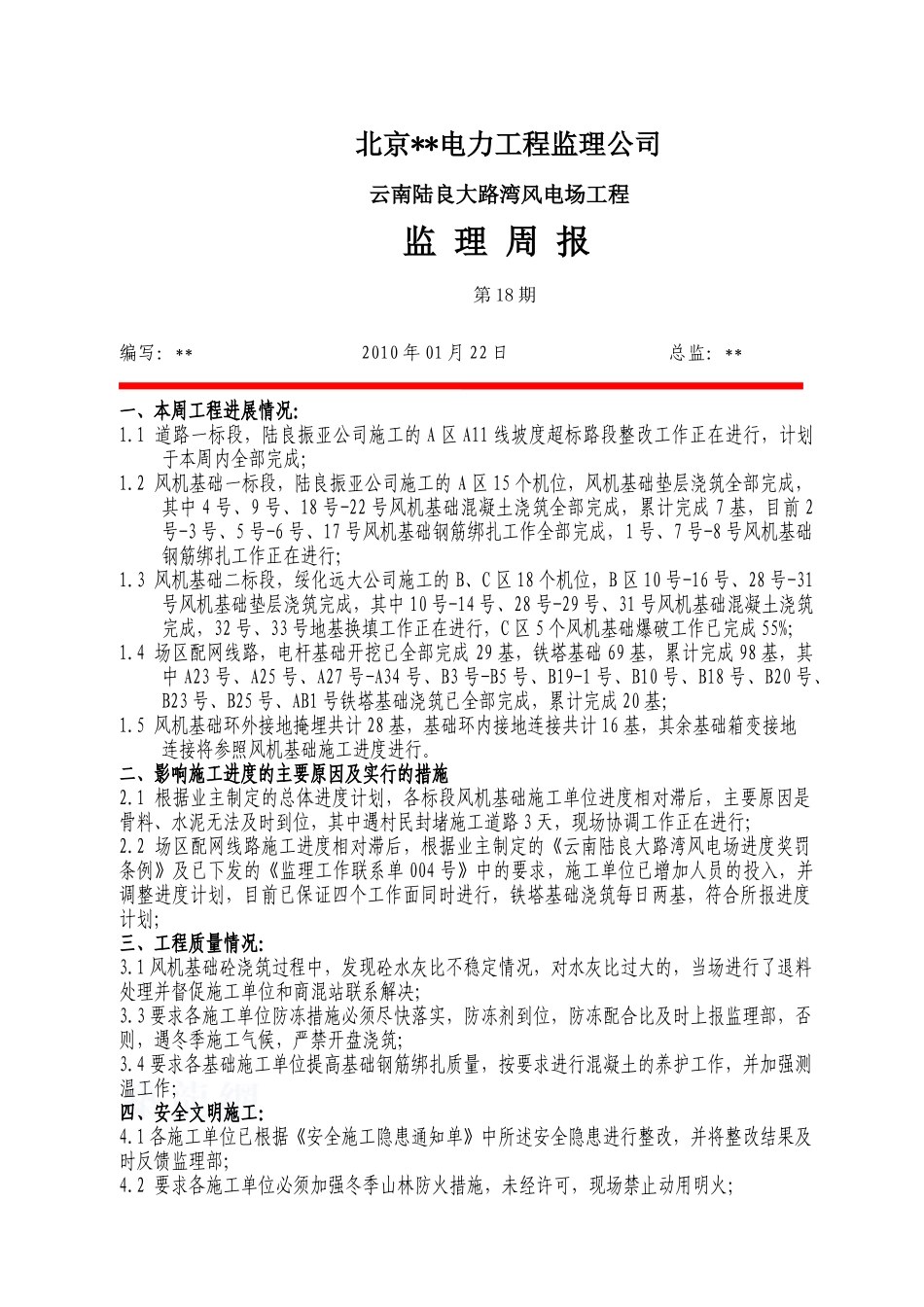

北京**电力工程监理公司 云南陆良大路湾风电场工程监 理 周 报第 18 期编写:** 2010 年 01 月 22 日 总监:**一、本周工程进展情况:1
1 道路一标段,陆良振亚公司施工的 A 区 A11 线坡度超标路段整改工作正在进行,计划于本周内全部完成;1
2 风机基础一标段,陆良振亚公司施工的 A 区 15 个机位,风机基础垫层浇筑全部完成,其中 4 号、9 号、18 号-22 号风机基础混凝土浇筑全部完成,累计完成 7 基,目前 2号-3 号、5 号-6 号、17 号风机基础钢筋绑扎工作全部完成,1 号、7 号-8 号风机基础钢筋绑扎工作正在进行;1
3 风机基础二标段,绥化远大公司施工的 B、C 区 18 个机位,B 区 10 号-16 号、28 号-31号风机基础垫层浇筑完成,其中 10 号-14 号、28 号-29 号、31 号风机基础混凝土浇筑完成,32 号、33 号地基换填工作正在进行,C 区 5 个风机基础爆破工作已完成 55%;1
4 场区配网线路,电杆基础开挖已全部完成 29 基,铁塔基础 69 基,累计完成 98 基,其中 A23 号、A25 号、A27 号-A34 号、B3 号-B5 号、B19-1 号、B10 号、B18 号、B20 号、B23 号、B25 号、AB1 号铁塔基础浇筑已全部完成,累计完成 20 基;1
5 风机基础环外接地掩埋共计 28 基,基础环内接地连接共计 16 基,其余基础箱变接地连接将参照风机基础施工进度进行

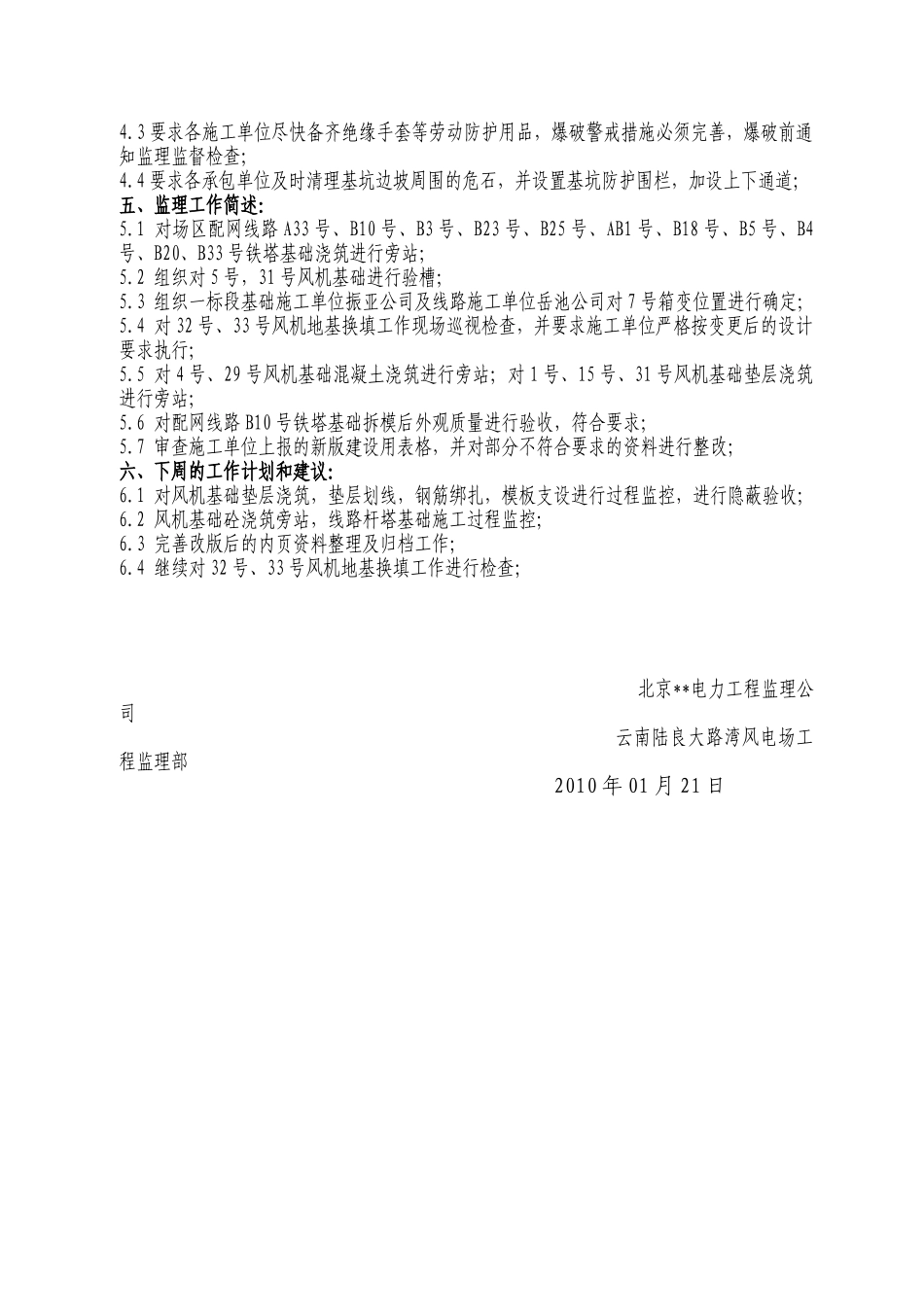

二、影响施工进度的主要原因及实行的措施2
1 根据业主制定的总体进度计划,各标段风机基础施工单位进度相对滞后,主要原因是骨料、水泥无法及时到位,其中遇村民封堵施工道路 3 天,现场协调工作正在进行;2
2 场区配网线路施工进度相对滞后,根据业主制定的《云南陆良大路湾风电场进度奖罚条例》及已下发的《监理工作联
