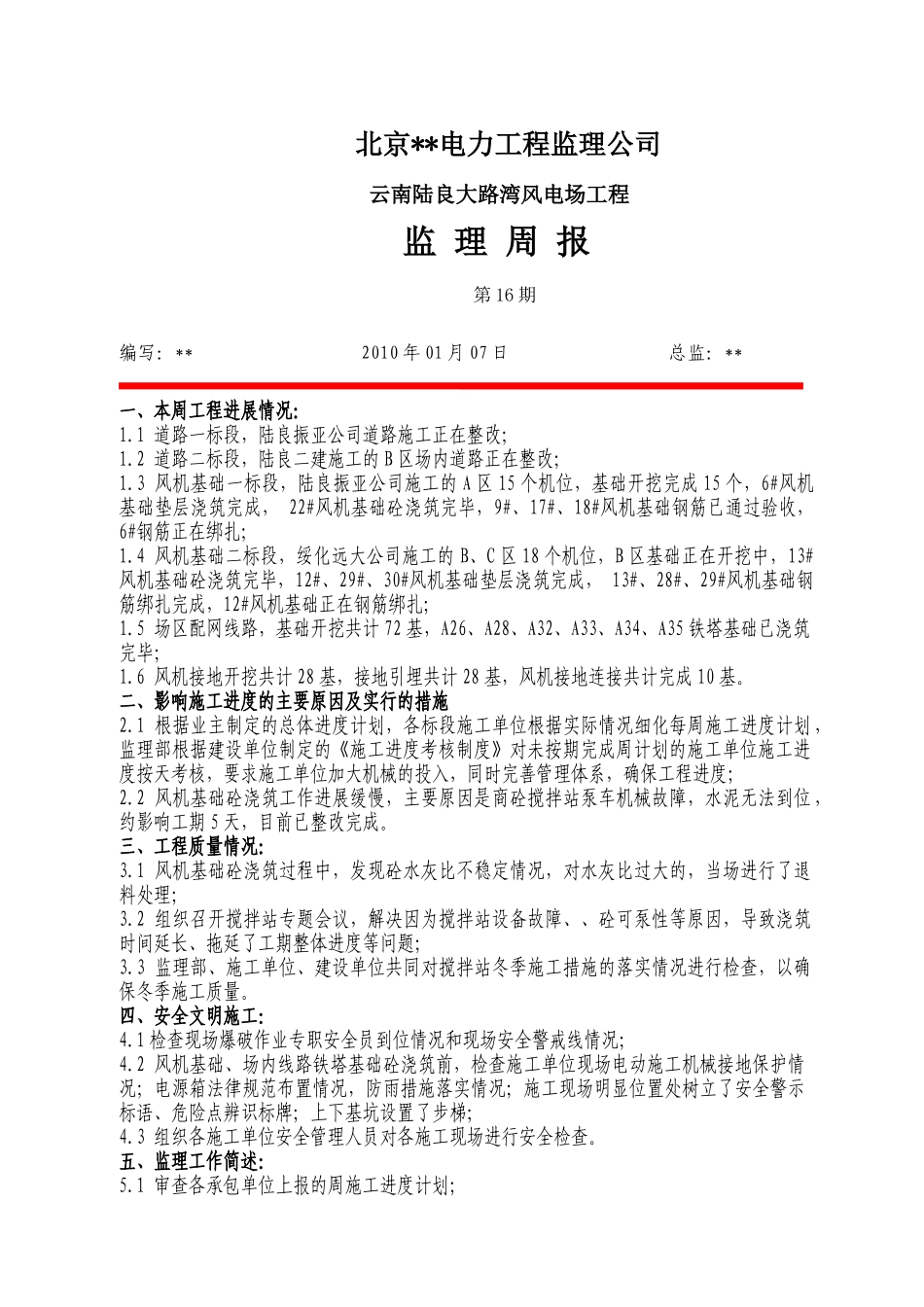

北京**电力工程监理公司 云南陆良大路湾风电场工程监 理 周 报第 16 期编写:** 2010 年 01 月 07 日 总监:**一、本周工程进展情况:1
1 道路一标段,陆良振亚公司道路施工正在整改;1
2 道路二标段,陆良二建施工的 B 区场内道路正在整改;1
3 风机基础一标段,陆良振亚公司施工的 A 区 15 个机位,基础开挖完成 15 个,6#风机基础垫层浇筑完成, 22#风机基础砼浇筑完毕,9#、17#、18#风机基础钢筋已通过验收, 6#钢筋正在绑扎;1
4 风机基础二标段,绥化远大公司施工的 B、C 区 18 个机位,B 区基础正在开挖中,13#风机基础砼浇筑完毕,12#、29#、30#风机基础垫层浇筑完成, 13#、28#、29#风机基础钢筋绑扎完成,12#风机基础正在钢筋绑扎;1
5 场区配网线路,基础开挖共计 72 基,A26、A28、A32、A33、A34、A35 铁塔基础已浇筑完毕;1
6 风机接地开挖共计 28 基,接地引埋共计 28 基,风机接地连接共计完成 10 基

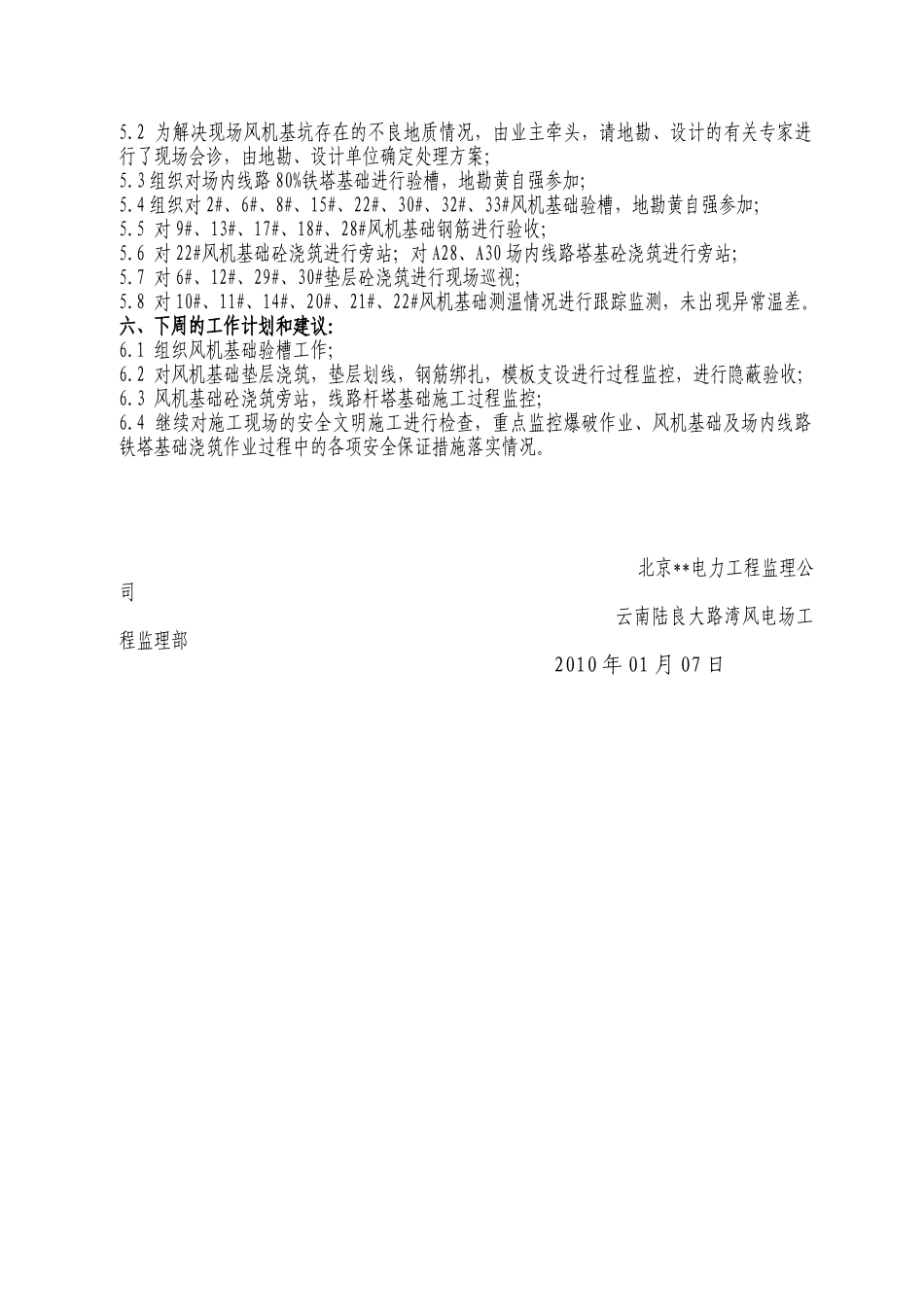

二、影响施工进度的主要原因及实行的措施2
1 根据业主制定的总体进度计划,各标段施工单位根据实际情况细化每周施工进度计划 ,监理部根据建设单位制定的《施工进度考核制度》对未按期完成周计划的施工单位施工进度按天考核,要求施工单位加大机械的投入,同时完善管理体系,确保工程进度;2
2 风机基础砼浇筑工作进展缓慢,主要原因是商砼搅拌站泵车机械故障,水泥无法到位 ,约影响工期 5 天,目前已整改完成
三、工程质量情况:3
1 风机基础砼浇筑过程中,发现砼水灰比不稳定情况,对水灰比过大的,当场进行了退料处理;3
2 组织召开搅拌站专题会议,解决因为搅拌站设备故障、、砼可泵性等原因,导致浇筑时间延长、拖延了工期整体进度等问题;3
3 监理部、施工单位、建设单位共同对搅拌站冬季施工措施的落实
