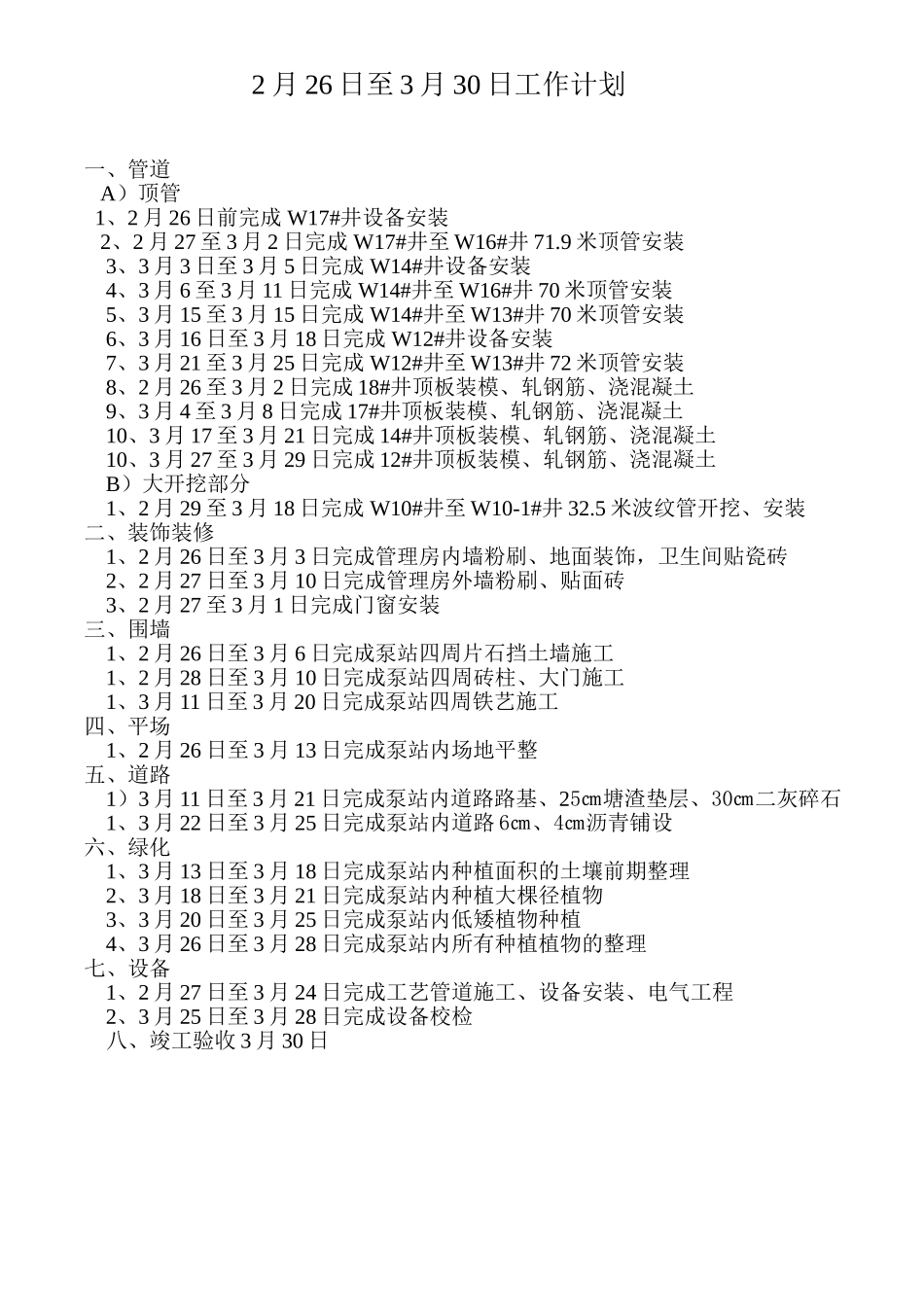

2 月 26 日至 3 月 30 日工作计划一、管道 A)顶管 1、2 月 26 日前完成 W17#井设备安装 2、2 月 27 至 3 月 2 日完成 W17#井至 W16#井 71.9 米顶管安装3、3 月 3 日至 3 月 5 日完成 W14#井设备安装4、3 月 6 至 3 月 11 日完成 W14#井至 W16#井 70 米顶管安装5、3 月 15 至 3 月 15 日完成 W14#井至 W13#井 70 米顶管安装6、3 月 16 日至 3 月 18 日完成 W12#井设备安装7、3 月 21 至 3 月 25 日完成 W12#井至 W13#井 72 米顶管安装8、2 月 26 至 3 月 2 日完成 18#井顶板装模、轧钢筋、浇混凝土9、3 月 4 至 3 月 8 日完成 17#井顶板装模、轧钢筋、浇混凝土10、3 月 17 至 3 月 21 日完成 14#井顶板装模、轧钢筋、浇混凝土10、3 月 27 至 3 月 29 日完成 12#井顶板装模、轧钢筋、浇混凝土B)大开挖部分1、2 月 29 至 3 月 18 日完成 W10#井至 W10-1#井 32.5 米波纹管开挖、安装二、装饰装修1、2 月 26 日至 3 月 3 日完成管理房内墙粉刷、地面装饰,卫生间贴瓷砖2、2 月 27 日至 3 月 10 日完成管理房外墙粉刷、贴面砖3、2 月 27 至 3 月 1 日完成门窗安装三、围墙1、2 月 26 日至 3 月 6 日完成泵站四周片石挡土墙施工1、2 月 28 日至 3 月 10 日完成泵站四周砖柱、大门施工1、3 月 11 日至 3 月 20 日完成泵站四周铁艺施工四、平场1、2 月 26 日至 3 月 13 日完成泵站内场地平整五、道路1)3 月 11 日至 3 月 21 日完成泵站内道路路基、25㎝塘渣垫层、30㎝二灰碎石1、3 月 22 日至 3 月 25 日完成泵站内道路 6㎝、4㎝沥青铺设六、绿化1、3 月 13 日至 3 月 18 日完成泵站内种植面积的土壤前期整理2、3 月 18 日至 3 月 21 日完成泵站内种植大棵径植物3、3 月 20 日至 3 月 25 日完成泵站内低矮植物种植4、3 月 26 日至 3 月 28 日完成泵站内所有种植植物的整理七、设备1、2 月 27 日至 3 月 24 日完成工艺管道施工、设备安装、电气工程2、3 月 25 日至 3 月 28 日完成设备校检八、竣工验收 3 月 30 日
