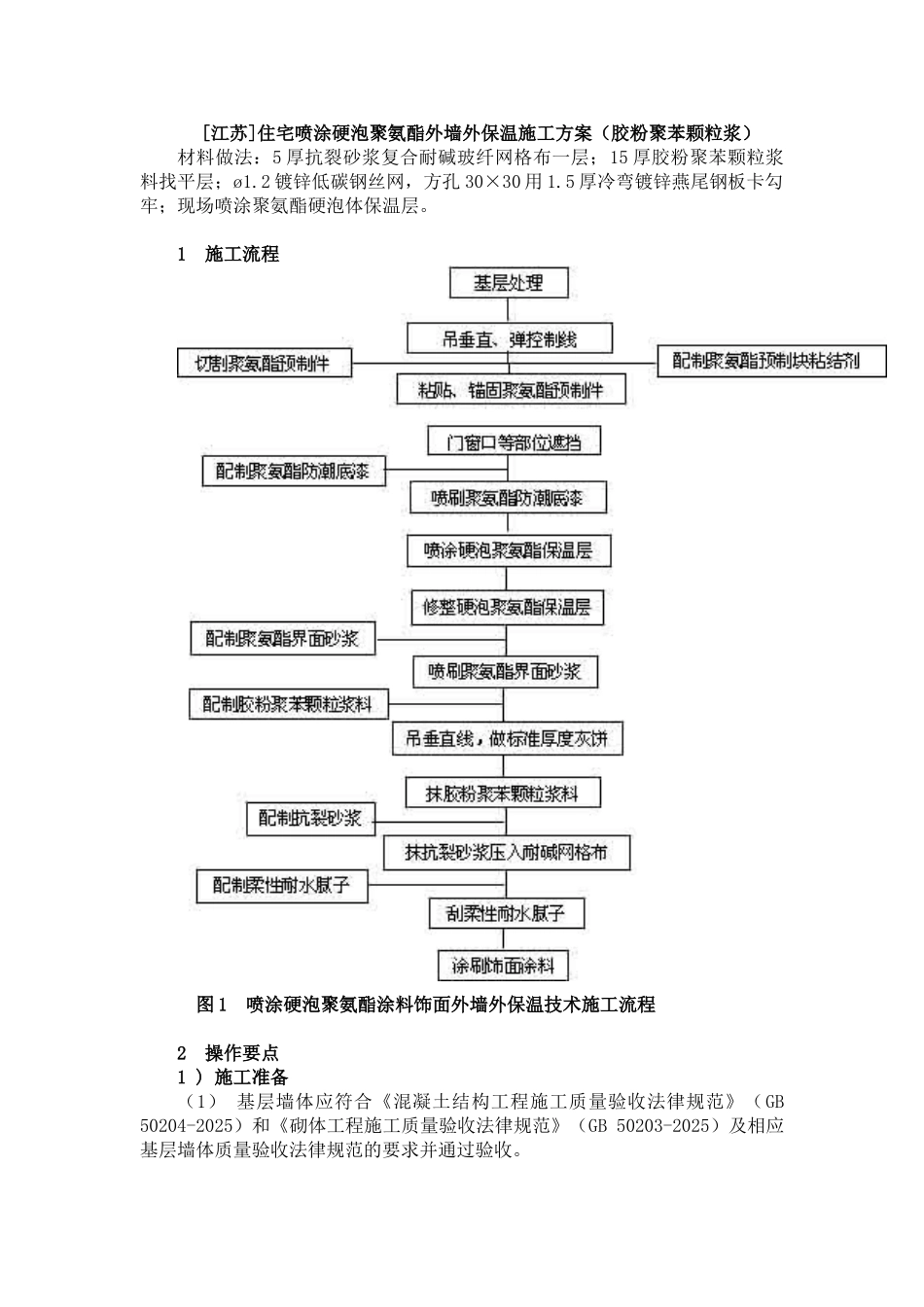

[江苏]住宅喷涂硬泡聚氨酯外墙外保温施工方案(胶粉聚苯颗粒浆)材料做法:5 厚抗裂砂浆复合耐碱玻纤网格布一层;15 厚胶粉聚苯颗粒浆料找平层;ø1.2 镀锌低碳钢丝网,方孔 30×30 用 1.5 厚冷弯镀锌燕尾钢板卡勾牢;现场喷涂聚氨酯硬泡体保温层。1 施工流程 图 1 喷涂硬泡聚氨酯涂料饰面外墙外保温技术施工流程2 操作要点1 ) 施工准备(1) 基层墙体应符合《混凝土结构工程施工质量验收法律规范》(GB 50204-2025)和《砌体工程施工质量验收法律规范》(GB 50203-2025)及相应基层墙体质量验收法律规范的要求并通过验收。(2)房屋各大角的控制钢垂线安装完毕。高层建筑及超高层建筑时,钢垂线应用经纬仪检验合格。(3)外墙面的阳台栏杆,雨漏管托架,外挂消防梯等安装完毕,并应考虑到保温系统厚度的影响。(4)外窗的辅框安装完毕。(5)墙面应清理洁净,无油渍、无浮灰。施工孔洞、脚手架眼以及阳台板、墙面缺损处应用砂浆修补整齐;墙面松动、风化部分应剔除洁净。基层墙面平整度误差不得超过 3mm。(6)混凝土梁或墙面的钢筋头和凸起物清除完毕。(7)主体结构的变形缝应提前做好处理。(8)电动吊篮或专用保温施工脚手架的安装应满足施工作业要求,经调试运行安全无误、可靠,并配备专职安全检查和维修人员。(9)库房搭建准备根据需要准备一间搅拌站及一间堆放材料的库房,搅拌站的搭建需要选择背风方向,靠近垂直运输机械,搅拌棚需要三侧封闭,一侧作为进出料通道。有条件的地方可使用散装罐。库房的搭建要求:要求防水、防潮、防阳光直晒。材料实行离地架空堆放。(10)机具准备:① 空气压缩机:型号 W-1.0/7,排气量 1.0m3/min,额定排气压力 0.7MPa,配用电机功率7.5KW。空气压缩机使用安装时应注意以下几点:a 开机前必须首先检查油标,油标指示不足必须将润滑油加足方可开机。润滑油夏季用 19 号,冬季用 13 号,不允许用其他机油代替。b 检查配电设施与电机的匹配,使用时电源电压应满足±5%的要求,如不能满足要求电机易烧损。c 开机前应打开排污阀,排尽压缩机内污水。用手拉动皮带轮确认可轻松转动后开机。d 开机后应空转 10-20 分钟,无异常现象再逐渐升高到额定工作压力下运转。② 双组分硬泡聚氨酯高压无气喷涂机:开机前的准备工作a 检查各泵体油杯中是否有 2/3 杯的润滑油、DOP(邻苯二甲酸二辛酯)。b 检查油雾器内是否有充足的润滑油。c 检查气水分离器内的水是否放掉。d 检查所有接头是...
