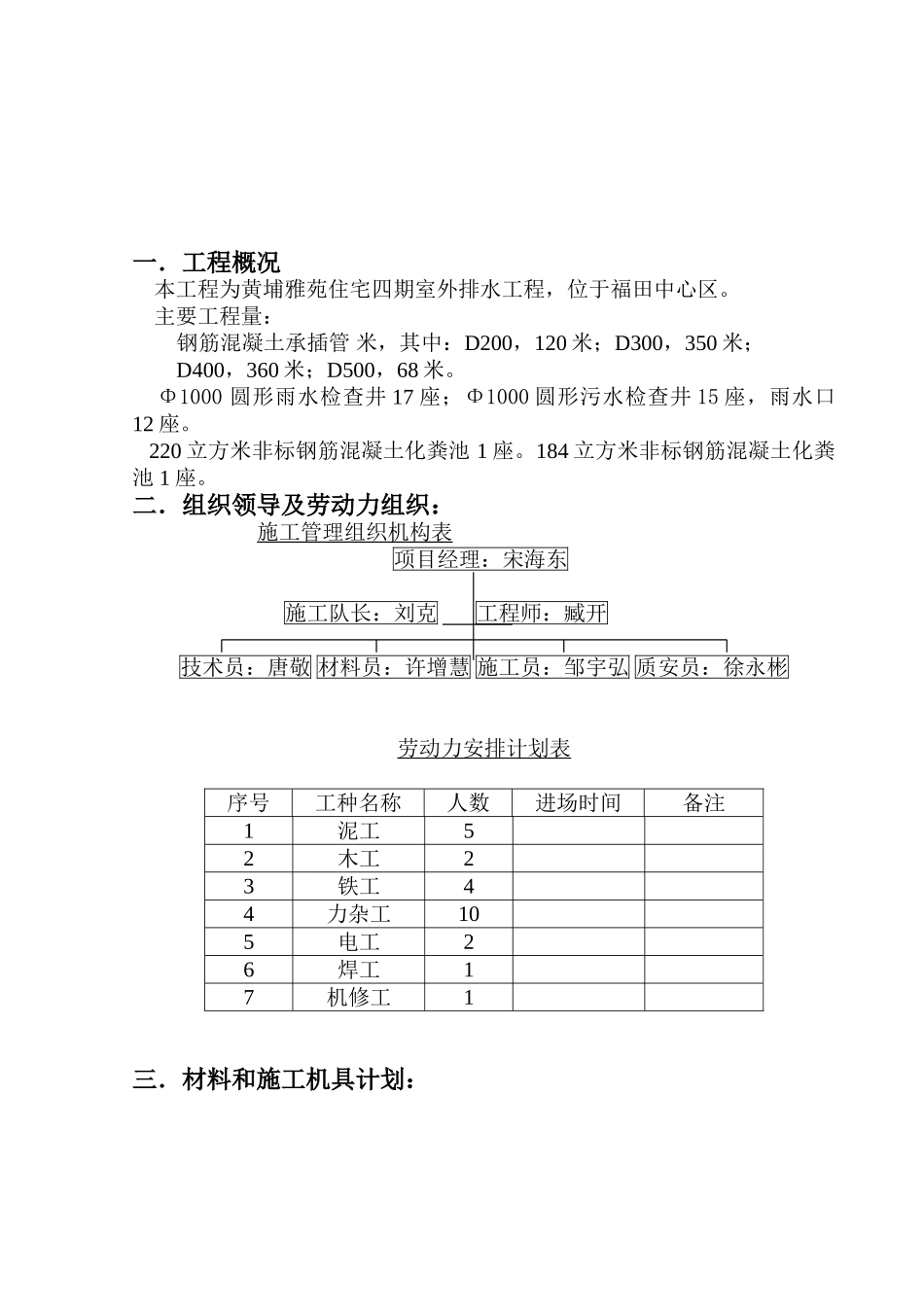

某住宅室外排水工程某住宅室外排水工程施工组织设计施工组织设计编制单位:编制人:审核人:编制日期: 施 工 组 织 设 计一.工程概况 本工程为黄埔雅苑住宅四期室外排水工程,位于福田中心区
主要工程量:钢筋混凝土承插管 米,其中:D200,120 米;D300,350 米;D400,360 米;D500,68 米
Φ1000 圆形雨水检查井 17 座;Φ1000 圆形污水检查井 15 座,雨水口12 座
220 立方米非标钢筋混凝土化粪池 1 座
184 立方米非标钢筋混凝土化粪池 1 座
二.组织领导及劳动力组织: 施工管理组织机构表项目经理:宋海东施工队长:刘克 工程师:臧开技术员:唐敬 材料员:许增慧 施工员:邹宇弘 质安员:徐永彬劳动力安排计划表序号工种名称人数进场时间备注1泥工52木工23铁工44力杂工105电工26焊工17机修工1三.材料和施工机具计划:(一)主要材料计划根据该工程用料统计情况,建筑材料要组织好,管材在安装前一天进场,钢筋在场外加工好安装前进场,砖石水泥保持施工场地内二日的存量,杜绝因材料供应不足而造成停工,影响工程施工进度
材料进场前应按要求送检合格,并作好进场检查记录
(二)施工机具计划 施工机具必须准备充足,特别是汽车运输,要有足够的生产工具,以满足工程的需要和合同的工期要求
主要施工机具计划表序号机具名称规格名称单位数量备注1自卸汽车10 吨辆8调进2挖掘机1M3辆1调进3插入式振动器D50台3调进4木模板块100调进5手推车辆10调进6小型压路机DY600台2调进7水准仪DZS-3台1调进8切割机台1准备9潜水泵台4调进10锯木机2KW台1调进11钢支撑20mm米准备 四.图纸会审施工前和各有关单位一起对施工图进行会审,深刻领悟有关技术要求与相关专业作好充分的协调工作
五.施工测量放线施工前,先校验市政雨水,污水井的标高及位置,再
