塔试起重机拆除拆卸方案制造单位;产品型号;使用单位;拆除地点;拆除单位;编写;审核;一、概述: 移动梦网景园三标段 4#、8#栋由长沙市建设集团有限公司施工承建,该大楼位于长沙天心区湘府路,大楼高 65 米,由于施工已完成须拆除 4#栋一台江汉 TC5015 自升式塔式起重机
8#栋拆除一台江汉 TC5610自升式塔式起重机
经项目部报上级主管部门同意,决定 2008 年 3 月 6 日由具有拆除资质的湖南省第三工程公司拆除

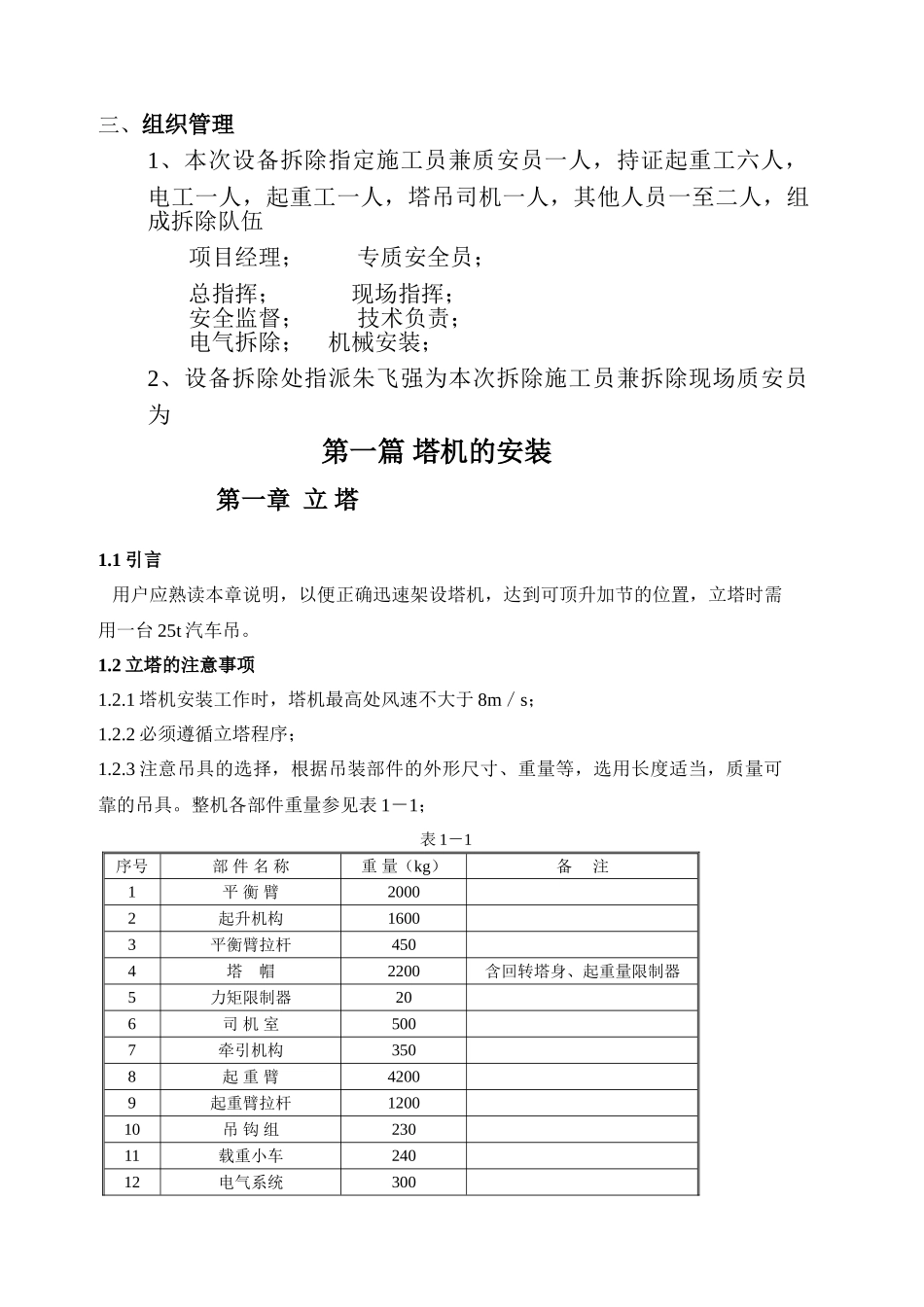

二、拆除前准备工作 1、 项目部应按设备拆除的要求,清理拆除现场和出入道路,确保不影响汽车吊
运输车辆进出和拆除施工
2、项目部应保证拆除场地的适用和车辆进出通道畅通,晚上加班 时,应安装足够的照明设备,并及时指派配合人员,配合拆除施工
3、`设备拆除处负责组织运输车辆和汽车吊
三、组织管理1、本次设备拆除指定施工员兼质安员一人,持证起重工六人,电工一人,起重工一人,塔吊司机一人,其他人员一至二人,组成拆除队伍 项目经理; 专质安全员; 总指挥; 现场指挥; 安全监督; 技术负责; 电气拆除; 机械安装;2、设备拆除处指派朱飞强为本次拆除施工员兼拆除现场质安员为第一篇 塔机的安装 第一章 立 塔 1
1 引言 用户应熟读本章说明,以便正确迅速架设塔机,达到可顶升加节的位置,立塔时需用一台 25t 汽车吊
2 立塔的注意事项1
1 塔机安装工作时,塔机最高处风速不大于 8m/s;1
2 必须遵循立塔程序;1

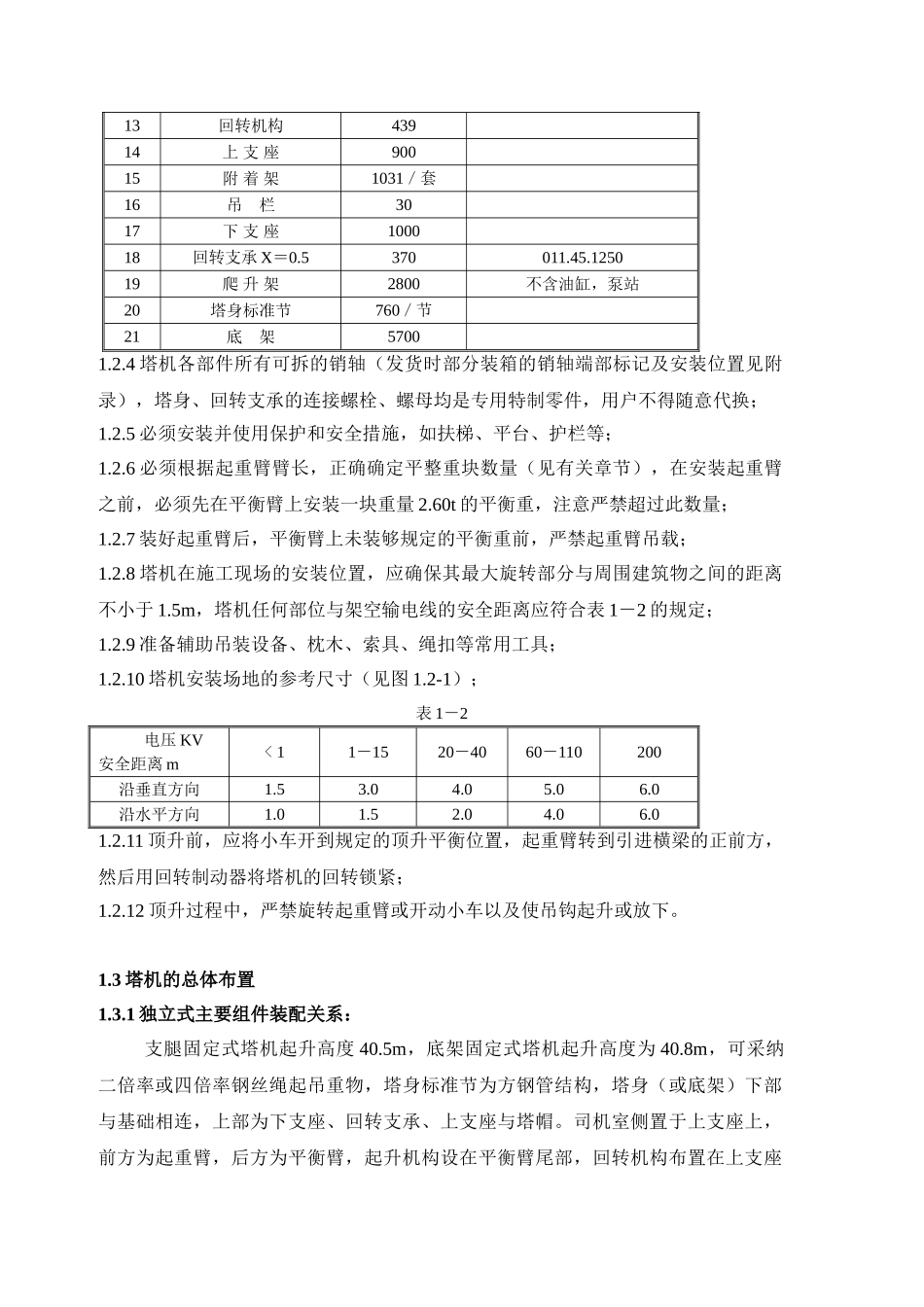

3 注意吊具的选择,根据吊装部件的外形尺寸、重量等,选用长度适当,质量可靠的吊具
整机各部件重量参见表 1-1; 表 1-1序号部 件 名 称重 量(kg)备 注1平 衡 臂20002起升机构16003平衡臂拉杆4504塔 帽2200含回转塔身、起重量限制器5力矩限制器206司 机 室5007牵引机构3508起 重 臂42009起
