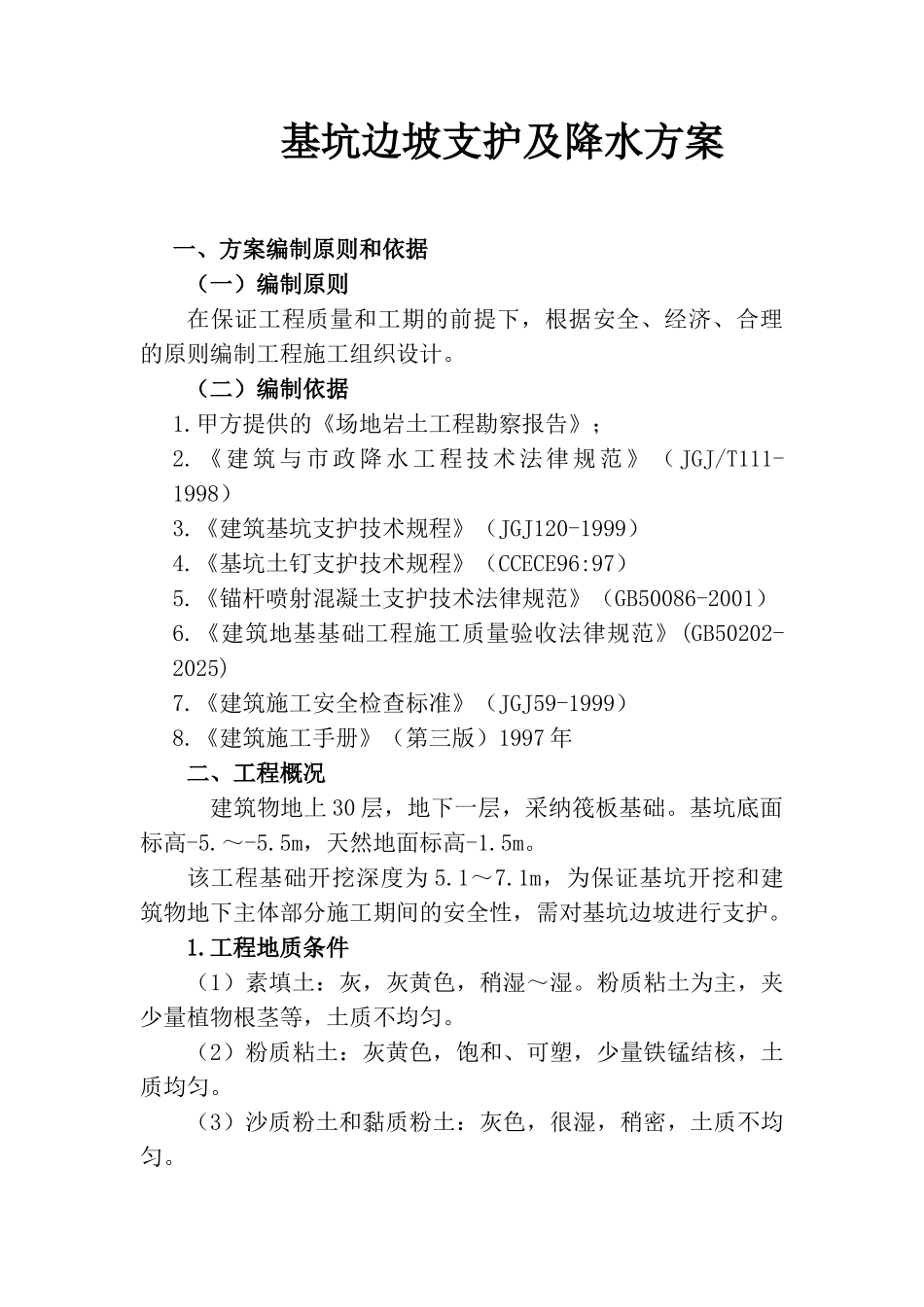

基坑边坡支护及降水方案一、方案编制原则和依据(一)编制原则在保证工程质量和工期的前提下,根据安全、经济、合理的原则编制工程施工组织设计
(二)编制依据1
甲方提供的《场地岩土工程勘察报告》;2
《建筑与市政降水工程技术法律规范》( JGJ/T111-1998)3
《建筑基坑支护技术规程》(JGJ120-1999)4
《基坑土钉支护技术规程》(CCECE96:97)5
《锚杆喷射混凝土支护技术法律规范》(GB50086-2001)6
《建筑地基基础工程施工质量验收法律规范》(GB50202-2025)7
《建筑施工安全检查标准》(JGJ59-1999)8
《建筑施工手册》(第三版)1997 年二、工程概况建筑物地上 30 层,地下一层,采纳筏板基础
基坑底面标高-5
5m,天然地面标高-1
该工程基础开挖深度为 5
1m,为保证基坑开挖和建筑物地下主体部分施工期间的安全性,需对基坑边坡进行支护
工程地质条件(1)素填土:灰,灰黄色,稍湿~湿
粉质粘土为主,夹少量植物根茎等,土质不均匀
(2)粉质粘土:灰黄色,饱和、可塑,少量铁锰结核,土质均匀

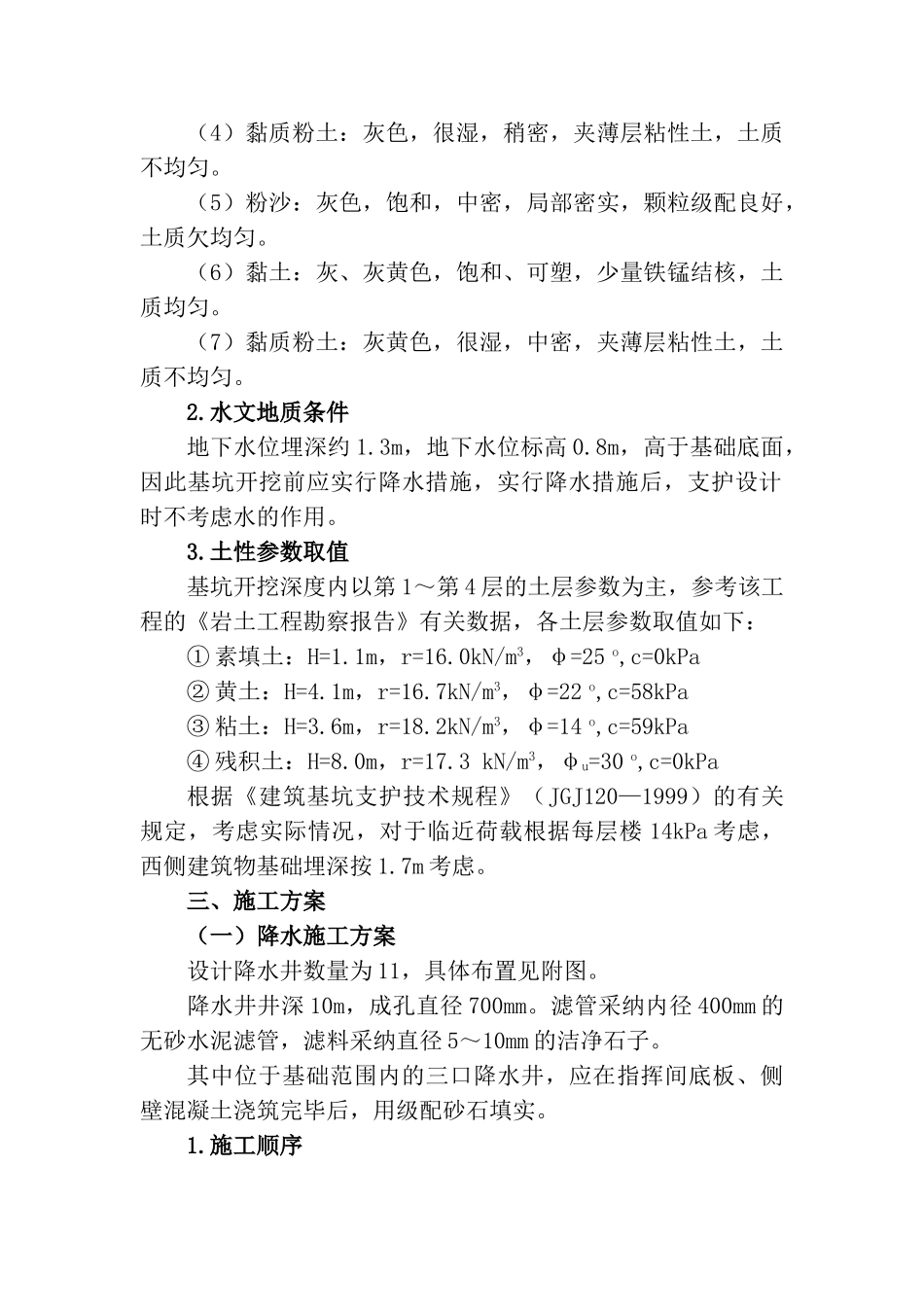

(3)沙质粉土和黏质粉土:灰色,很湿,稍密,土质不均匀
(4)黏质粉土:灰色,很湿,稍密,夹薄层粘性土,土质不均匀
(5)粉沙:灰色,饱和,中密,局部密实,颗粒级配良好,土质欠均匀
(6)黏土:灰、灰黄色,饱和、可塑,少量铁锰结核,土质均匀
(7)黏质粉土:灰黄色,很湿,中密,夹薄层粘性土,土质不均匀
水文地质条件地下水位埋深约 1
3m,地下水位标高 0
8m,高于基础底面,因此基坑开挖前应实行降水措施,实行降水措施后,支护设计时不考虑水的作用
土性参数取值基坑开挖深度内以第 1~第 4 层的土层参数为主,参考该工程的《岩土工程勘察报告》有关数据,各土层参数取值如下:① 素填土:H=1

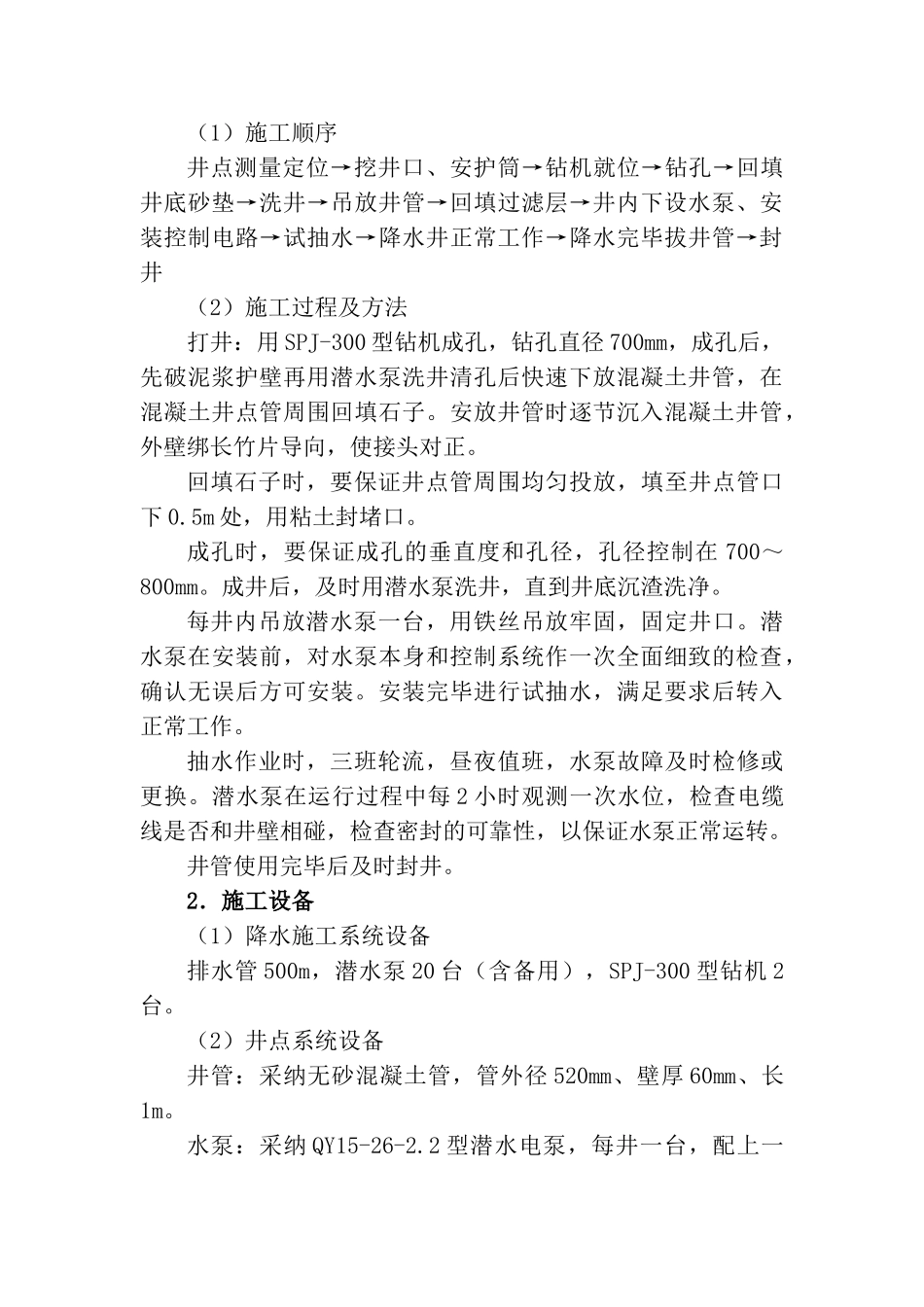

1m,r=16
