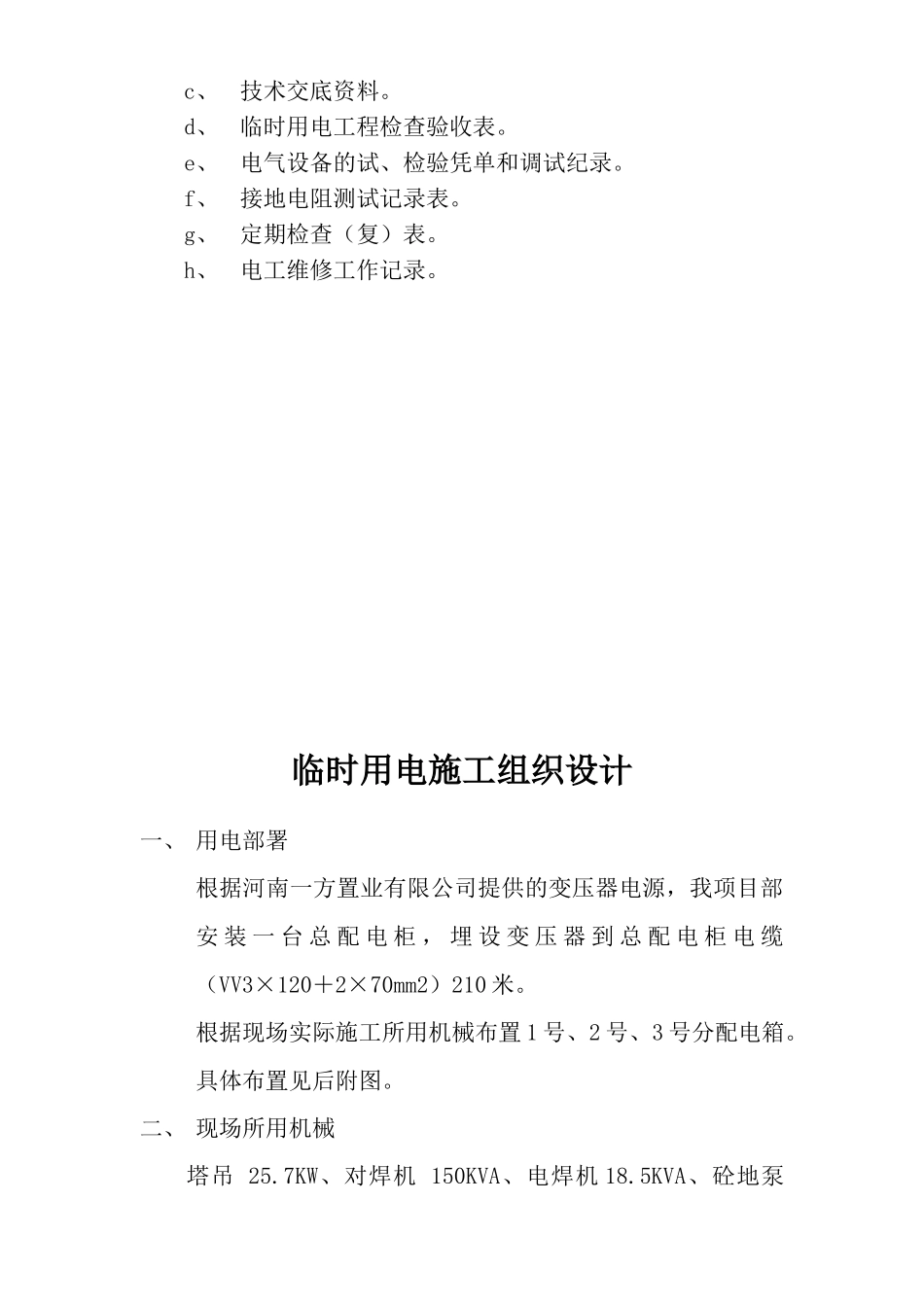

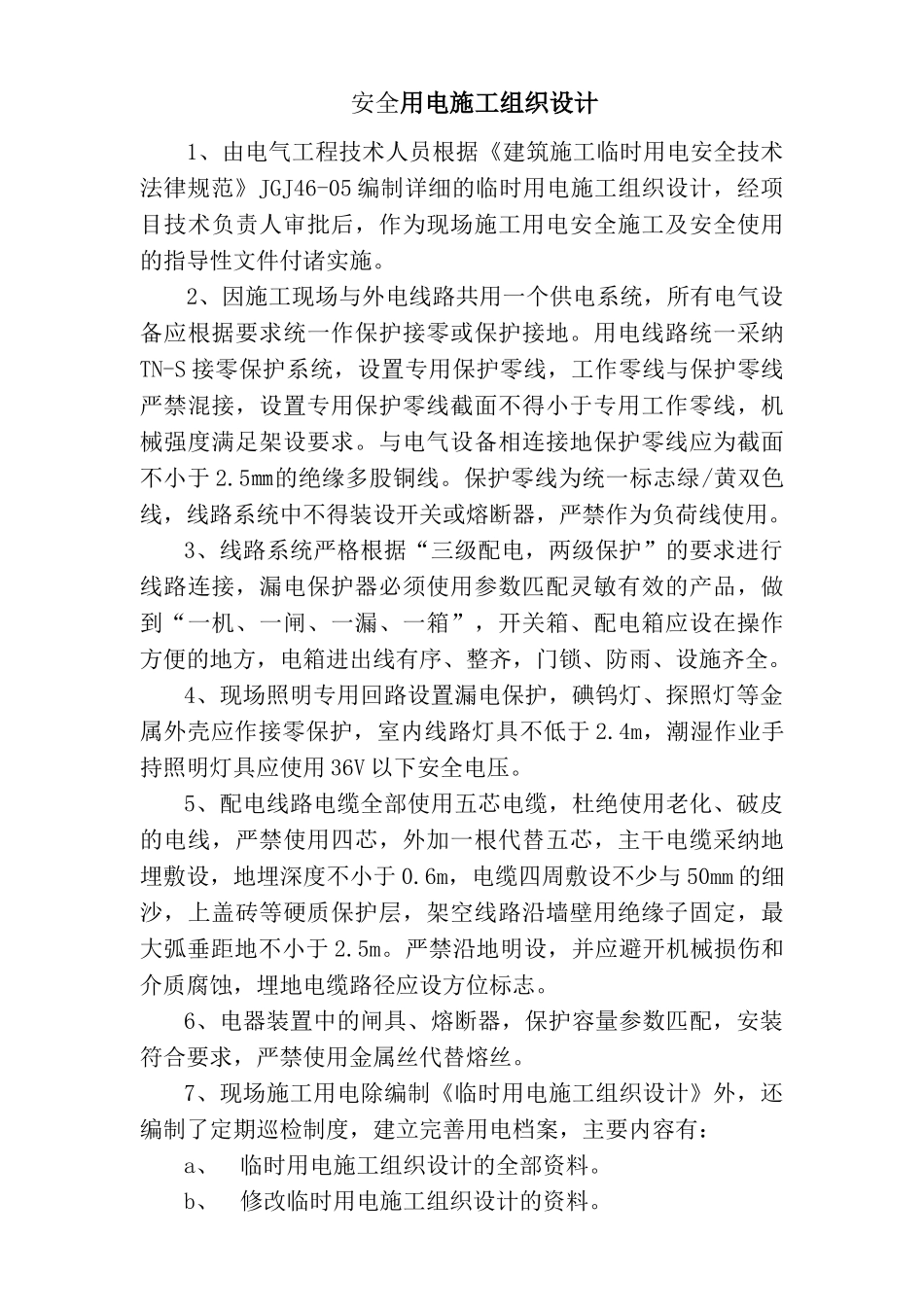

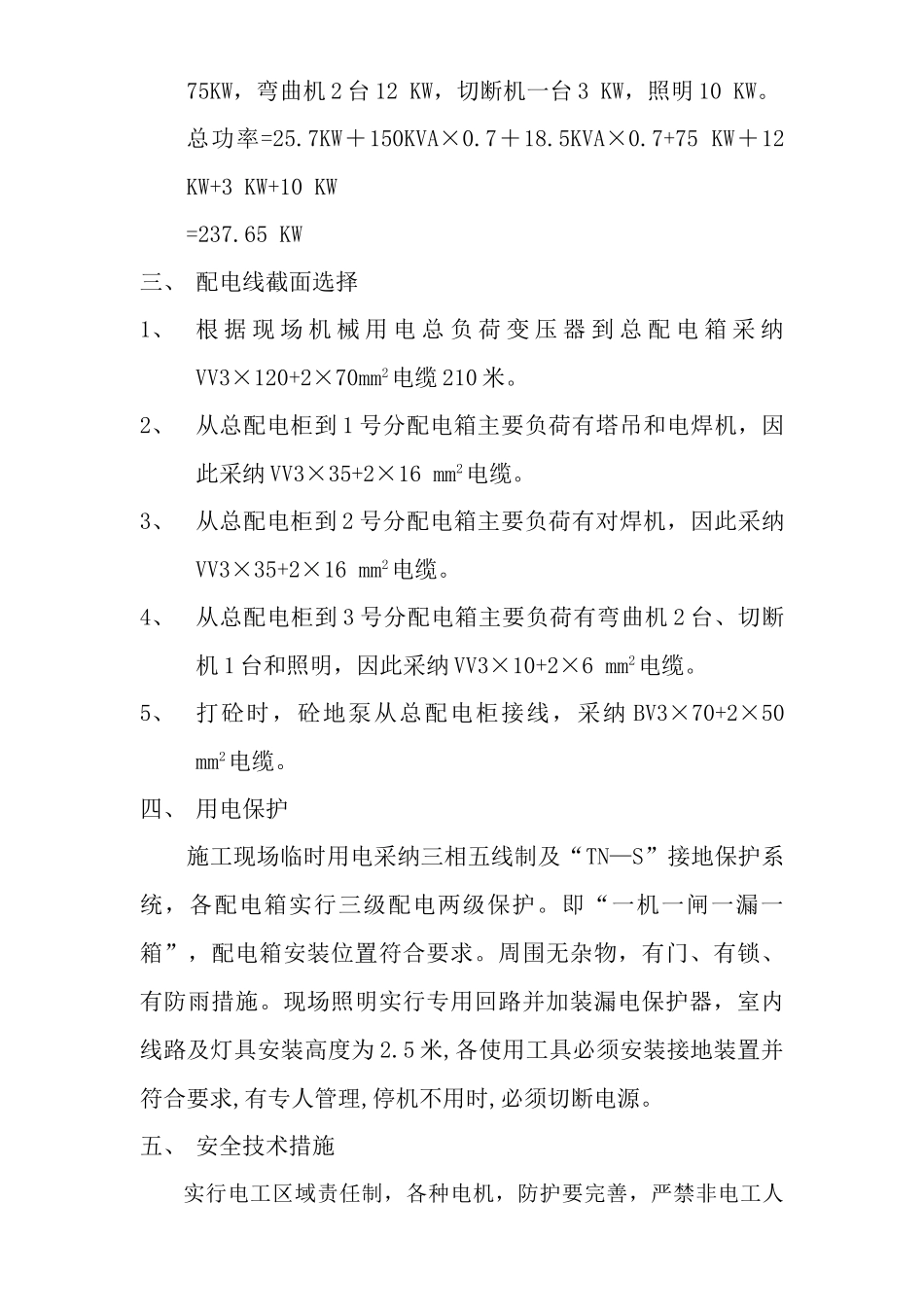

安全用电施工组织设计1、由电气工程技术人员根据《建筑施工临时用电安全技术法律规范》JGJ46-05 编制详细的临时用电施工组织设计,经项目技术负责人审批后,作为现场施工用电安全施工及安全使用的指导性文件付诸实施。2、因施工现场与外电线路共用一个供电系统,所有电气设备应根据要求统一作保护接零或保护接地。用电线路统一采纳TN-S 接零保护系统,设置专用保护零线,工作零线与保护零线严禁混接,设置专用保护零线截面不得小于专用工作零线,机械强度满足架设要求。与电气设备相连接地保护零线应为截面不小于 2.5㎜的绝缘多股铜线。保护零线为统一标志绿/黄双色线,线路系统中不得装设开关或熔断器,严禁作为负荷线使用。3、线路系统严格根据“三级配电,两级保护”的要求进行线路连接,漏电保护器必须使用参数匹配灵敏有效的产品,做到“一机、一闸、一漏、一箱”,开关箱、配电箱应设在操作方便的地方,电箱进出线有序、整齐,门锁、防雨、设施齐全。4、现场照明专用回路设置漏电保护,碘钨灯、探照灯等金属外壳应作接零保护,室内线路灯具不低于 2.4m,潮湿作业手持照明灯具应使用 36V 以下安全电压。5、配电线路电缆全部使用五芯电缆,杜绝使用老化、破皮的电线,严禁使用四芯,外加一根代替五芯,主干电缆采纳地埋敷设,地埋深度不小于 0.6m,电缆四周敷设不少与 50mm 的细沙,上盖砖等硬质保护层,架空线路沿墙壁用绝缘子固定,最大弧垂距地不小于 2.5m。严禁沿地明设,并应避开机械损伤和介质腐蚀,埋地电缆路径应设方位标志。6、电器装置中的闸具、熔断器,保护容量参数匹配,安装符合要求,严禁使用金属丝代替熔丝。7、现场施工用电除编制《临时用电施工组织设计》外,还编制了定期巡检制度,建立完善用电档案,主要内容有:a、临时用电施工组织设计的全部资料。b、修改临时用电施工组织设计的资料。c、技术交底资料。d、临时用电工程检查验收表。e、电气设备的试、检验凭单和调试纪录。f、接地电阻测试记录表。g、定期检查(复)表。h、电工维修工作记录。临时用电施工组织设计一、 用电部署根据河南一方置业有限公司提供的变压器电源,我项目部安 装 一 台 总 配 电 柜 , 埋 设 变 压 器 到 总 配 电 柜 电 缆(VV3×120+2×70mm2)210 米。根据现场实际施工所用机械布置 1 号、2 号、3 号分配电箱。具体布置见后附图。二、 现场所用机械塔吊 25.7KW、对焊机 150KVA、电焊机 18.5KVA、砼...
