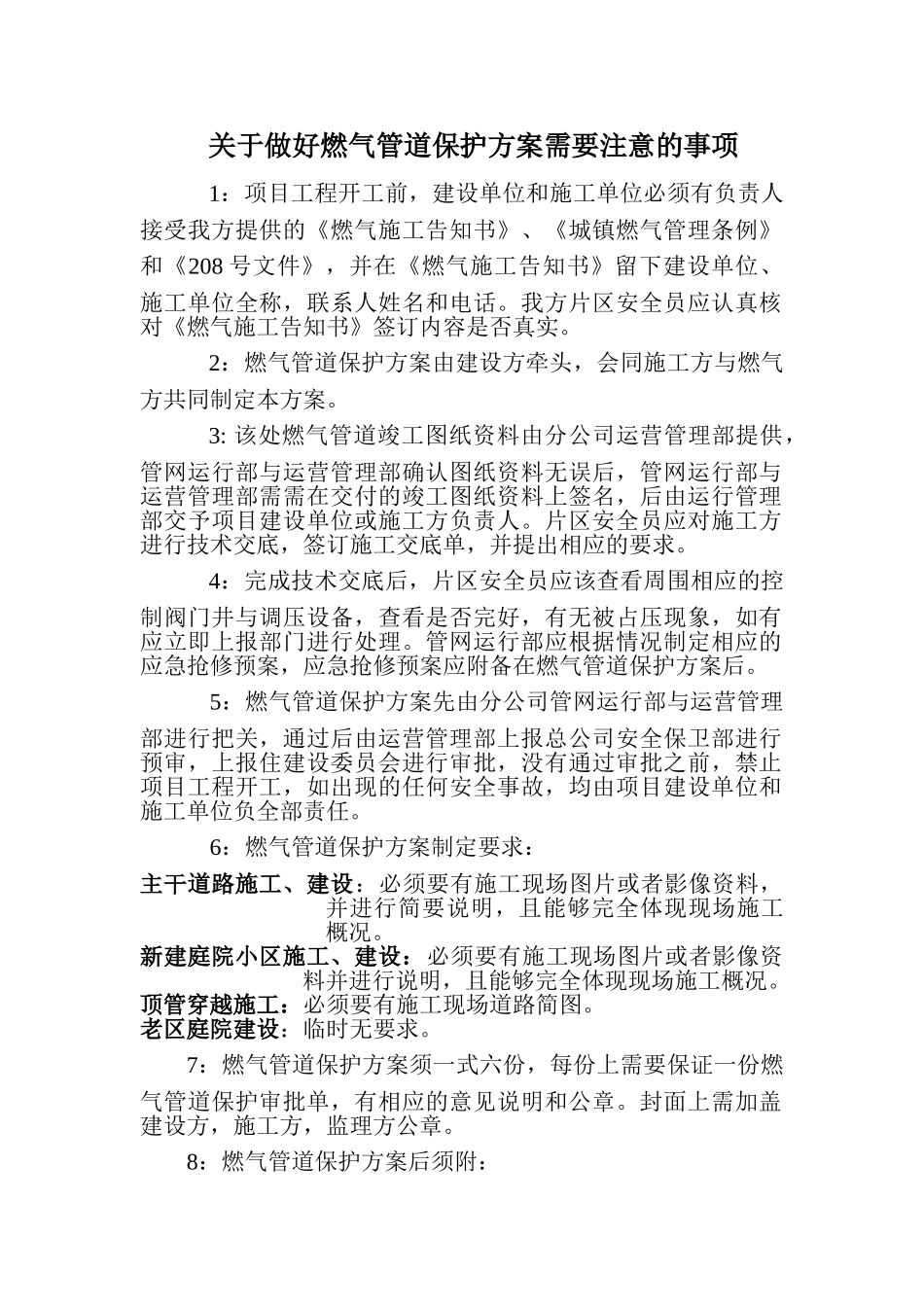

关于做好燃气管道保护方案需要注意的事项1:项目工程开工前,建设单位和施工单位必须有负责人接受我方提供的《燃气施工告知书》、《城镇燃气管理条例》和《208 号文件》,并在《燃气施工告知书》留下建设单位、施工单位全称,联系人姓名和电话
我方片区安全员应认真核对《燃气施工告知书》签订内容是否真实
2:燃气管道保护方案由建设方牵头,会同施工方与燃气方共同制定本方案
3: 该处燃气管道竣工图纸资料由分公司运营管理部提供,管网运行部与运营管理部确认图纸资料无误后,管网运行部与运营管理部需需在交付的竣工图纸资料上签名,后由运行管理部交予项目建设单位或施工方负责人
片区安全员应对施工方进行技术交底,签订施工交底单,并提出相应的要求
4:完成技术交底后,片区安全员应该查看周围相应的控制阀门井与调压设备,查看是否完好,有无被占压现象,如有应立即上报部门进行处理
管网运行部应根据情况制定相应的应急抢修预案,应急抢修预案应附备在燃气管道保护方案后
5:燃气管道保护方案先由分公司管网运行部与运营管理部进行把关,通过后由运营管理部上报总公司安全保卫部进行预审,上报住建设委员会进行审批,没有通过审批之前,禁止项目工程开工,如出现的任何安全事故,均由项目建设单位和施工单位负全部责任
6:燃气管道保护方案制定要求:主干道路施工、建设:必须要有施工现场图片或者影像资料,并进行简要说明,且能够完全体现现场施工概况
新建庭院小区施工、建设:必须要有施工现场图片或者影像资料并进行说明,且能够完全体现现场施工概况
顶管穿越施工:必须要有施工现场道路简图
老区庭院建设:临时无要求
7:燃气管道保护方案须一式六份,每份上需要保证一份燃气管道保护审批单,有相应的意见说明和公章
封面上需加盖建设方,施工方,监理方公章

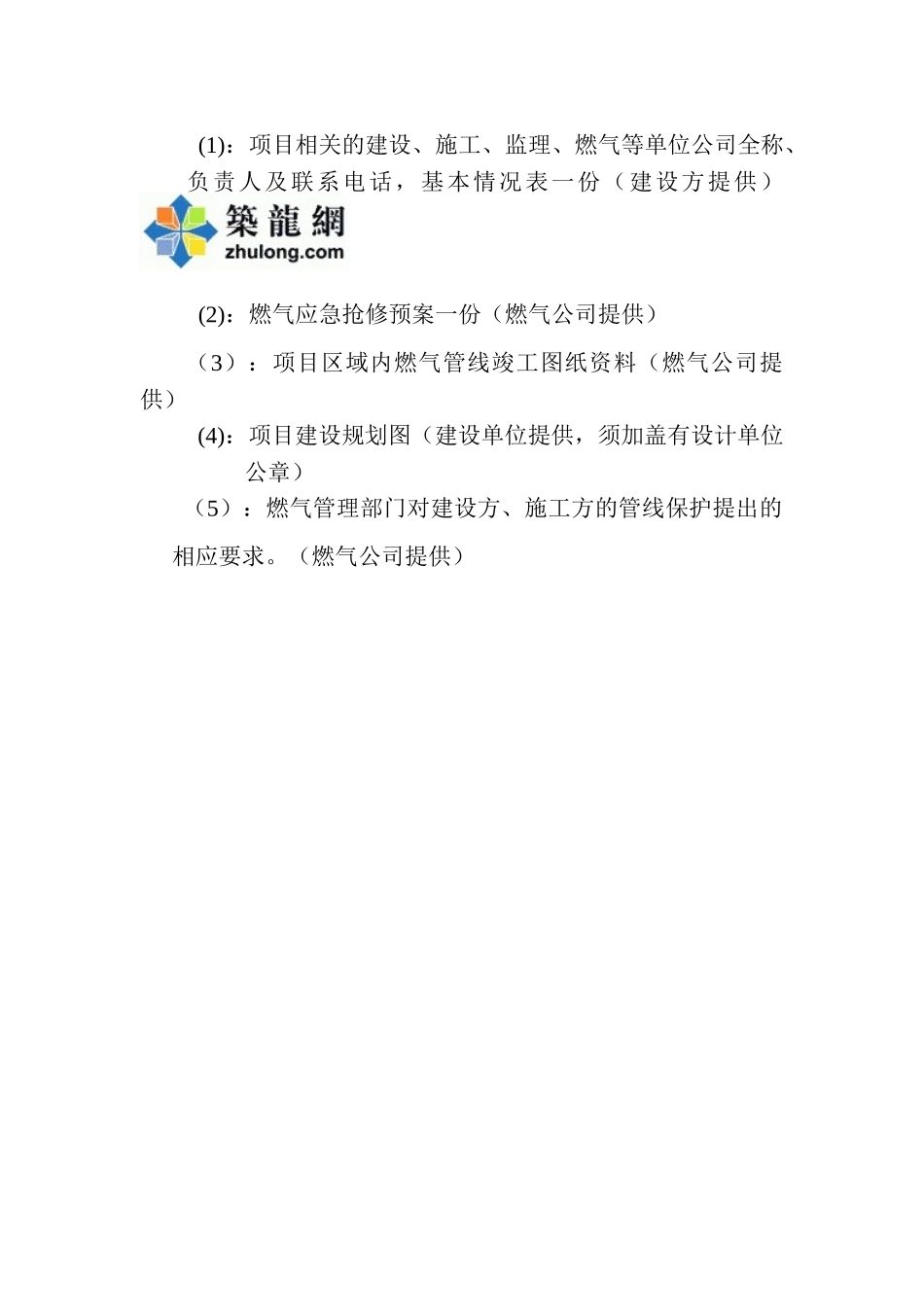

8:燃气管道保护方案后须附:(1):项目相关的建设、施工、监理、燃气等单位公司全称、负责人及联系电话,基本情
