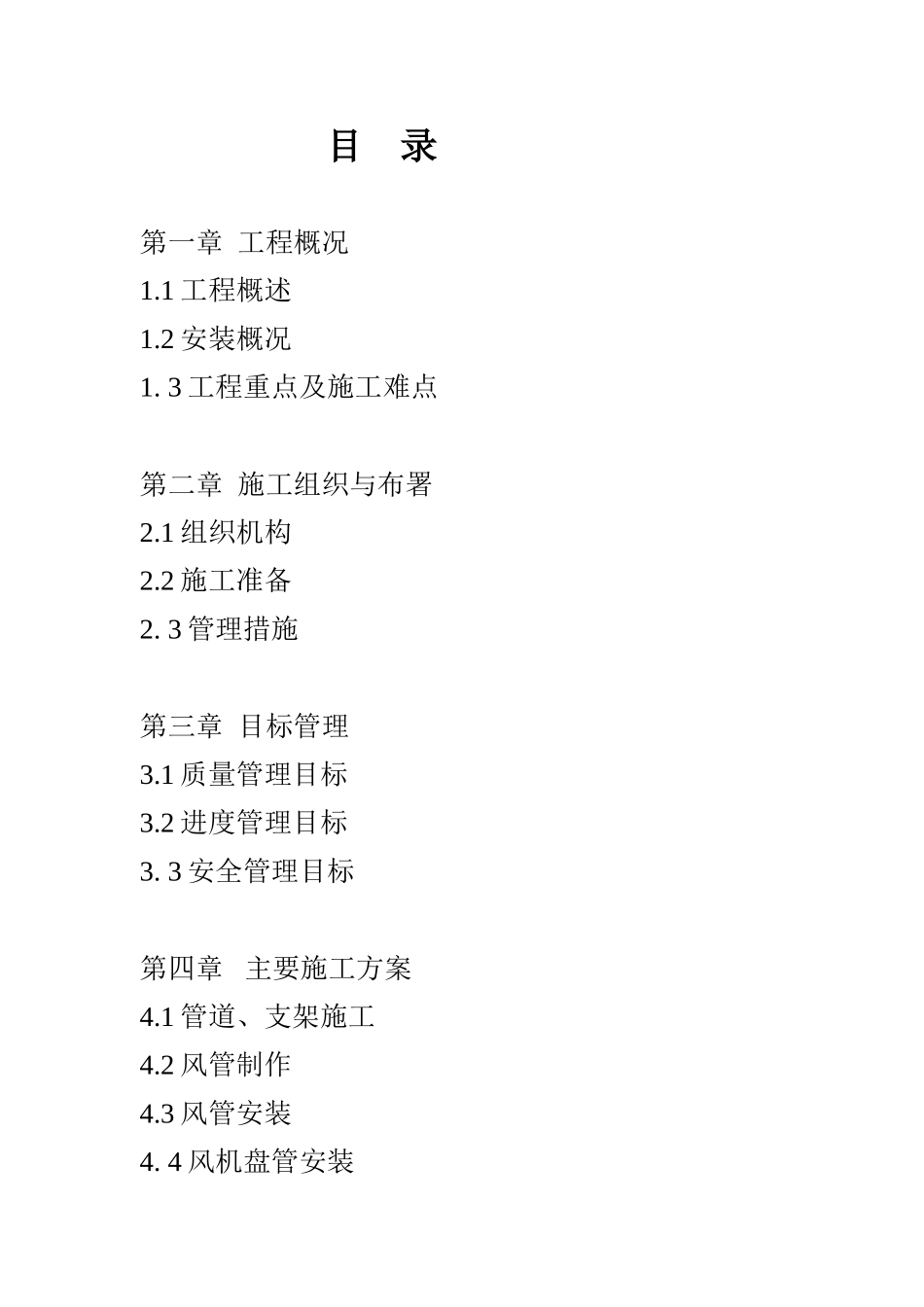

目 录第一章 工程概况 1
1 工程概述 1
2 安装概况1
3 工程重点及施工难点第二章 施工组织与布署2
1 组织机构2
2 施工准备2
3 管理措施第三章 目标管理3
1 质量管理目标3
2 进度管理目标3
3 安全管理目标第四章 主要施工方案4
1 管道、支架施工4
2 风管制作4
3 风管安装4
4 风机盘管安装4

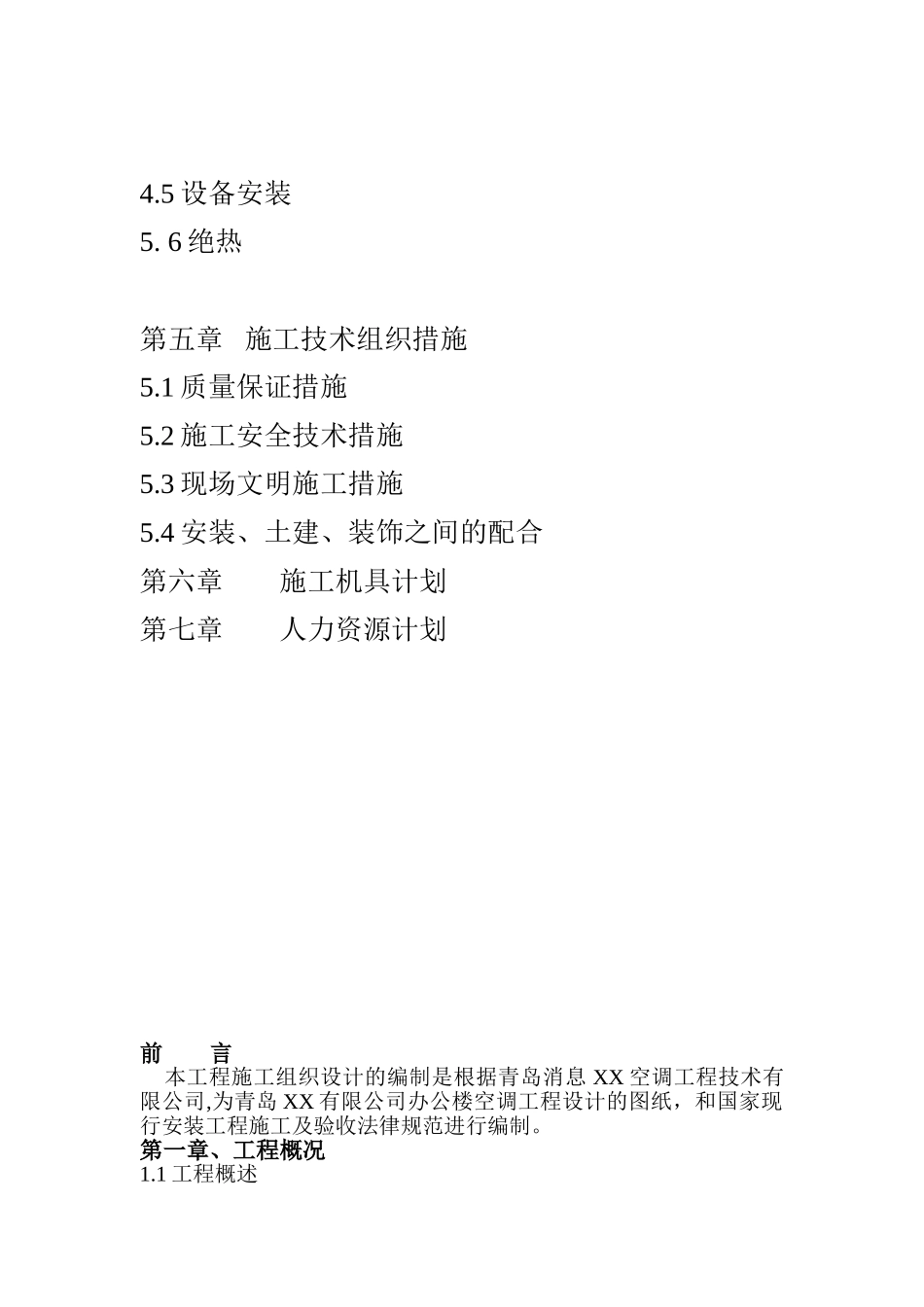

5 设备安装5
6 绝热第五章 施工技术组织措施5
1 质量保证措施5
2 施工安全技术措施5
3 现场文明施工措施5
4 安装、土建、装饰之间的配合第六章施工机具计划第七章人力资源计划前 言 本工程施工组织设计的编制是根据青岛消息 XX 空调工程技术有限公司,为青岛 XX 有限公司办公楼空调工程设计的图纸,和国家现行安装工程施工及验收法律规范进行编制
第一章、工程概况1

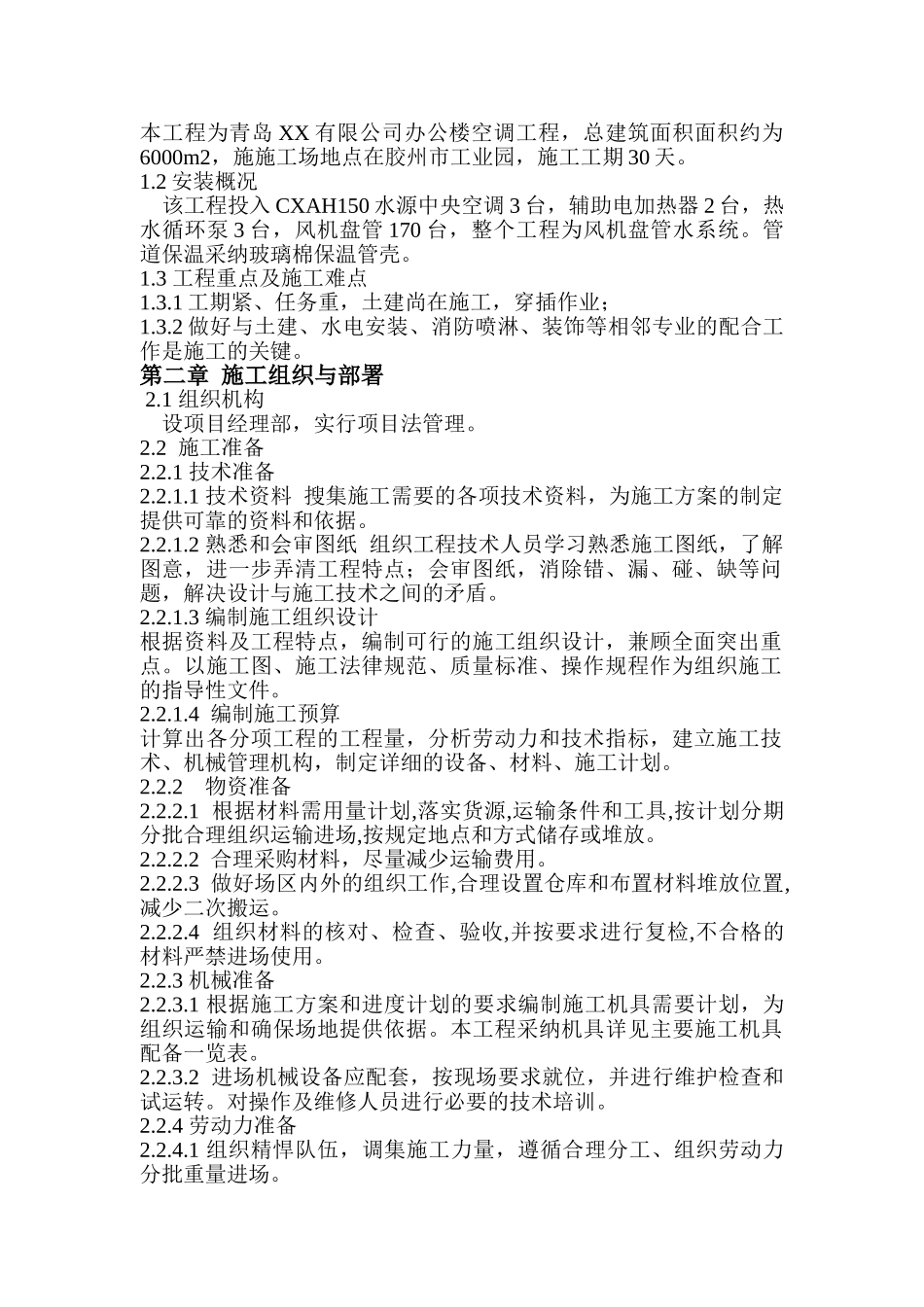

1 工程概述 本工程为青岛 XX 有限公司办公楼空调工程,总建筑面积面积约为6000m2,施施工场地点在胶州市工业园,施工工期 30 天
2 安装概况 该工程投入 CXAH150 水源中央空调 3 台,辅助电加热器 2 台,热水循环泵 3 台,风机盘管 170 台,整个工程为风机盘管水系统
管道保温采纳玻璃棉保温管壳
3 工程重点及施工难点1
1 工期紧、任务重,土建尚在施工,穿插作业; 1
2 做好与土建、水电安装、消防喷淋、装饰等相邻专业的配合工作是施工的关键
第二章 施工组织与部署 2
1 组织机构 设项目经理部,实行项目法管理
2 施工准备2
1 技术准备2
1 技术资料 搜集施工需要的各项技术资料,为施工方案的制定提供可靠的资料和依据
2 熟悉和会审图纸 组织工程技术人员学习熟悉施工图纸,了解图意,进一步弄清工程特点;会审图纸,消除错、漏、碰、缺等问题,解决设计与施工技术之间的矛盾
3 编制施工组织设计根据资
