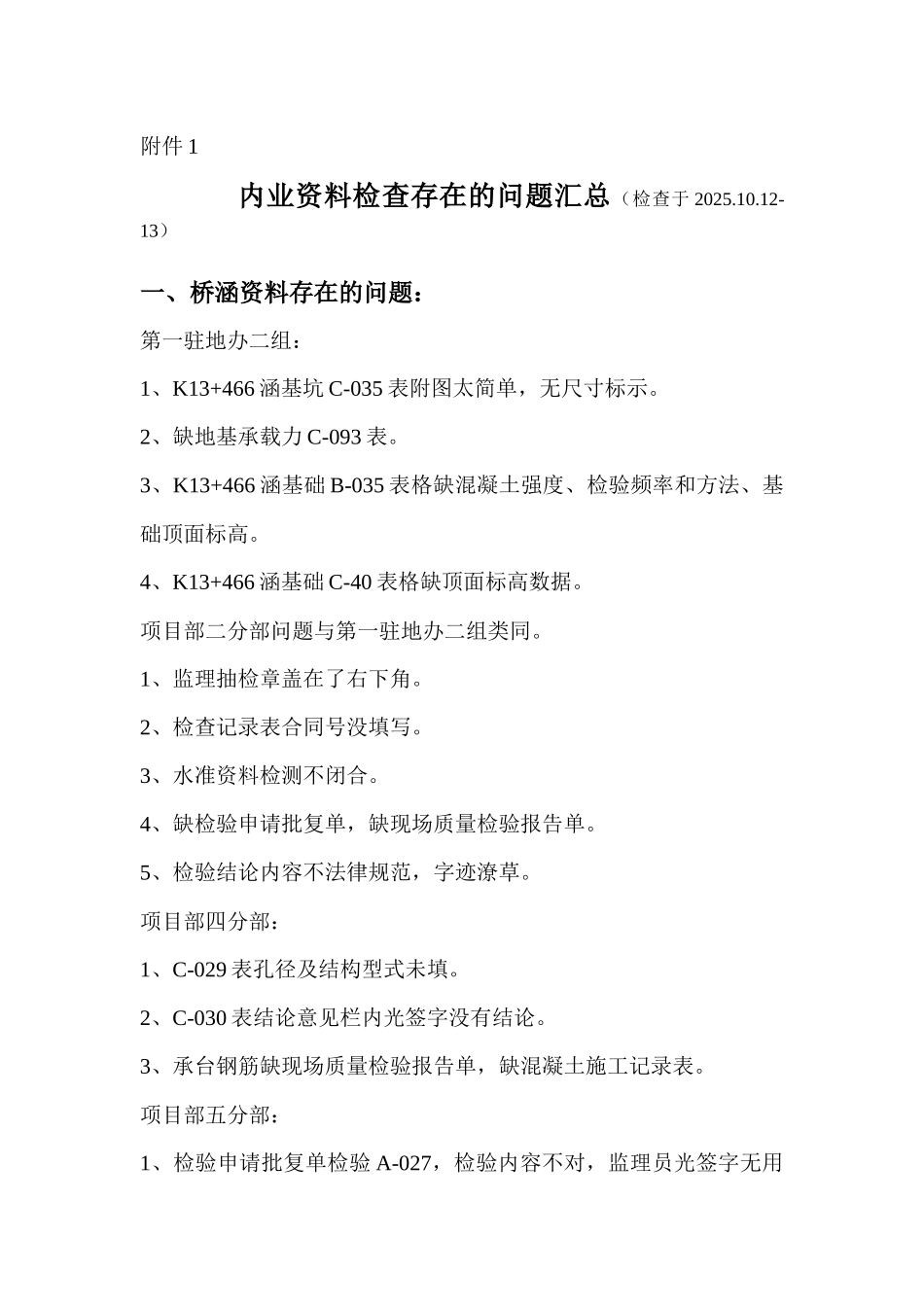

附件 1 内业资料检查存在的问题汇总(检查于 2025
12-13)一、桥涵资料存在的问题:第一驻地办二组:1、K13+466 涵基坑 C-035 表附图太简单,无尺寸标示
2、缺地基承载力 C-093 表
3、K13+466 涵基础 B-035 表格缺混凝土强度、检验频率和方法、基础顶面标高
4、K13+466 涵基础 C-40 表格缺顶面标高数据
项目部二分部问题与第一驻地办二组类同
1、监理抽检章盖在了右下角
2、检查记录表合同号没填写
3、水准资料检测不闭合
4、缺检验申请批复单,缺现场质量检验报告单
5、检验结论内容不法律规范,字迹潦草
项目部四分部:1、C-029 表孔径及结构型式未填
2、C-030 表结论意见栏内光签字没有结论
3、承台钢筋缺现场质量检验报告单,缺混凝土施工记录表
项目部五分部:1、检验申请批复单检验 A-027,检验内容不对,监理员光签字无用语,还有的没签字
2、桩基孔检查记录 C-032 地质描述太简单,审批意见光填符合设计要求

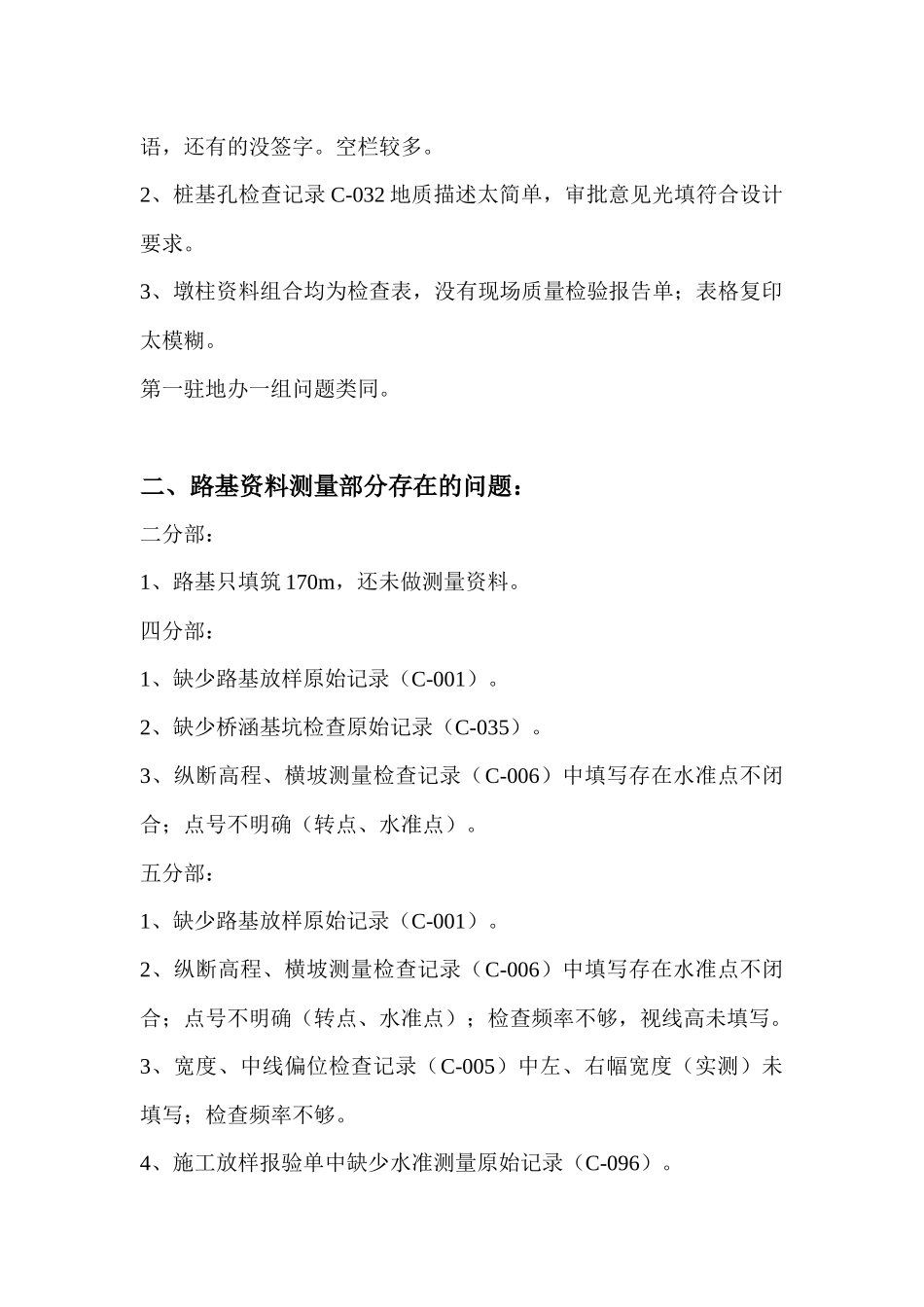

3、墩柱资料组合均为检查表,没有现场质量检验报告单;表格复印太模糊
第一驻地办一组问题类同
二、路基资料测量部分存在的问题:二分部:1、路基只填筑 170m,还未做测量资料
四分部:1、缺少路基放样原始记录(C-001)
2、缺少桥涵基坑检查原始记录(C-035)
3、纵断高程、横坡测量检查记录(C-006)中填写存在水准点不闭合;点号不明确(转点、水准点)
五分部:1、缺少路基放样原始记录(C-001)
2、纵断高程、横坡测量检查记录(C-006)中填写存在水准点不闭合;点号不明确(转点、水准点);检查频率不够,视线高未填写
3、宽度、中线偏位检查记录(C-005)中左、右幅宽度(实测)未填写;检查频率不够
4、施工放样报验单中缺少水准测量原始记录(C-096)

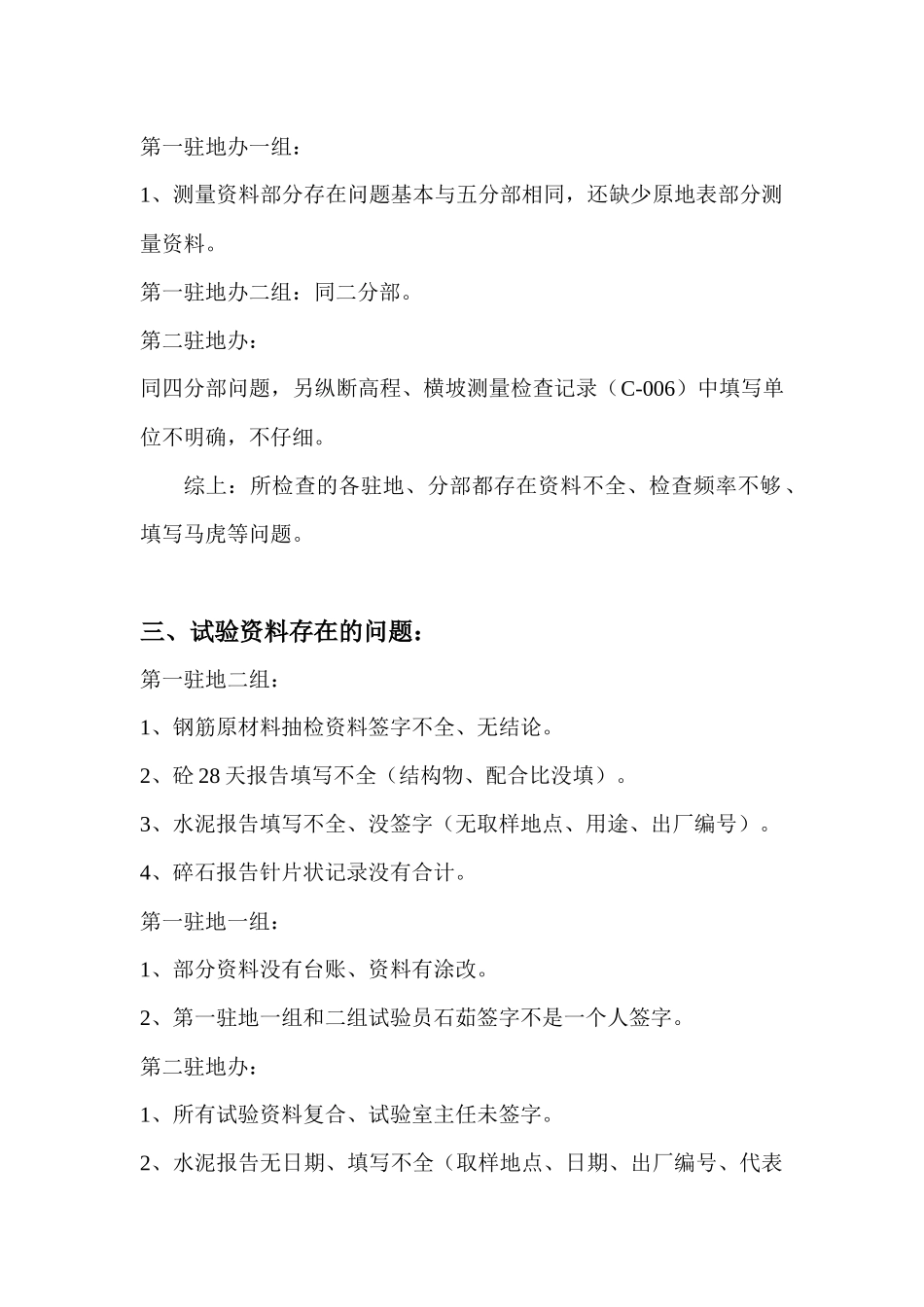

第一驻地办一组:1、测量资料部分
