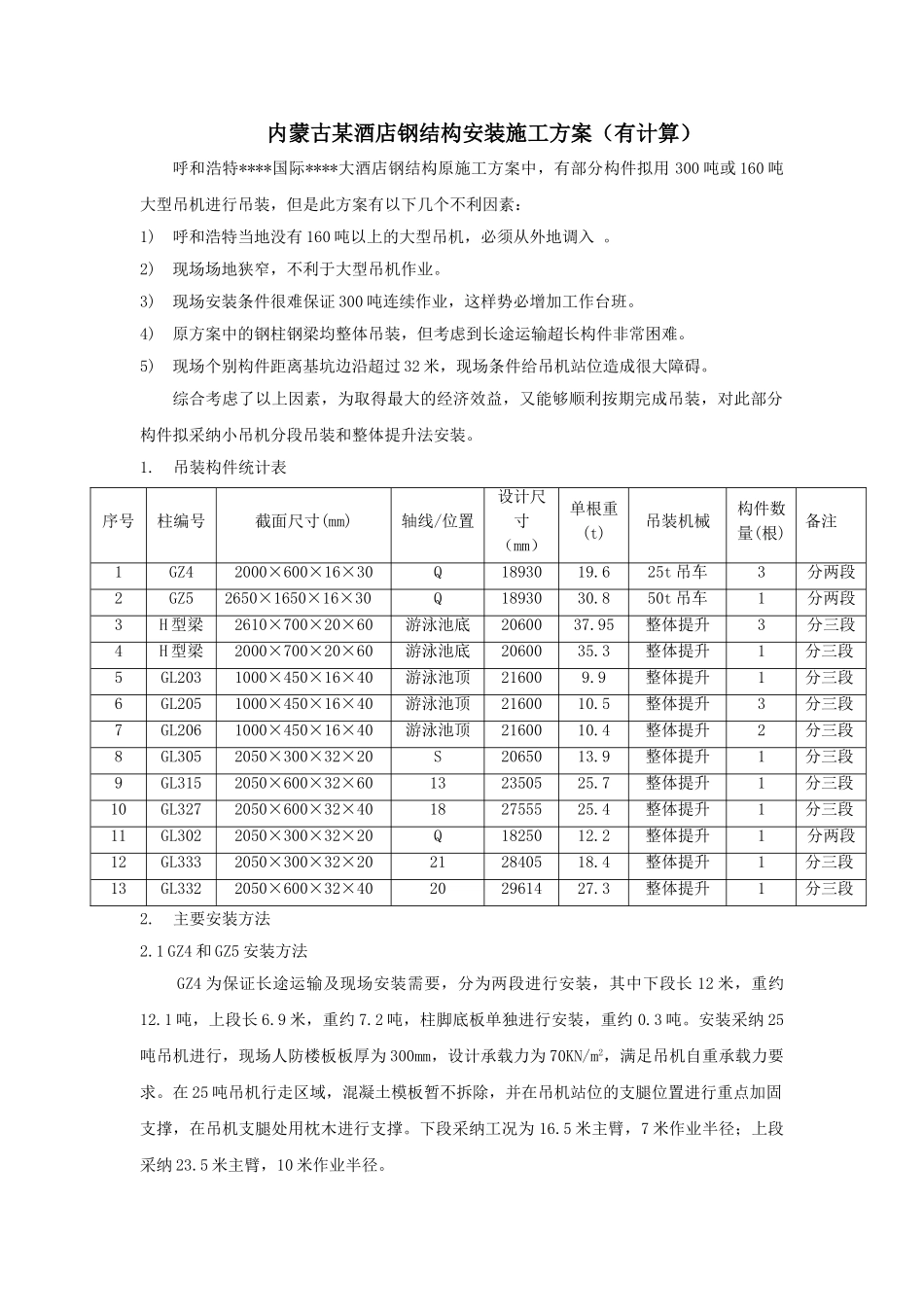

内蒙古某酒店钢结构安装施工方案(有计算)呼和浩特****国际****大酒店钢结构原施工方案中,有部分构件拟用 300 吨或 160 吨大型吊机进行吊装,但是此方案有以下几个不利因素:1)呼和浩特当地没有 160 吨以上的大型吊机,必须从外地调入 。2)现场场地狭窄,不利于大型吊机作业。3)现场安装条件很难保证 300 吨连续作业,这样势必增加工作台班。4)原方案中的钢柱钢梁均整体吊装,但考虑到长途运输超长构件非常困难。5)现场个别构件距离基坑边沿超过 32 米,现场条件给吊机站位造成很大障碍。综合考虑了以上因素,为取得最大的经济效益,又能够顺利按期完成吊装,对此部分构件拟采纳小吊机分段吊装和整体提升法安装。1.吊装构件统计表序号柱编号截面尺寸(mm)轴线/位置设计尺寸(mm)单根重(t)吊装机械构件数量(根)备注1GZ42000×600×16×30Q1893019.625t 吊车3分两段2GZ52650×1650×16×30Q1893030.850t 吊车1分两段3H 型梁2610×700×20×60游泳池底2060037.95整体提升3分三段4H 型梁2000×700×20×60游泳池底2060035.3整体提升1分三段5GL2031000×450×16×40游泳池顶216009.9整体提升1分三段6GL2051000×450×16×40游泳池顶2160010.5整体提升3分三段7GL2061000×450×16×40游泳池顶2160010.4整体提升2分三段8GL3052050×300×32×20S2065013.9整体提升1分三段9GL3152050×600×32×60132350525.7整体提升1分三段10GL3272050×600×32×40182755525.4整体提升1分三段11GL3022050×300×32×20Q1825012.2整体提升1分两段12GL3332050×300×32×20212840518.4整体提升1分三段13GL3322050×600×32×40202961427.3整体提升1分三段2.主要安装方法2.1 GZ4 和 GZ5 安装方法GZ4 为保证长途运输及现场安装需要,分为两段进行安装,其中下段长 12 米,重约12.1 吨,上段长 6.9 米,重约 7.2 吨,柱脚底板单独进行安装,重约 0.3 吨。安装采纳 25吨吊机进行,现场人防楼板板厚为 300mm,设计承载力为 70KN/m2,满足吊机自重承载力要求。在 25 吨吊机行走区域,混凝土模板暂不拆除,并在吊机站位的支腿位置进行重点加固支撑,在吊机支腿处用枕木进行支撑。下段采纳工况为 16.5 米主臂,7 米作业半径;上段采纳 23.5 米主臂,10 米作业半径。GZ5 分为两段,采纳 50 吨汽车吊进行吊装,下段长 11 米,重约 17 吨,吊装工况为 16米主臂,8 米作业半径;上段长约 8 米,重约 13.5 吨,吊装工况为 22.3...
