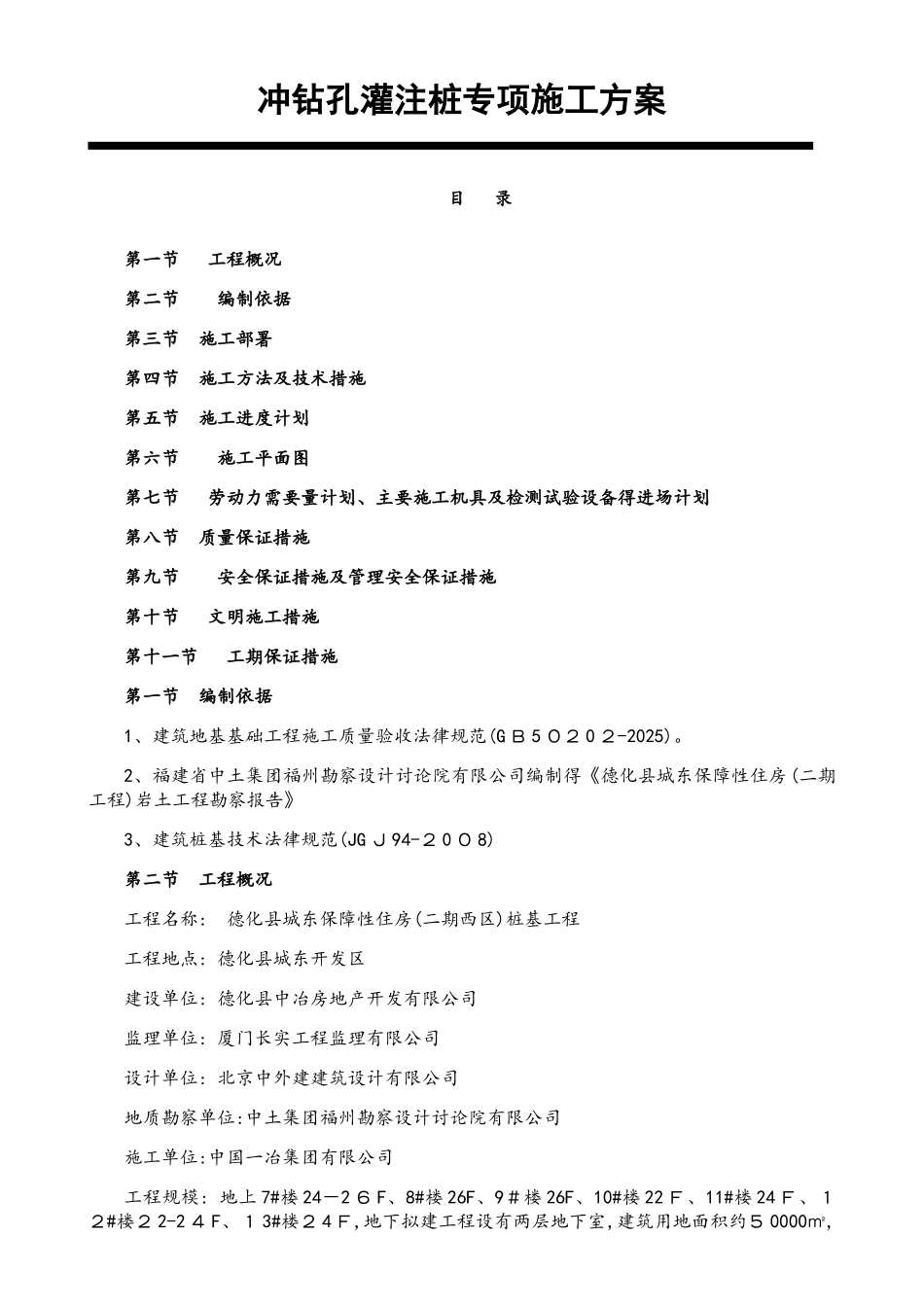

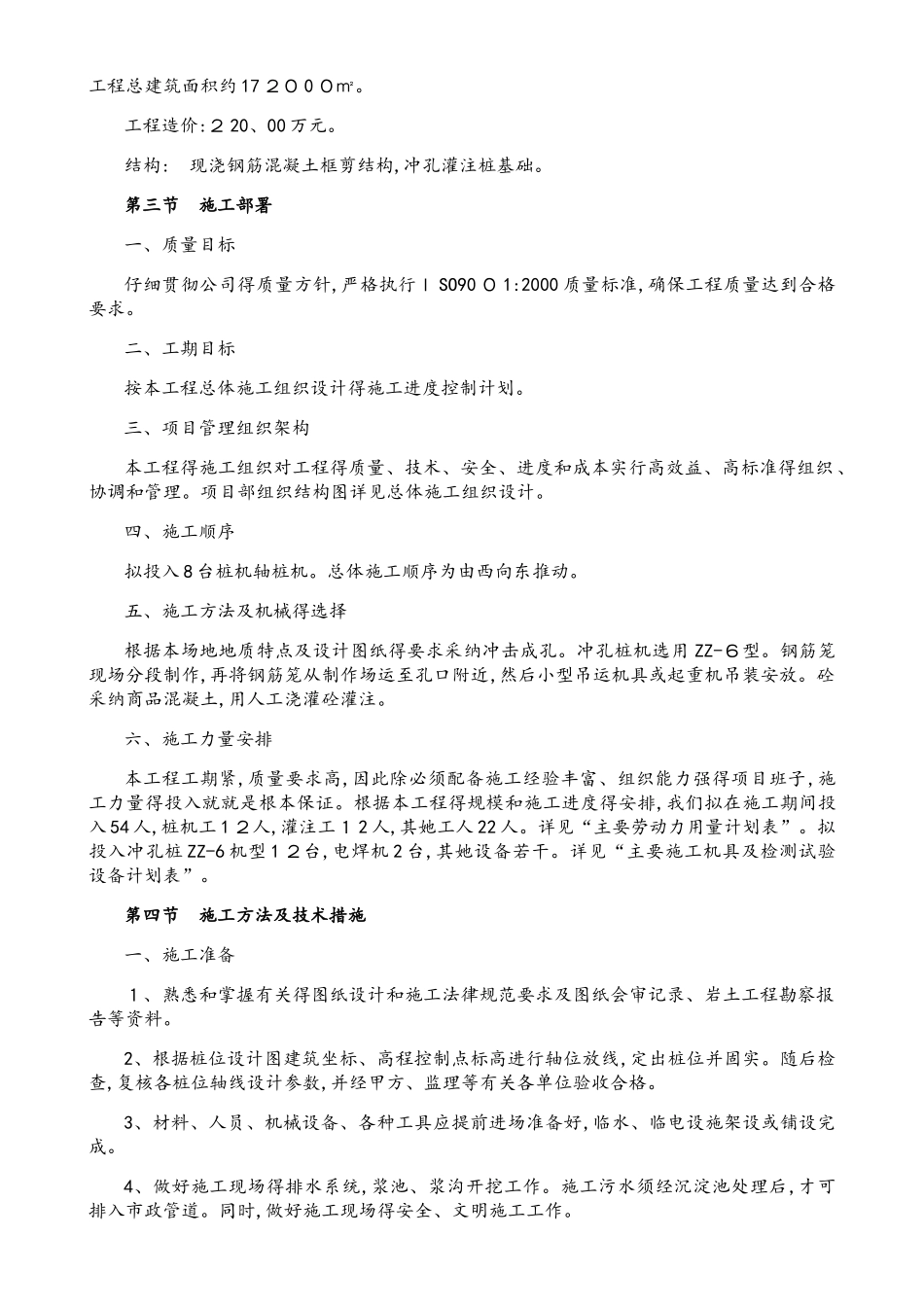

冲钻孔灌注桩专项施工方案目 录第一节 工程概况第二节 编制依据第三节 施工部署第四节 施工方法及技术措施第五节 施工进度计划第六节 施工平面图第七节 劳动力需要量计划、主要施工机具及检测试验设备得进场计划第八节 质量保证措施第九节 安全保证措施及管理安全保证措施第十节 文明施工措施第十一节 工期保证措施第一节 编制依据1、建筑地基基础工程施工质量验收法律规范(G B 5 02 0 2-2025)。2、福建省中土集团福州勘察设计讨论院有限公司编制得《德化县城东保障性住房(二期工程)岩土工程勘察报告》3、建筑桩基技术法律规范(JG J 94-2 0 0 8)第二节 工程概况工程名称: 德化县城东保障性住房(二期西区)桩基工程工程地点: 德化县城东开发区建设单位: 德化县中冶房地产开发有限公司监理单位: 厦门长实工程监理有限公司设计单位: 北京中外建建筑设计有限公司地质勘察单位:中土集团福州勘察设计讨论院有限公司施工单位:中国一冶集团有限公司工程规模: 地上 7#楼 24-2 6 F、8#楼 26F、9#楼 26F、10#楼 22 F、11#楼 24 F、12#楼2 2-2 4 F、1 3#楼2 4 F,地下拟建工程设有两层地下室,建筑用地面积约5 0000㎡,工程总建筑面积约 17 20 0 0㎡。工程造价:2 20、00 万元。结构: 现浇钢筋混凝土框剪结构,冲孔灌注桩基础。第三节 施工部署一、质量目标仔细贯彻公司得质量方针,严格执行I SO90 0 1:2000 质量标准,确保工程质量达到合格要求。二、工期目标按本工程总体施工组织设计得施工进度控制计划。三、项目管理组织架构本工程得施工组织对工程得质量、技术、安全、进度和成本实行高效益、高标准得组织、协调和管理。项目部组织结构图详见总体施工组织设计。四、施工顺序拟投入 8 台桩机轴桩机。总体施工顺序为由西向东推动。五、施工方法及机械得选择根据本场地地质特点及设计图纸得要求采纳冲击成孔。冲孔桩机选用 ZZ-6型。钢筋笼现场分段制作,再将钢筋笼从制作场运至孔口附近,然后小型吊运机具或起重机吊装安放。砼采纳商品混凝土,用人工浇灌砼灌注。六、施工力量安排本工程工期紧,质量要求高,因此除必须配备施工经验丰富、组织能力强得项目班子,施工力量得投入就就是根本保证。根据本工程得规模和施工进度得安排,我们拟在施工期间投入 54 人,桩机工 1 2人,灌注工1 2 人,其她工人 22 人。详见“主要劳动力用量计划表”。拟投入冲孔桩 ZZ-6 机型 1 ...
