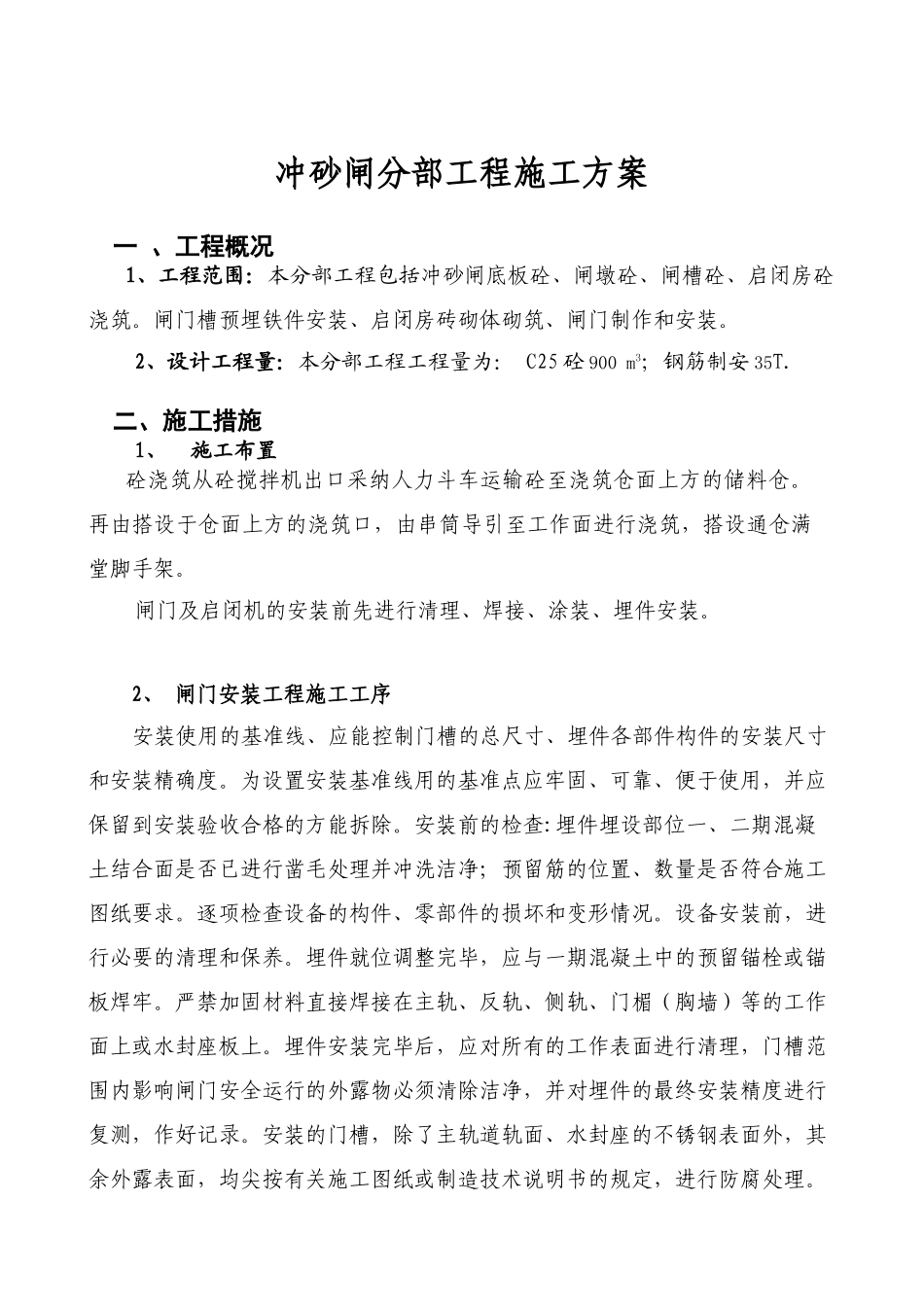

冲砂闸分部工程施工方案一 、工程概况1、工程范围:本分部工程包括冲砂闸底板砼、闸墩砼、闸槽砼、启闭房砼浇筑
闸门槽预埋铁件安装、启闭房砖砌体砌筑、闸门制作和安装
2、设计工程量:本分部工程工程量为: C25 砼 900 m3;钢筋制安 35T
二、施工措施1、施工布置砼浇筑从砼搅拌机出口采纳人力斗车运输砼至浇筑仓面上方的储料仓
再由搭设于仓面上方的浇筑口,由串筒导引至工作面进行浇筑,搭设通仓满堂脚手架
闸门及启闭机的安装前先进行清理、焊接、涂装、埋件安装
2、 闸门安装工程施工工序安装使用的基准线、应能控制门槽的总尺寸、埋件各部件构件的安装尺寸和安装精确度
为设置安装基准线用的基准点应牢固、可靠、便于使用,并应保留到安装验收合格的方能拆除
安装前的检查:埋件埋设部位一、二期混凝土结合面是否已进行凿毛处理并冲洗洁净;预留筋的位置、数量是否符合施工图纸要求
逐项检查设备的构件、零部件的损坏和变形情况
设备安装前,进行必要的清理和保养
埋件就位调整完毕,应与一期混凝土中的预留锚栓或锚板焊牢
严禁加固材料直接焊接在主轨、反轨、侧轨、门楣(胸墙)等的工作面上或水封座板上
埋件安装完毕后,应对所有的工作表面进行清理,门槽范围内影响闸门安全运行的外露物必须清除洁净,并对埋件的最终安装精度进行复测,作好记录
安装的门槽,除了主轨道轨面、水封座的不锈钢表面外,其余外露表面,均尖按有关施工图纸或制造技术说明书的规定,进行防腐处理

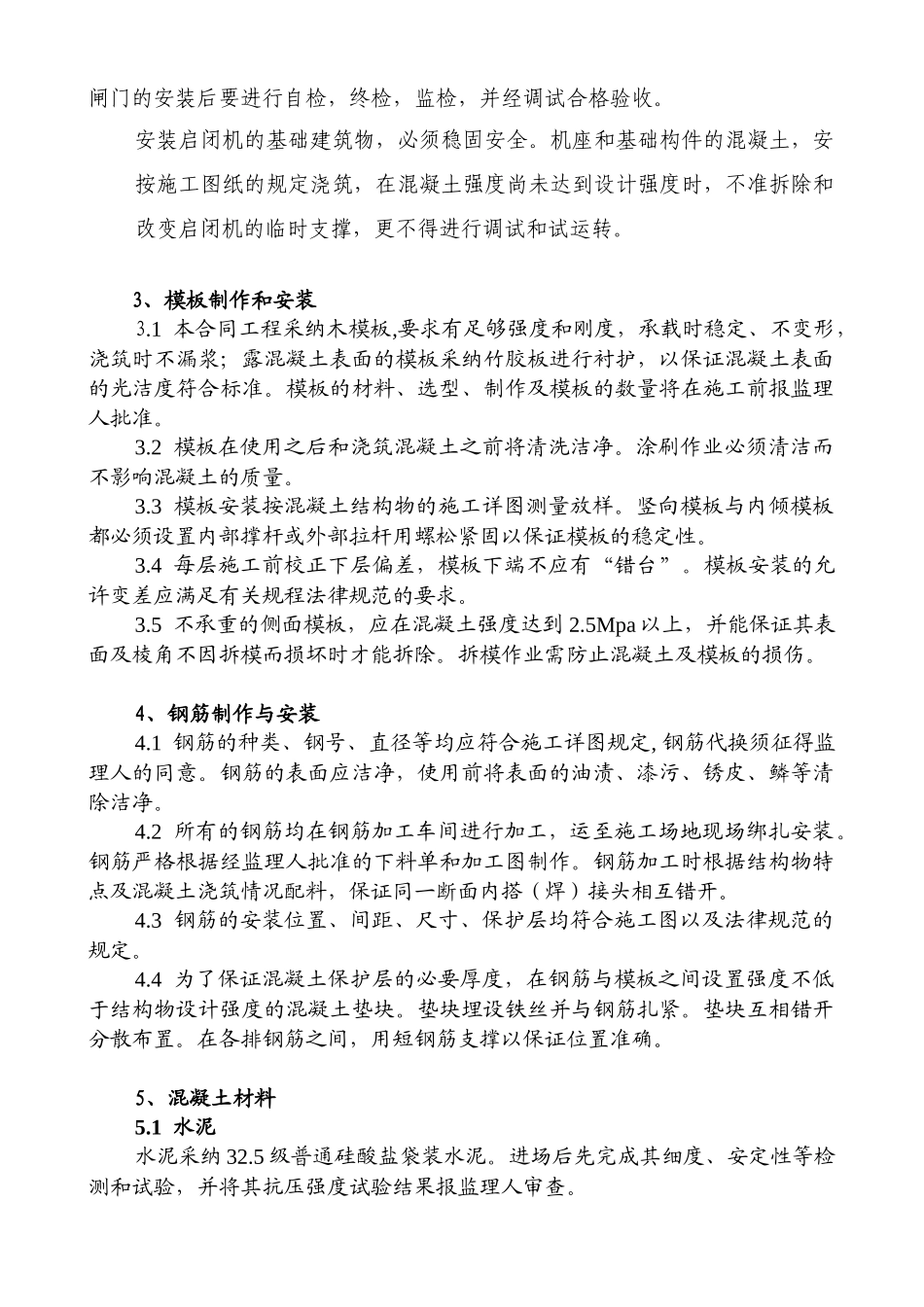

闸门的安装后要进行自检,终检,监检,并经调试合格验收
安装启闭机的基础建筑物,必须稳固安全
机座和基础构件的混凝土,安按施工图纸的规定浇筑,在混凝土强度尚未达到设计强度时,不准拆除和改变启闭机的临时支撑,更不得进行调试和试运转
3、模板制作和安装3

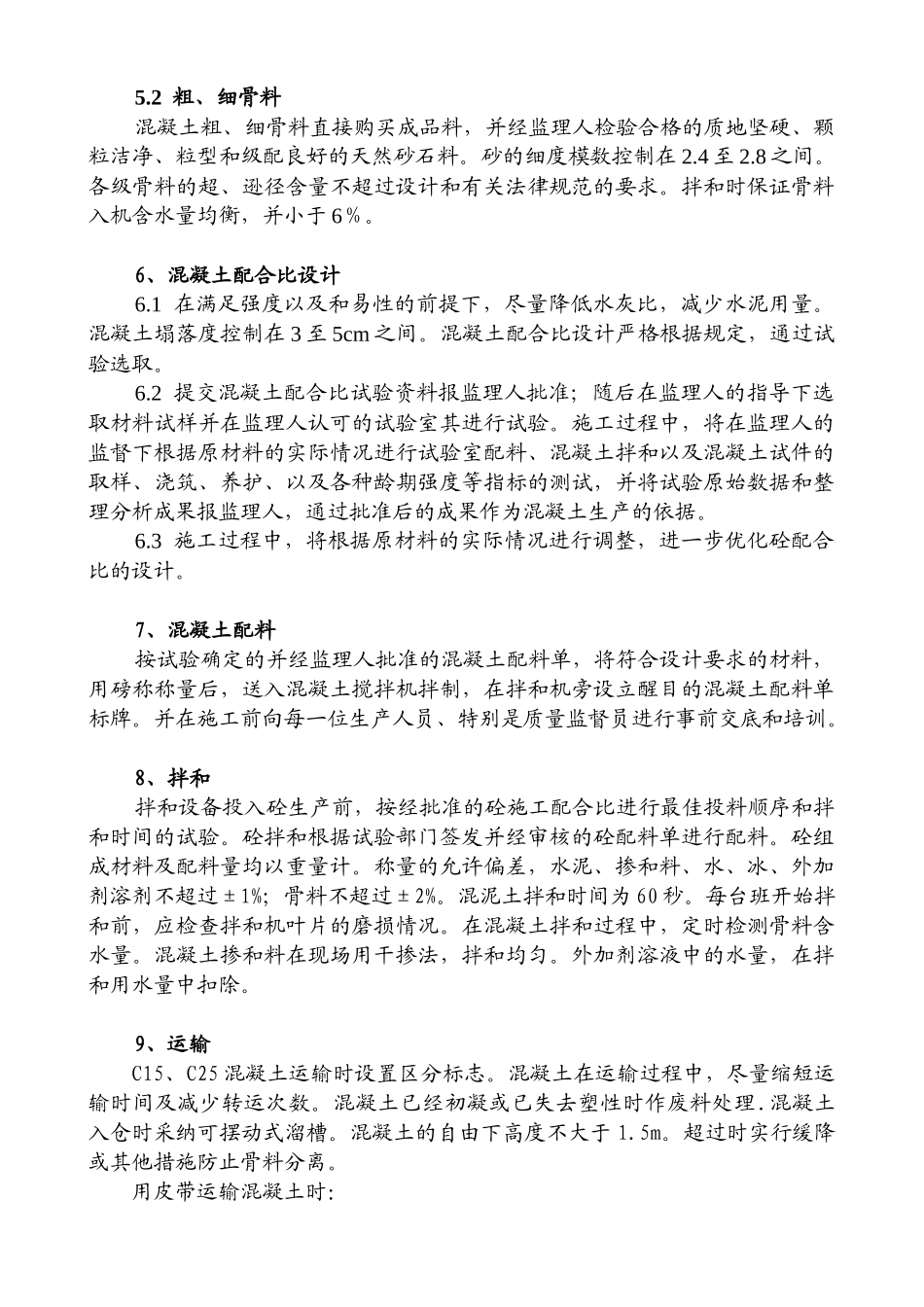

1 本合同工程采纳木模板,要求有足够强度和刚度,承载时稳定、不变形,浇筑时不漏浆;露混凝土表面的模板采纳竹胶板进行衬护,
