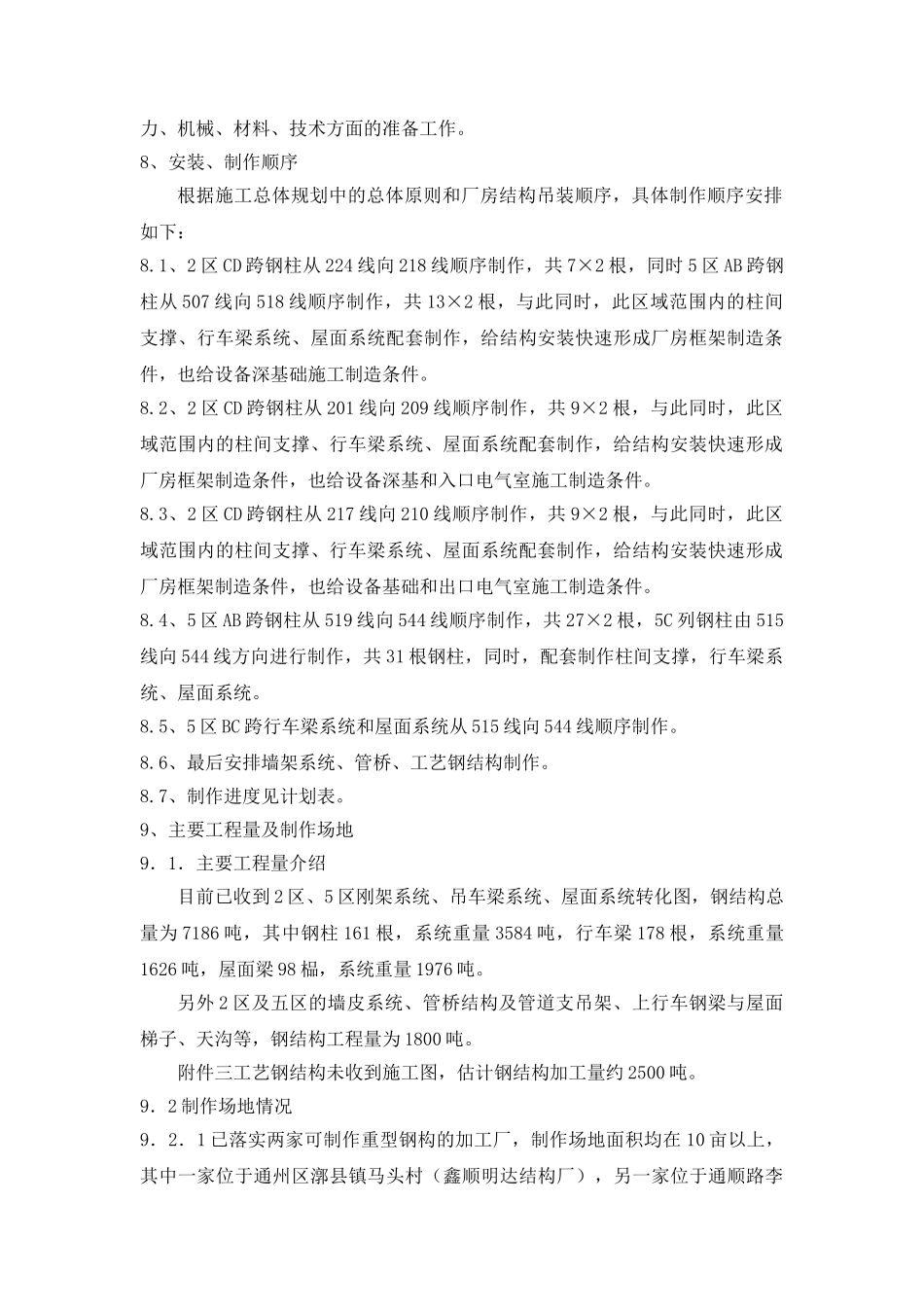

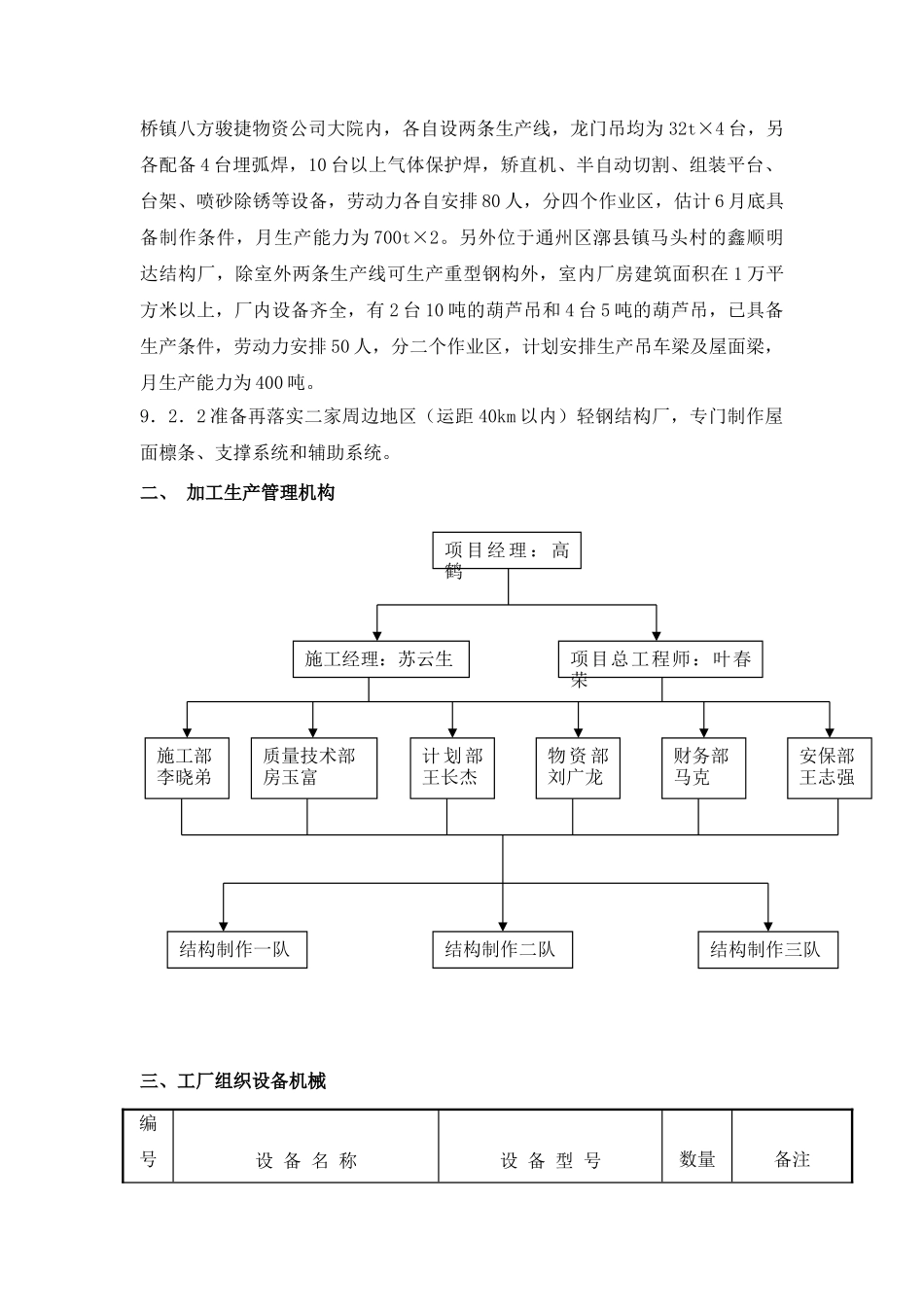

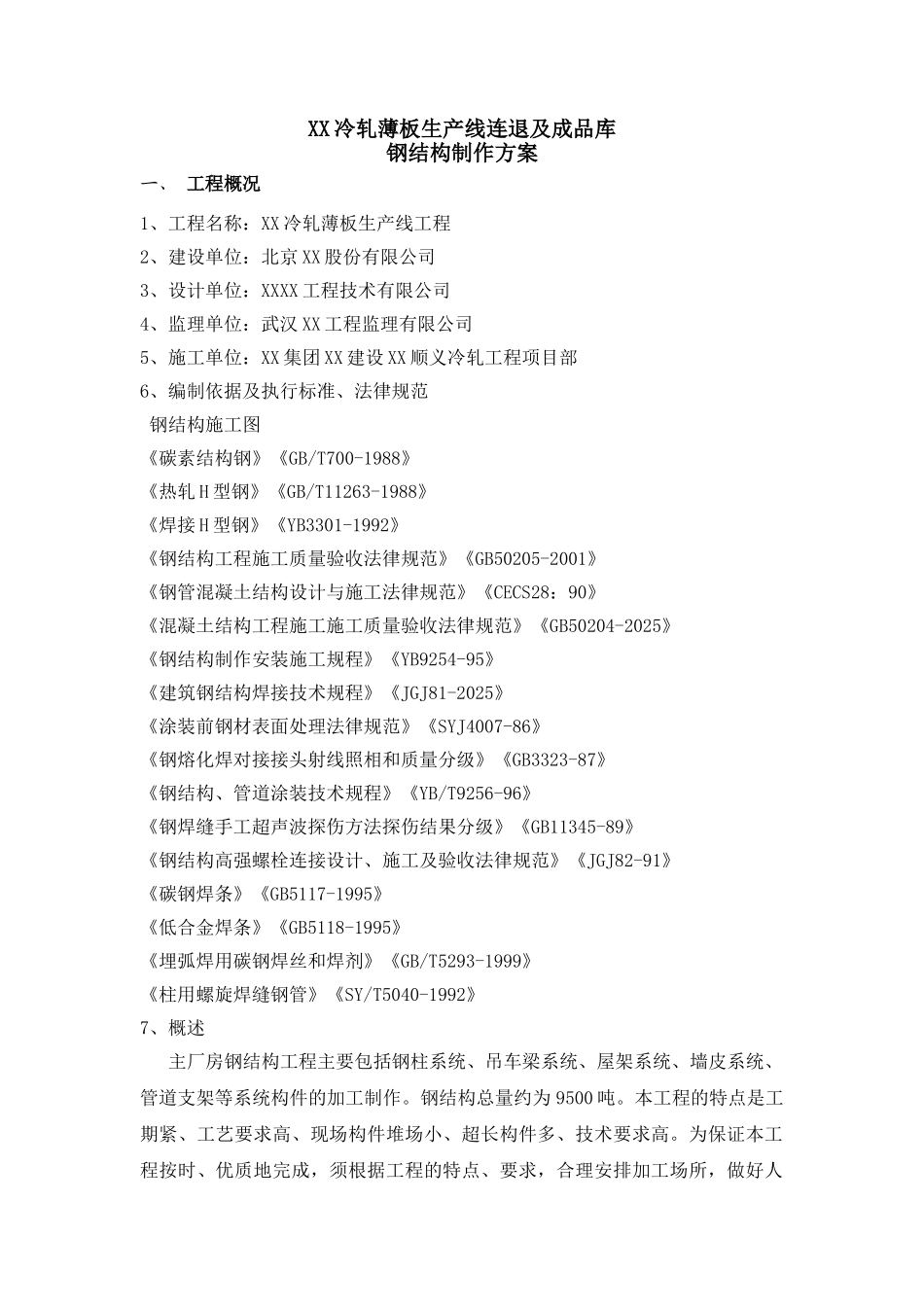

XX 冷轧薄板生产线连退及成品库钢结构制作方案一、 工程概况1、工程名称:XX 冷轧薄板生产线工程2、建设单位:北京 XX 股份有限公司3、设计单位:XXXX 工程技术有限公司4、监理单位:武汉 XX 工程监理有限公司5、施工单位:XX 集团 XX 建设 XX 顺义冷轧工程项目部6、编制依据及执行标准、法律规范钢结构施工图《碳素结构钢》《GB/T700-1988》《热轧 H 型钢》《GB/T11263-1988》《焊接 H 型钢》《YB3301-1992》《钢结构工程施工质量验收法律规范》《GB50205-2001》《钢管混凝土结构设计与施工法律规范》《CECS28:90》《混凝土结构工程施工施工质量验收法律规范》《GB50204-2025》《钢结构制作安装施工规程》《YB9254-95》《建筑钢结构焊接技术规程》《JGJ81-2025》《涂装前钢材表面处理法律规范》《SYJ4007-86》《钢熔化焊对接接头射线照相和质量分级》《GB3323-87》《钢结构、管道涂装技术规程》《YB/T9256-96》《钢焊缝手工超声波探伤方法探伤结果分级》《GB11345-89》《钢结构高强螺栓连接设计、施工及验收法律规范》《JGJ82-91》《碳钢焊条》《GB5117-1995》《低合金焊条》《GB5118-1995》《埋弧焊用碳钢焊丝和焊剂》《GB/T5293-1999》《柱用螺旋焊缝钢管》《SY/T5040-1992》7、概述 主厂房钢结构工程主要包括钢柱系统、吊车梁系统、屋架系统、墙皮系统、管道支架等系统构件的加工制作。钢结构总量约为 9500 吨。本工程的特点是工期紧、工艺要求高、现场构件堆场小、超长构件多、技术要求高。为保证本工程按时、优质地完成,须根据工程的特点、要求,合理安排加工场所,做好人力、机械、材料、技术方面的准备工作。8、安装、制作顺序根据施工总体规划中的总体原则和厂房结构吊装顺序,具体制作顺序安排如下:8.1、2 区 CD 跨钢柱从 224 线向 218 线顺序制作,共 7×2 根,同时 5 区 AB 跨钢柱从 507 线向 518 线顺序制作,共 13×2 根,与此同时,此区域范围内的柱间支撑、行车梁系统、屋面系统配套制作,给结构安装快速形成厂房框架制造条件,也给设备深基础施工制造条件。8.2、2 区 CD 跨钢柱从 201 线向 209 线顺序制作,共 9×2 根,与此同时,此区域范围内的柱间支撑、行车梁系统、屋面系统配套制作,给结构安装快速形成厂房框架制造条件,也给设备深基和入口电气室施工制造条件。8.3、2 区 CD 跨钢柱从 217 线向 210 线顺序制作,共 9×2 根,与此同时,此区域范围内的柱间支...
