净化空调工程施工方案 一、施工程序与施工方案 (一)施工程序由于净化空调工程对施工成品要求较高,其主要是密封性和洁净要求
所以在施工程序上要严格工艺纪律,协调好土建、装饰、安装等专业的配合
施工程序按下列流程进行(见图一)
(二)施工要求和技术措施本洁净空调工程除按《通风与空调工程施工及验收法律规范》(GBJ243—82)和《通风与空调工程质量检验评定标准》(GBJ304—88)规定施工要求外,还必须根据《洁净空施工及验收法律规范》进行施工
本工程要求最终系统的洁净为每 1m3 空气中含≥0
5μm 粒子不大于 35×10000 和 35×100000 个,≥5μm 粒子不大于 2500~25000 个
系统的严密性为漏风率≤2%(风管系统要求漏光法试验,本工程采纳要求更高的漏风测试来代替)
为了达到以上要求,制定以下施工技术措施:1、为达到洁净度要求(1)风管制作在厂房内进行,以免长途运输使风管不易保洁
(2) 风管制作需一个洁净的施工场地,如在厂房制作,需门窗及屋面防水,地面混凝土完工后进行制作施工
(3)加工风管用的镀锌板必须为优质板,加工前镀锌板必须用镀锌板必须用洗涤剂清洗、擦净、干燥后使用
如镀锌板表面起泡脱掉,需刷磷化底漆及锌黄底漆各一遍,调和漆两遍(洗涤剂需用中性,并先做试验,合格后再用)
(4)制作场地洁净,垃圾常常清扫,制作时手套不许有油污,镀锌板、风管不许在地面拖行,不准穿着鞋踏上已清扫洁净的镀锌板面

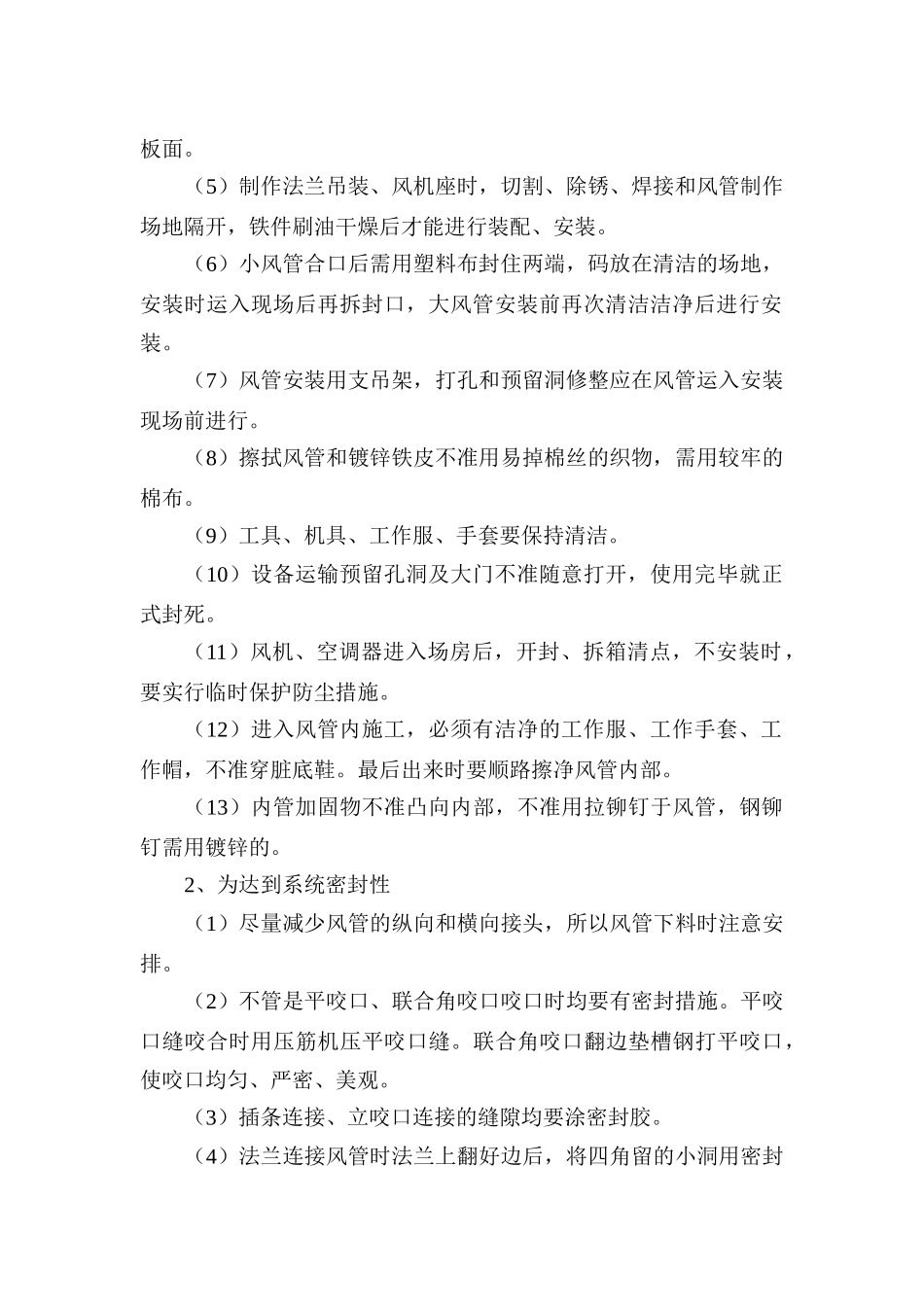

(5)制作法兰吊装、风机座时,切割、除锈、焊接和风管制作场地隔开,铁件刷油干燥后才能进行装配、安装
(6)小风管合口后需用塑料布封住两端,码放在清洁的场地,安装时运入现场后再拆封口,大风管安装前再次清洁洁净后进行安装
(7)风管安装用支吊架,打孔和预留洞修整应在风管运入安装现场前进行
(8)擦拭风管和镀锌铁皮不准用易掉棉丝的织物,需用较牢的棉布
