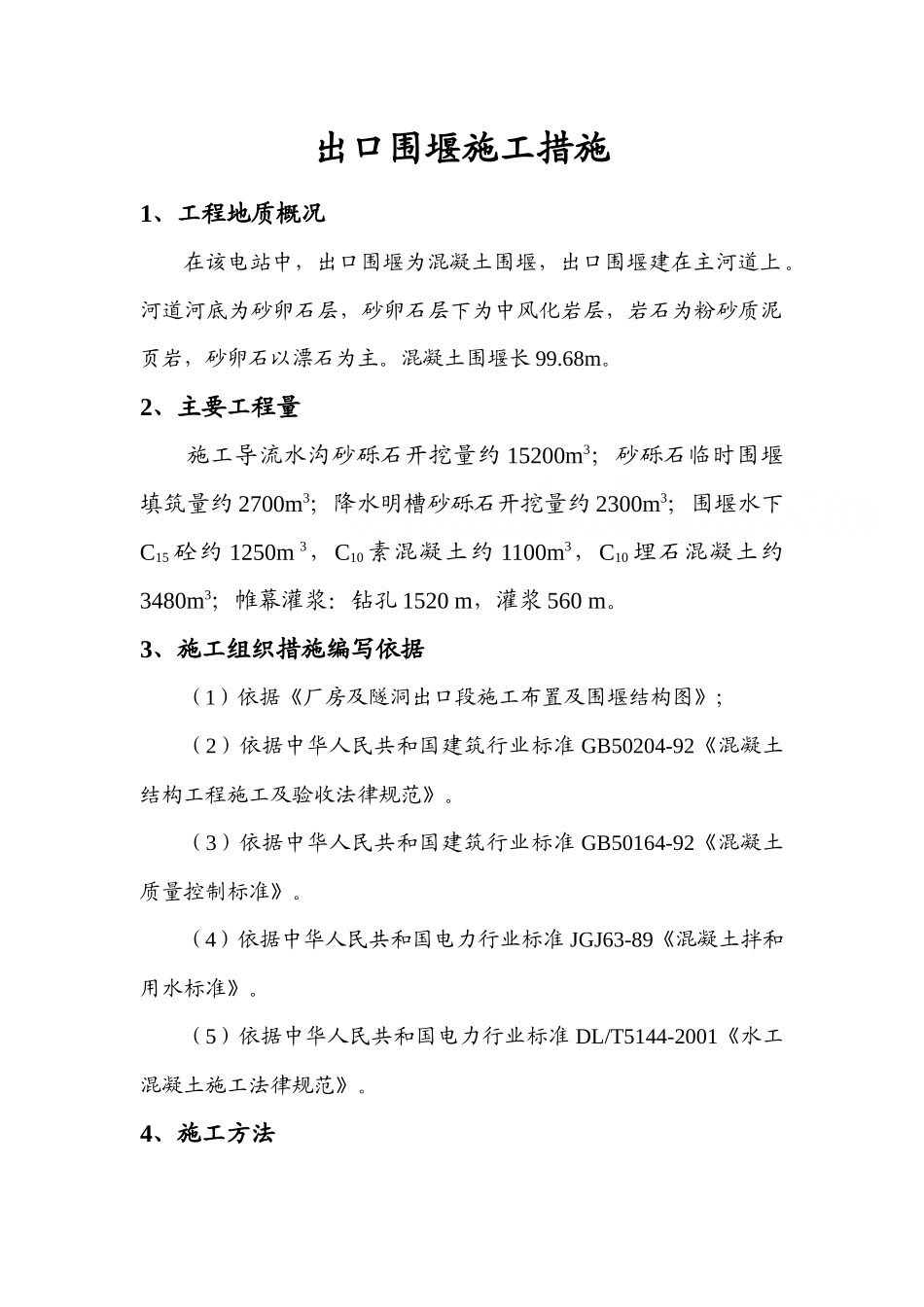

出口围堰施工措施1、工程地质概况在该电站中,出口围堰为混凝土围堰,出口围堰建在主河道上
河道河底为砂卵石层,砂卵石层下为中风化岩层,岩石为粉砂质泥页岩,砂卵石以漂石为主
混凝土围堰长 99
2、主要工程量施工导流水沟砂砾石开挖量约 15200m3;砂砾石临时围堰填筑量约 2700m3;降水明槽砂砾石开挖量约 2300m3;围堰水下C15 砼约 1250m 3,C10 素混凝土约 1100m3,C10 埋石混凝土约3480m3;帷幕灌浆:钻孔 1520 m,灌浆 560 m
3、施工组织措施编写依据 (1)依据《厂房及隧洞出口段施工布置及围堰结构图》;(2)依据中华人民共和国建筑行业标准 GB50204-92《混凝土结构工程施工及验收法律规范》
(3)依据中华人民共和国建筑行业标准 GB50164-92《混凝土质量控制标准》
(4)依据中华人民共和国电力行业标准 JGJ63-89《混凝土拌和用水标准》
(5)依据中华人民共和国电力行业标准 DL/T5144-2001《水工混凝土施工法律规范》

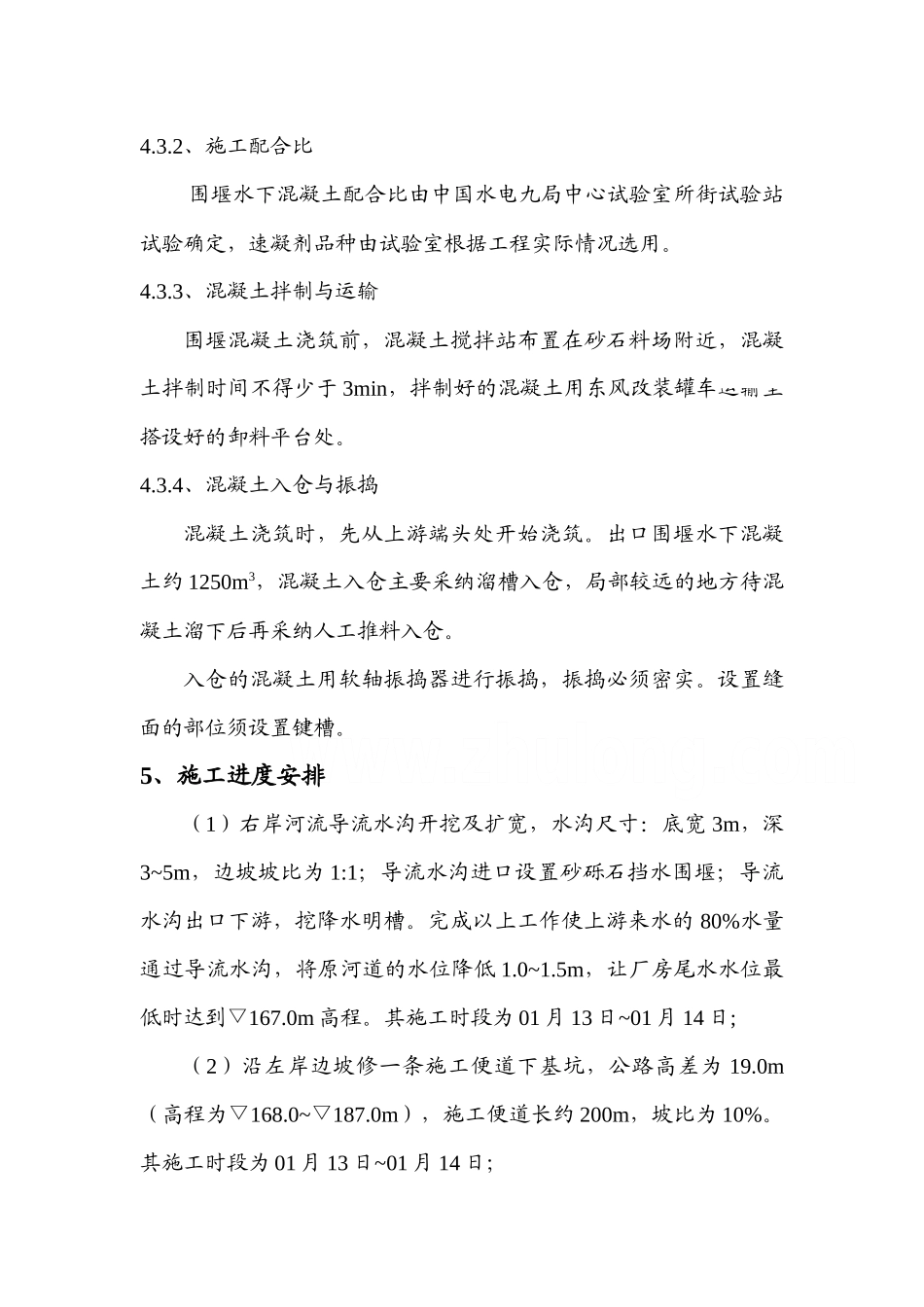

4、施工方法围堰施工前,先在右岸挖一断面 3m×5m 的分流明渠,下游河滩挡水处将砂砾层挖除以降水,同时在分流明渠的入口与出口处各设一道临时挡水土石围堰
出口围堰下部为 C15混凝土,上部为 C10的埋石混凝土
围堰底部高程▽166
8m,顶部高程为▽178
一期围堰底宽为 700cm,顶宽 470cm
混凝土浇筑每 20m 分一道伸缩缝,混凝土浇筑至▽170
8m 时开始进行帷幕灌浆
1、基础开挖围堰基础开挖用 CAT320 挖掘机挖除,挖除后的废料堆在基础以外,但不能影响混凝土围堰的施工

2、模板安装出口围堰施工前,先用挖掘机挖出围堰基础部位的砂砾石层,然后用手风钻造两排孔,孔深为 50cm,孔间距为 100cm,排距为710cm,孔内安装 100cm 长的 Φ
