某办公楼分层试压、冲洗方案一、编制依据1、《建筑给水排水及采暖工程施工质量验收法律规范》(GB50242-2025);2、《通风与空调工程施工质量验收法律规范》(GB50243-2025);3、《工业金属管道工程施工及验收法律规范》(GB50235-97);4、《建筑施工手册》(第四版);5、《自动喷水灭火系统施工及验收法律规范》(GB50261-2025);二、施工准备1、材料准备1)钢管、阀门、管件、胶皮管、水源
2)线麻、石棉绳、铅油、锯条、生料带、粉笔、表弯管
2、主要机具1)机具:电焊机、电动试压泵、手动试压泵、空压机、砂轮切割机等
2)工具:压力案、管钳、钢锯、手锤、活扳手、螺丝刀、套丝板、刮刀等
3)量具:压力表等
三、施工工艺1、工艺流程连接管路→检查管路→试压→冲洗2、施工要点1)连接安装水压试验管路(1)以核心筒东侧临时卫生间内临时给水立管在各层的配水点作为试压及冲洗水源
(2)断管、套丝、上管件及阀件,采纳丝接方式将配水管与试压管道相连
(3)在试压管路的加压泵端安装压力表及表弯管
(连接方式如附图所示)2)灌水前的检查(1)检查试压管路、设备、阀件、固定支架、套管等,保证安装无误;各类连接处均无遗漏
(2)根据试压的实际情况,检查各层管路上各类阀门的开、关状态,不得漏检
对不能参加试压的设备、阀门及附件加以隔离或拆除,加设的临时盲板应具有突出于法兰的边耳,并做明显标志,记录临时盲板的数量
(3)检查试压用的压力表的灵敏度是否符合要求,表盘的最大刻度值应符合试验要求
3)管道试压(1)试压前将预留口堵严,关闭入口阀门和泄水阀门,打开各分路及主管阀门
水压试验之前,对试压管道实行安全有效的固定和保护措施,使接头部位明露
(2)开启管路上各高处的排气阀,使管道及设备中的空气排尽
待水灌满后,关闭排气阀和进水阀,停止向管道注水

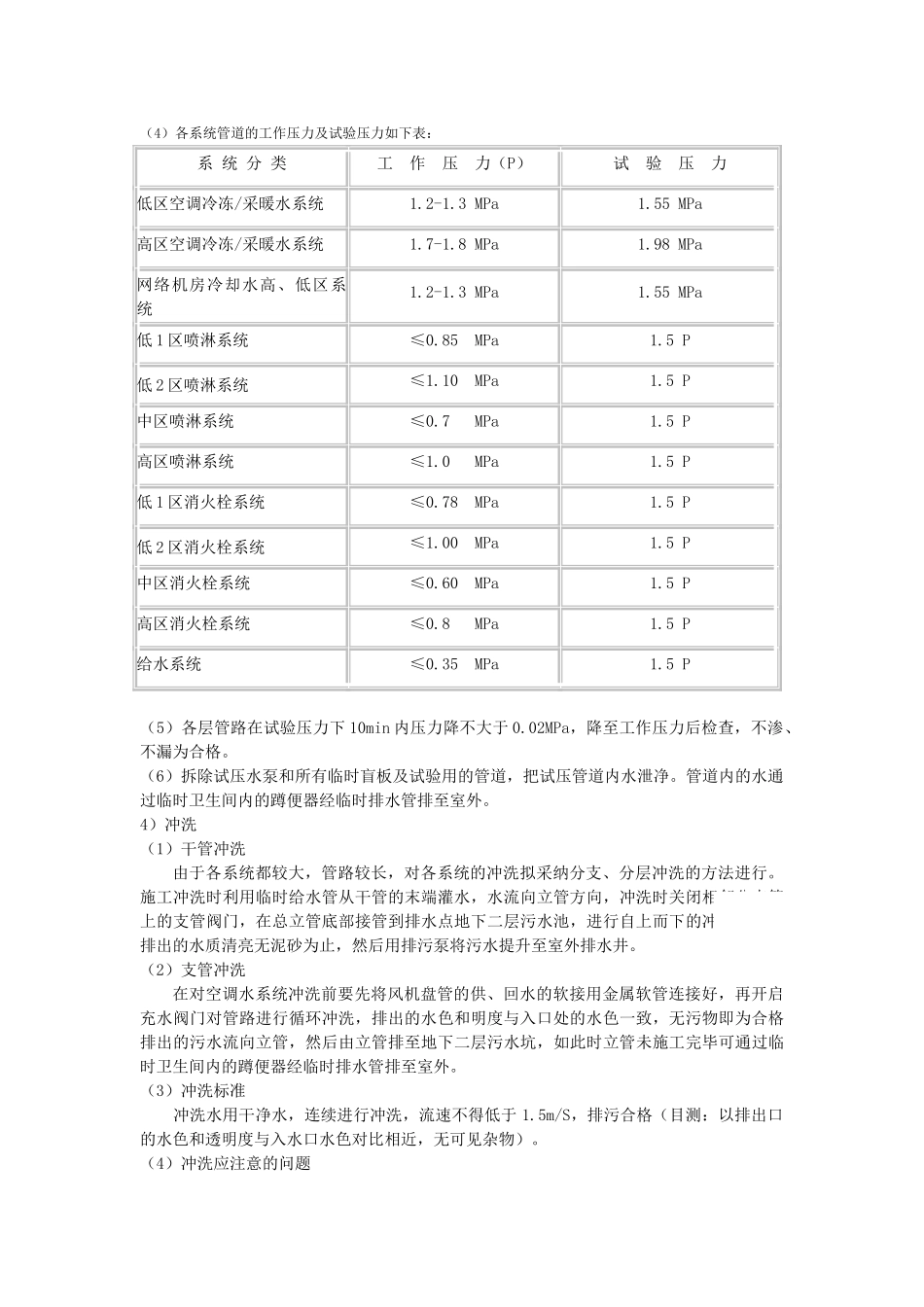

(3)打开连接加压泵的阀门,用
