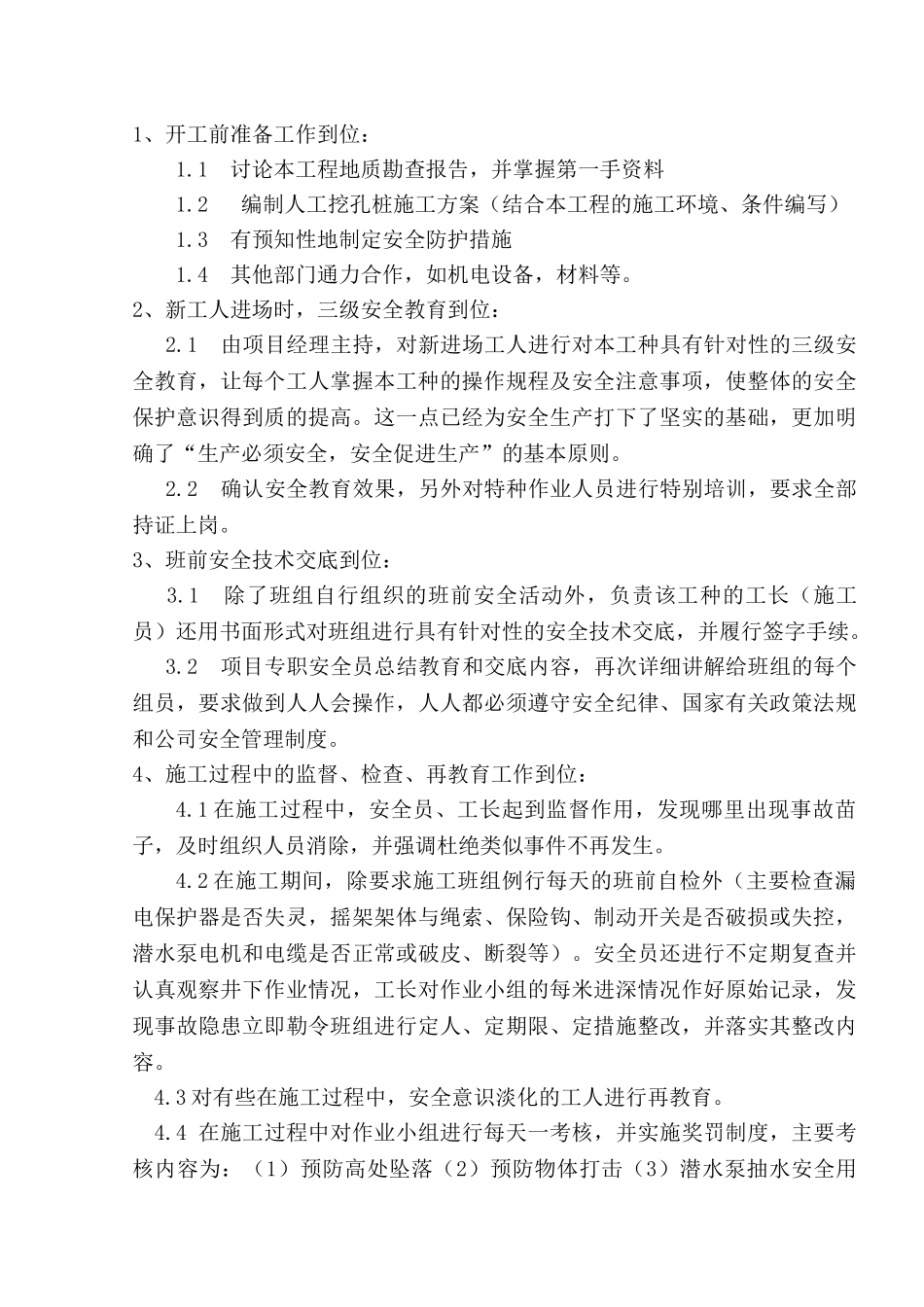

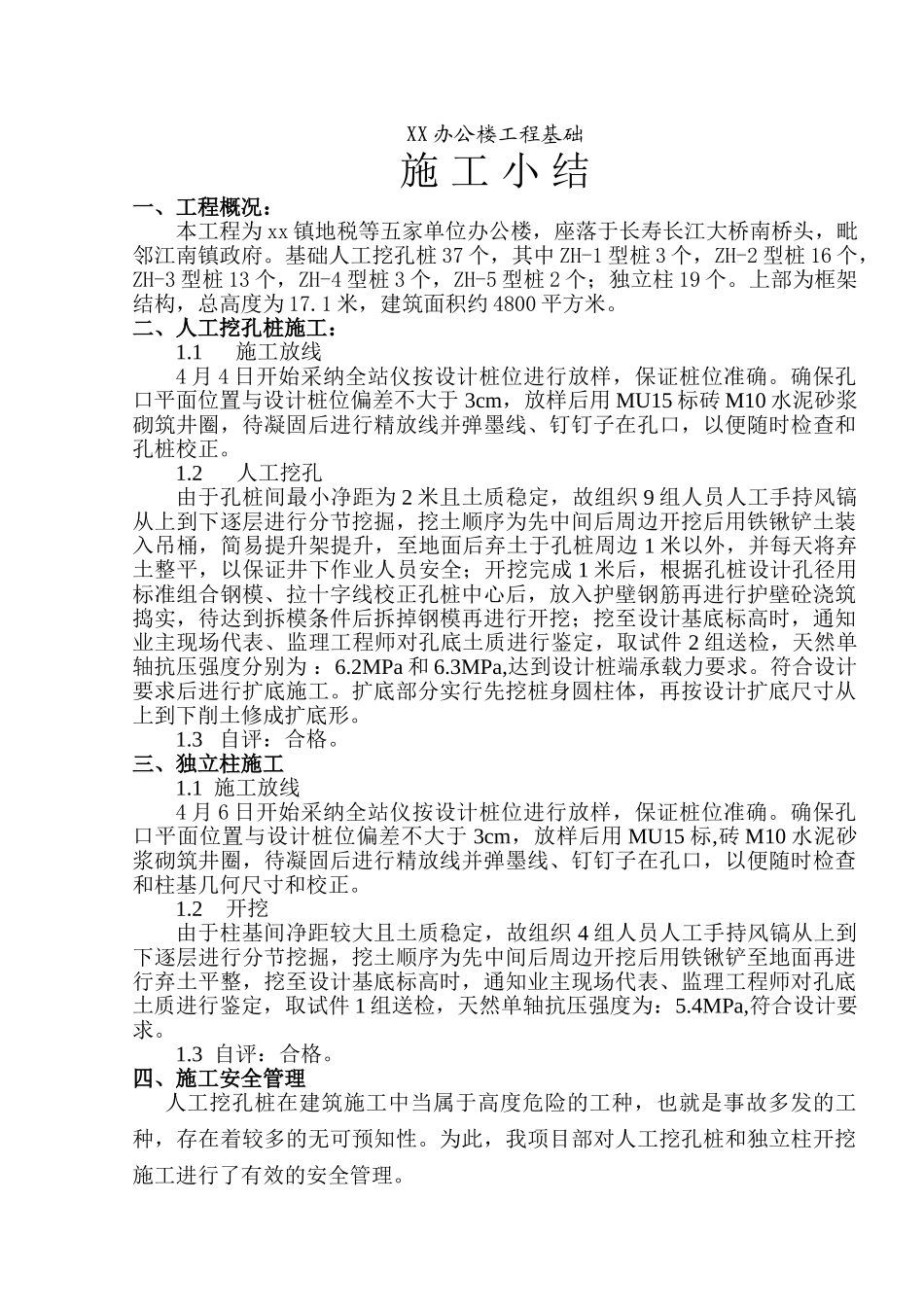

XX 办公楼工程基础施 工 小 结一、工程概况:本工程为 xx 镇地税等五家单位办公楼,座落于长寿长江大桥南桥头,毗邻江南镇政府
基础人工挖孔桩 37 个,其中 ZH-1 型桩 3 个,ZH-2 型桩 16 个,ZH-3 型桩 13 个,ZH-4 型桩 3 个,ZH-5 型桩 2 个;独立柱 19 个
上部为框架结构,总高度为 17
1 米,建筑面积约 4800 平方米
二、人工挖孔桩施工:1
1 施工放线4 月 4 日开始采纳全站仪按设计桩位进行放样,保证桩位准确
确保孔口平面位置与设计桩位偏差不大于 3cm,放样后用 MU15 标砖 M10 水泥砂浆砌筑井圈,待凝固后进行精放线并弹墨线、钉钉子在孔口,以便随时检查和孔桩校正
2人工挖孔由于孔桩间最小净距为 2 米且土质稳定,故组织 9 组人员人工手持风镐从上到下逐层进行分节挖掘,挖土顺序为先中间后周边开挖后用铁锹铲土装入吊桶,简易提升架提升,至地面后弃土于孔桩周边 1 米以外,并每天将弃土整平,以保证井下作业人员安全;开挖完成 1 米后,根据孔桩设计孔径用标准组合钢模、拉十字线校正孔桩中心后,放入护壁钢筋再进行护壁砼浇筑捣实,待达到拆模条件后拆掉钢模再进行开挖;挖至设计基底标高时,通知业主现场代表、监理工程师对孔底土质进行鉴定,取试件 2 组送检,天然单轴抗压强度分别为 :6
2MPa 和 6
3MPa,达到设计桩端承载力要求
符合设计要求后进行扩底施工
扩底部分实行先挖桩身圆柱体,再按设计扩底尺寸从上到下削土修成扩底形

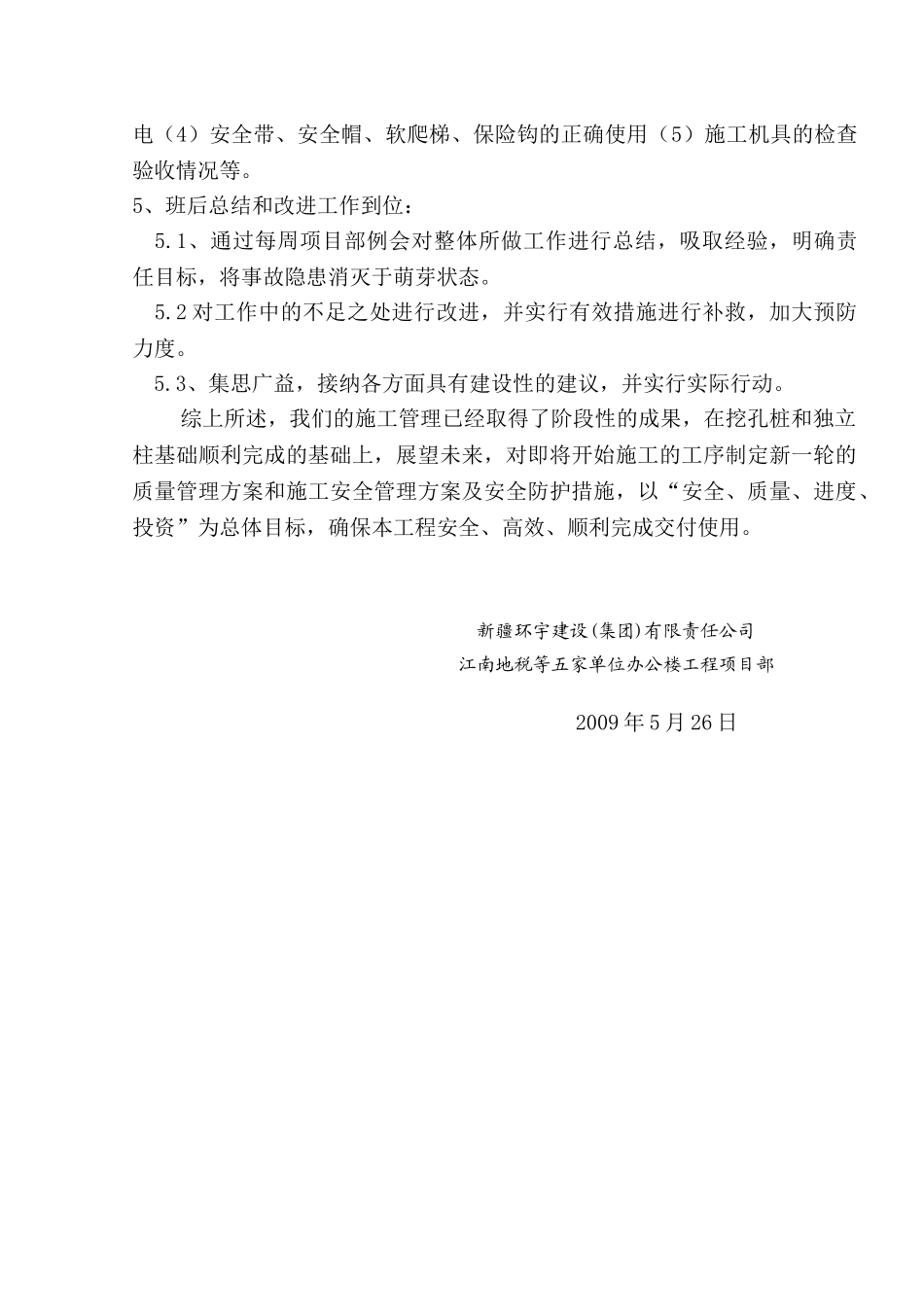

3 自评:合格
三、独立柱施工1
1 施工放线4 月 6 日开始采纳全站仪按设计桩位进行放样,保证桩位准确
确保孔口平面位置与设计桩位偏差不大于 3cm,放样后用 MU15 标,砖 M10 水泥砂浆砌筑井圈,待凝固后进行精放线并弹墨线、钉钉子在孔口,以便随时检查和柱基几何尺寸和校正
