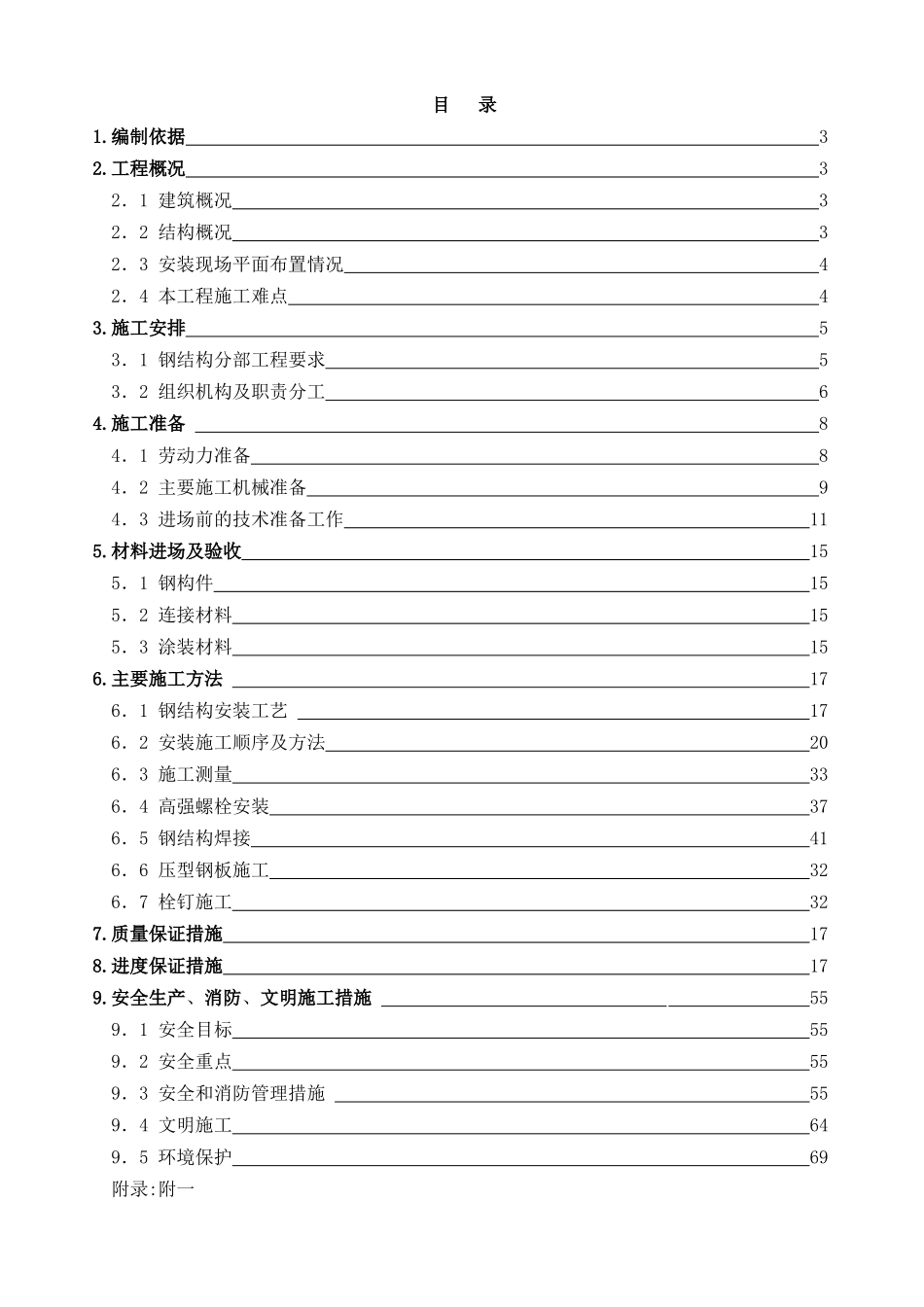

编制依据 32
工程概况 3 2.1 建筑概况 3 2.2 结构概况 3 2.3 安装现场平面布置情况 4 2.4 本工程施工难点 43
施工安排 5 3.1 钢结构分部工程要求 5 3.2 组织机构及职责分工 64
施工准备 8 4.1 劳动力准备 8 4.2 主要施工机械准备 9 4.3 进场前的技术准备工作 115
材料进场及验收 15 5.1 钢构件 15 5.2 连接材料 15 5.3 涂装材料 156
主要施工方法 17 6.1 钢结构安装工艺 17 6.2 安装施工顺序及方法 20 6.3 施工测量 336.4 高强螺栓安装 37 6.5 钢结构焊接 416.6 压型钢板施工 326.7 栓钉施工 327
质量保证措施 178
进度保证措施 179
安全生产、消防、文明施工措施 55 9.1 安全目标 55 9.2 安全重点 55 9.3 安全和消防管理措施 55 9.4 文明施工 64 9.5 环境保护 69 附录:附一 附二1
编制依据●俊发中心工程钢结构制作安装工程施工合同;●本工程施工图纸;●《钢结构工程施工质量验收法律规范》GB50205-2001;●《建筑钢结构焊接技术规程》JGJ81-2025;●《高层民用建筑钢结构技术规程》 JGJ99-98;●《钢结构高强螺栓连接的设计施工及验收规程》JGJ82-91;●《矩形钢管混凝土结构技术规程》CECS 159:2025;●《钢一混凝土组合楼盖结构设计与施工规程》YB9038—92;●《建筑工程施工质量验收统一标准》GB50300-2001

1 建筑概况本工程地上 24 层,地下 2 层,建筑面积约 51651㎡,建筑主体高度 99
其中地上 1~4层层高为 4
5m,4 层以上标准层层高 3
建筑呈矩形,平面尺寸 28
2×84m,主楼柱网尺寸8
