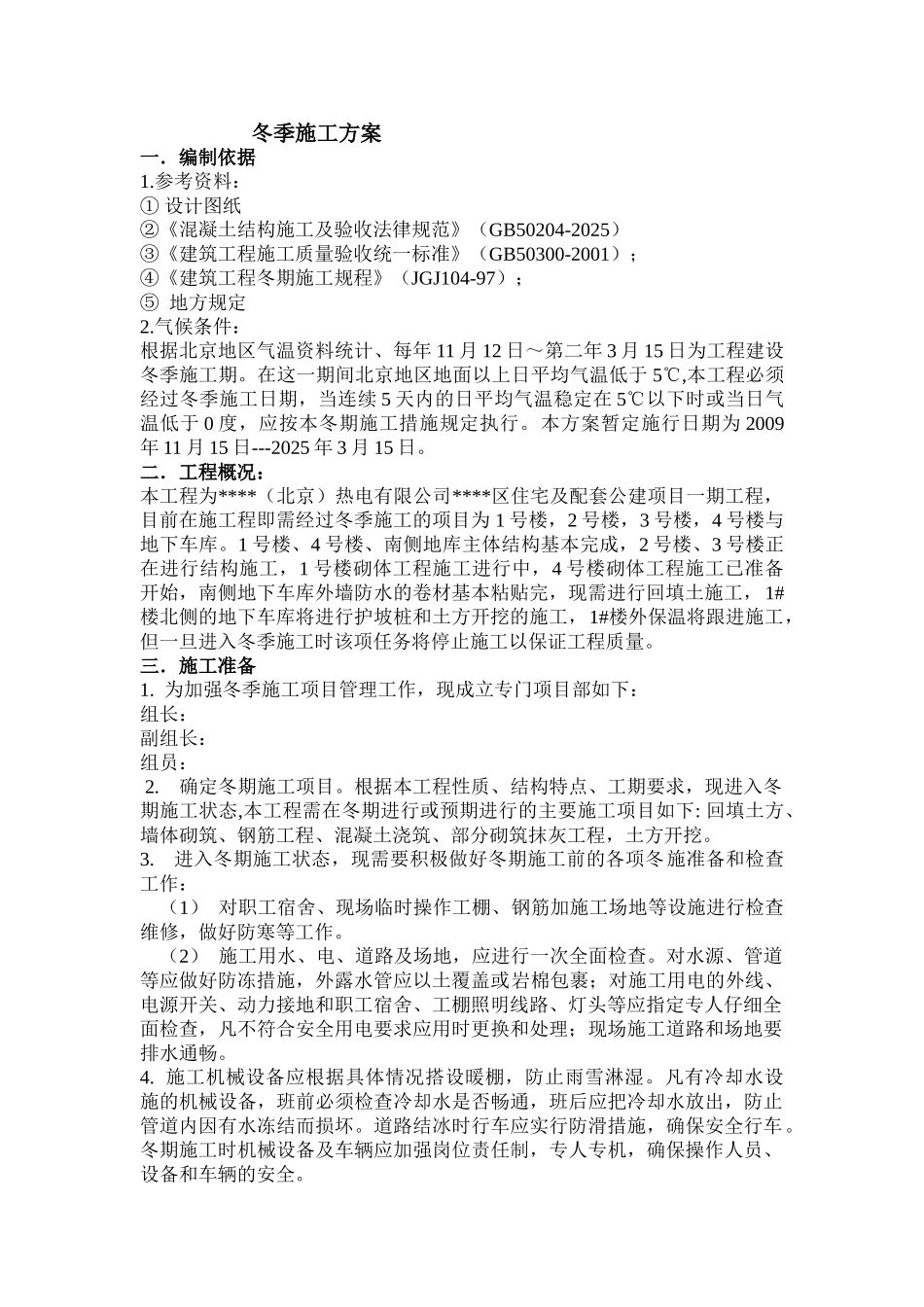

冬季施工方案一.编制依据1.参考资料:① 设计图纸②《混凝土结构施工及验收法律规范》(GB50204-2025)③《建筑工程施工质量验收统一标准》(GB50300-2001);④《建筑工程冬期施工规程》(JGJ104-97);⑤ 地方规定2.气候条件:根据北京地区气温资料统计、每年 11 月 12 日~第二年 3 月 15 日为工程建设冬季施工期。在这一期间北京地区地面以上日平均气温低于 5℃,本工程必须经过冬季施工日期,当连续 5 天内的日平均气温稳定在 5℃以下时或当日气温低于 0 度,应按本冬期施工措施规定执行。本方案暂定施行日期为 2009年 11 月 15 日---2025 年 3 月 15 日。二.工程概况:本工程为****(北京)热电有限公司****区住宅及配套公建项目一期工程,目前在施工程即需经过冬季施工的项目为 1 号楼,2 号楼,3 号楼,4 号楼与地下车库。1 号楼、4 号楼、南侧地库主体结构基本完成,2 号楼、3 号楼正在进行结构施工,1 号楼砌体工程施工进行中,4 号楼砌体工程施工已准备开始,南侧地下车库外墙防水的卷材基本粘贴完,现需进行回填土施工,1#楼北侧的地下车库将进行护坡桩和土方开挖的施工,1#楼外保温将跟进施工,但一旦进入冬季施工时该项任务将停止施工以保证工程质量。三.施工准备1. 为加强冬季施工项目管理工作,现成立专门项目部如下:组长:副组长:组员: 2. 确定冬期施工项目。根据本工程性质、结构特点、工期要求,现进入冬期施工状态,本工程需在冬期进行或预期进行的主要施工项目如下: 回填土方、墙体砌筑、钢筋工程、混凝土浇筑、部分砌筑抹灰工程,土方开挖。3. 进入冬期施工状态,现需要积极做好冬期施工前的各项冬施准备和检查工作: (1) 对职工宿舍、现场临时操作工棚、钢筋加施工场地等设施进行检查维修,做好防寒等工作。 (2) 施工用水、电、道路及场地,应进行一次全面检查。对水源、管道等应做好防冻措施,外露水管应以土覆盖或岩棉包裹;对施工用电的外线、电源开关、动力接地和职工宿舍、工棚照明线路、灯头等应指定专人仔细全面检查,凡不符合安全用电要求应用时更换和处理;现场施工道路和场地要排水通畅。4. 施工机械设备应根据具体情况搭设暖棚,防止雨雪淋湿。凡有冷却水设施的机械设备,班前必须检查冷却水是否畅通,班后应把冷却水放出,防止管道内因有水冻结而损坏。道路结冰时行车应实行防滑措施,确保安全行车。冬期施工时机械设备及车辆应加强岗位责任制,专人专...
