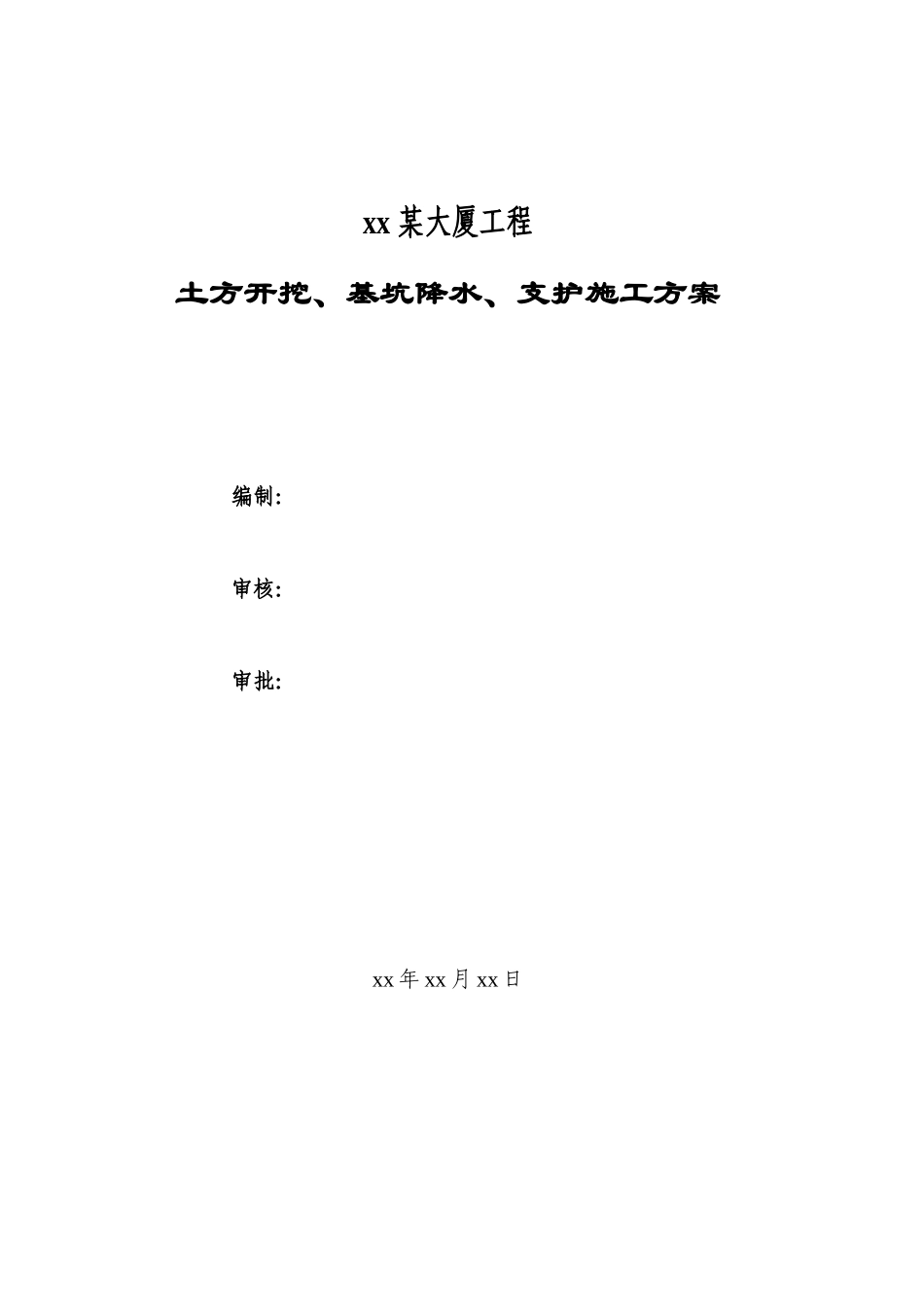

xx 某大厦工程土方开挖、基坑降水、支护施工方案 编制: 审核: 审批:xx 年 xx 月 xx 日1. 方案编制主要依据1)甲方提供的相关图纸。2)xx 地矿工程建设有限公司提供的《某房地产公司商住综合楼岩土工程勘察报告》(xx 年 xx 月)。3)《基坑支护技术规程》(JGJ120-99)。4)《混凝土结构设计法律规范》(GB50010-2025)。5)《建筑地基基础工程施工质量验收法律规范》(GB50202-2025)6)相关工程施工经验。2. 工程概况拟建建筑物位于 xx 市 xx 区。拟建商住综合楼(某大厦)地上 3层,地下 2 层,结构形式为框架结构,基础形式为箱型基础,原设计基础深度为-9.440m、-9.740m,设计变更后基础深度为-9.60m、-9.90m 。 拟 建 建 筑 物 的 基 础 尺 寸 约 为 55.1m×94.3m 。 拟 建 工 程±0.00 相当于绝对标高 37.95m。施工现场经过场地平整处理后,实测地面高程 37.332m。根据甲方提供的相关资料,基坑深按自然地面下-9.60m、9.90m 考虑。基坑拟采纳土钉墙支护和微型桩加土钉墙复合支护处理,降水采纳管井抽降。3. 岩土工程条件简述3.1 地层条件根据岩土工程勘察报告,与本工程相关的地层条件如下:地层序号土层名称特性描述层厚①素填土湿、中下密~松散1.67 ②砂质粉土中密~密实、稍湿~湿4.38 ③粉砂中密~密实、饱和2.37 ④粉质粘土硬塑~可塑、饱和2.33 ⑤粉砂中密~密实、饱和5.28 3.2 水文地质条件本场区 20m 埋深范围的地下水有二层:一为埋藏于粉砂③层中的上层滞水,其水位埋深 5.70m~9.40m,标高 29.28~32.28m,地层渗透性较差,水量较小,地下水的补给主要为大气降水补给;二为潜水,地下水位埋深 18.00m 左右,标高 20.23m。4. 土方开挖方案4.1 开挖顺序土方开挖方向为由北向南开挖,土方坡道设置于基坑南侧,且土方开挖需紧密配合土钉墙施工,根据各剖面段的土钉层数分层开挖。槽底留 200mm 厚的土层人工配合清槽。4.2 设备能力分析如昼夜作业,平均每车每天出土 100 方,35 台车共计 3500 方。根据现场场地情况及扰民、民扰处理情况以及夜间施工可能性估测,平均每天完成土方量计 3000 方。实际施工时,根据具体情况可调整机械力量以便确保工期。4.3 卸土场及土方运输路线根据现场情况确定。4.4 现场准备1)采纳带棚运土车,保证土屑不得散落在公路上。2)作冲洗池和沉淀池准备,冲洗池上要有铁篦子,道路作地面硬化。3)基坑四周及挖土操作面布置 12~...
