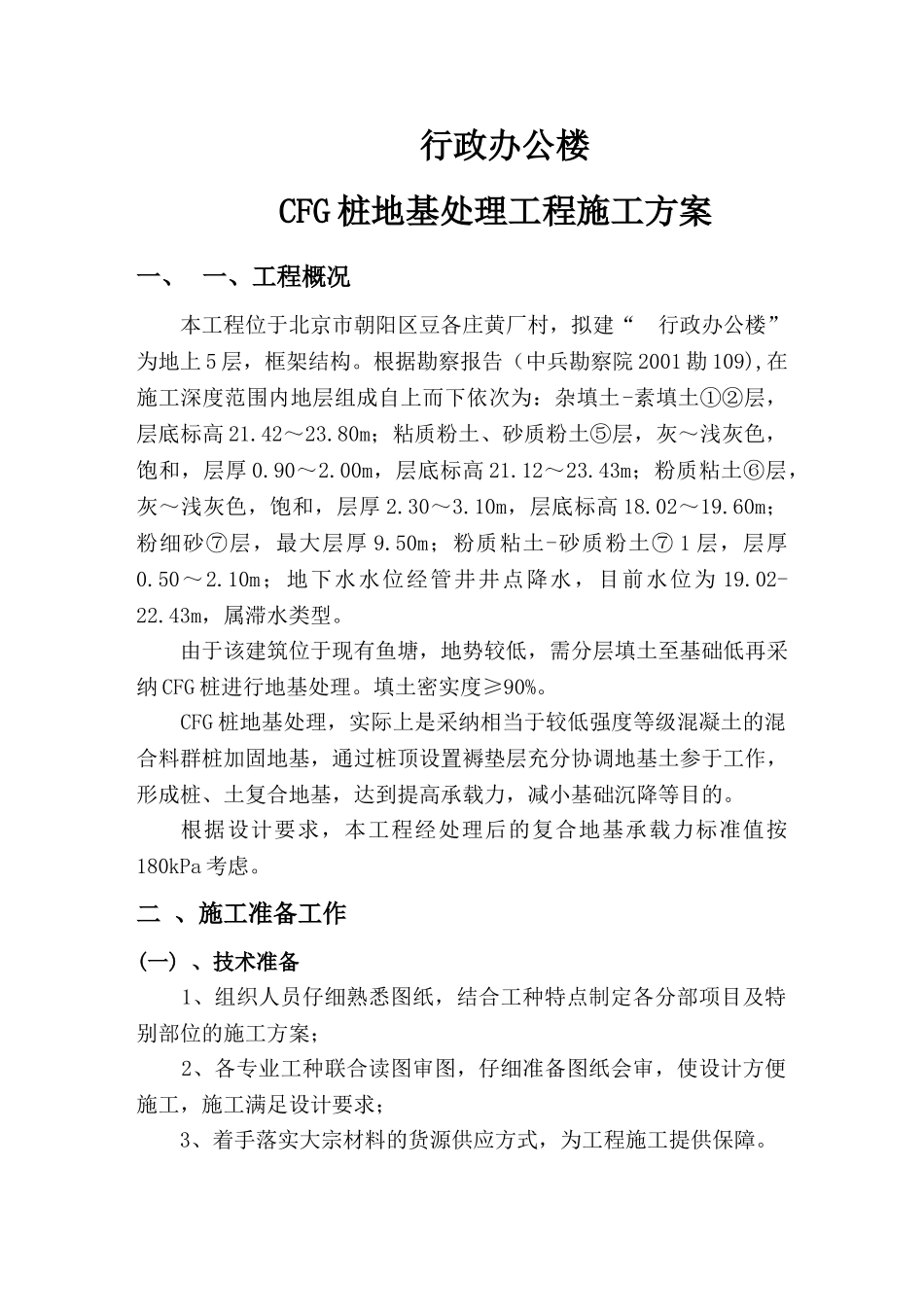

行政办公楼CFG 桩地基处理工程施工方案一、 一、工程概况 本工程位于北京市朝阳区豆各庄黄厂村,拟建“ 行政办公楼”为地上 5 层,框架结构
根据勘察报告(中兵勘察院 2001 勘 109),在施工深度范围内地层组成自上而下依次为:杂填土-素填土①②层,层底标高 21
80m;粘质粉土、砂质粉土⑤层,灰~浅灰色,饱和,层厚 0
00m,层底标高 21
43m;粉质粘土⑥层,灰~浅灰色,饱和,层厚 2
10m,层底标高 18
60m;粉细砂⑦层,最大层厚 9
50m;粉质粘土-砂质粉土⑦ 1 层,层厚0
10m;地下水水位经管井井点降水,目前水位为 19
43m,属滞水类型
由于该建筑位于现有鱼塘,地势较低,需分层填土至基础低再采纳 CFG 桩进行地基处理
填土密实度≥90%

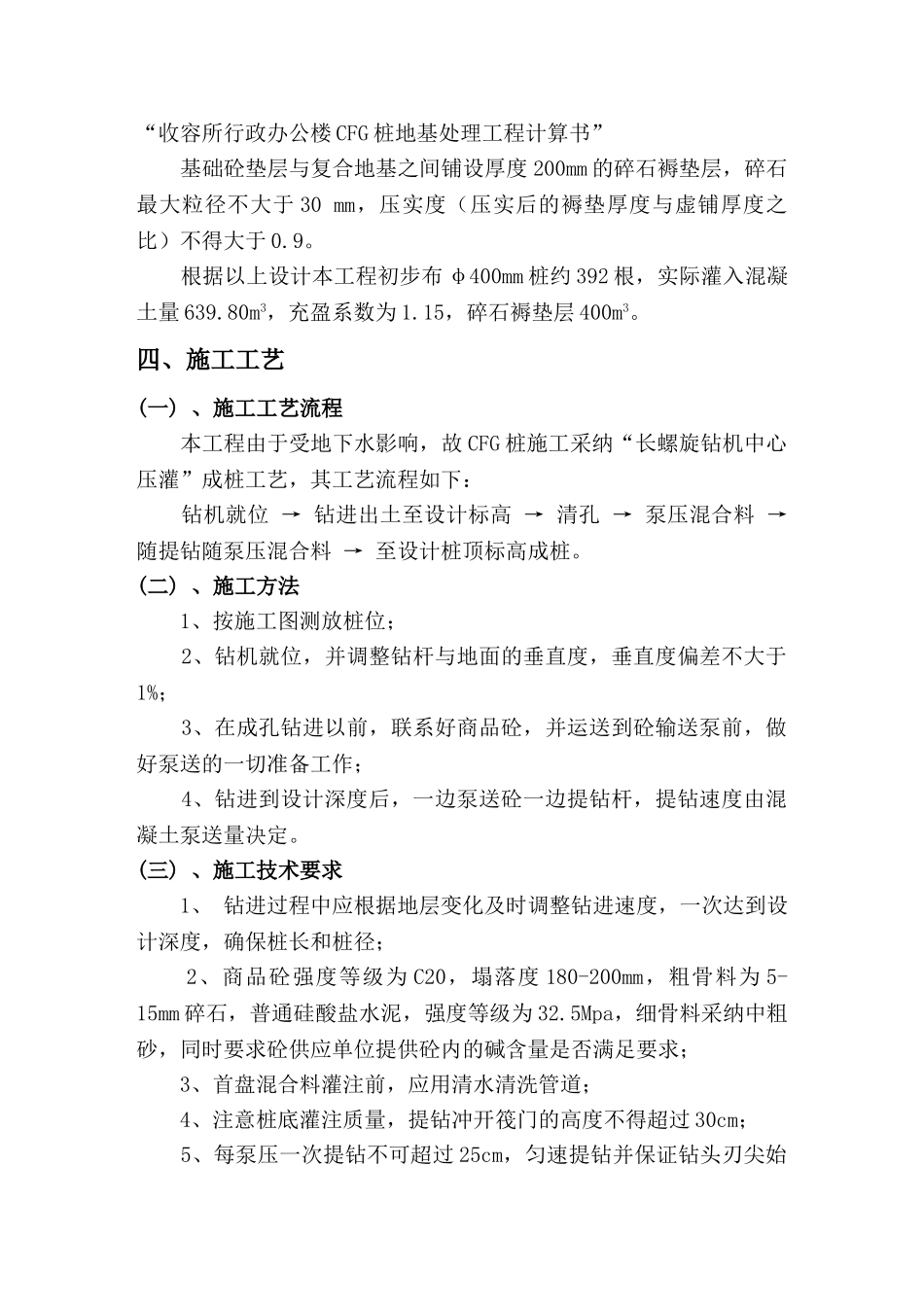

CFG 桩地基处理,实际上是采纳相当于较低强度等级混凝土的混合料群桩加固地基,通过桩顶设置褥垫层充分协调地基土参于工作,形成桩、土复合地基,达到提高承载力,减小基础沉降等目的
根据设计要求,本工程经处理后的复合地基承载力标准值按180kPa 考虑
二 、施工准备工作(一) 、技术准备 1、组织人员仔细熟悉图纸,结合工种特点制定各分部项目及特别部位的施工方案; 2、各专业工种联合读图审图,仔细准备图纸会审,使设计方便施工,施工满足设计要求; 3、着手落实大宗材料的货源供应方式,为工程施工提供保障

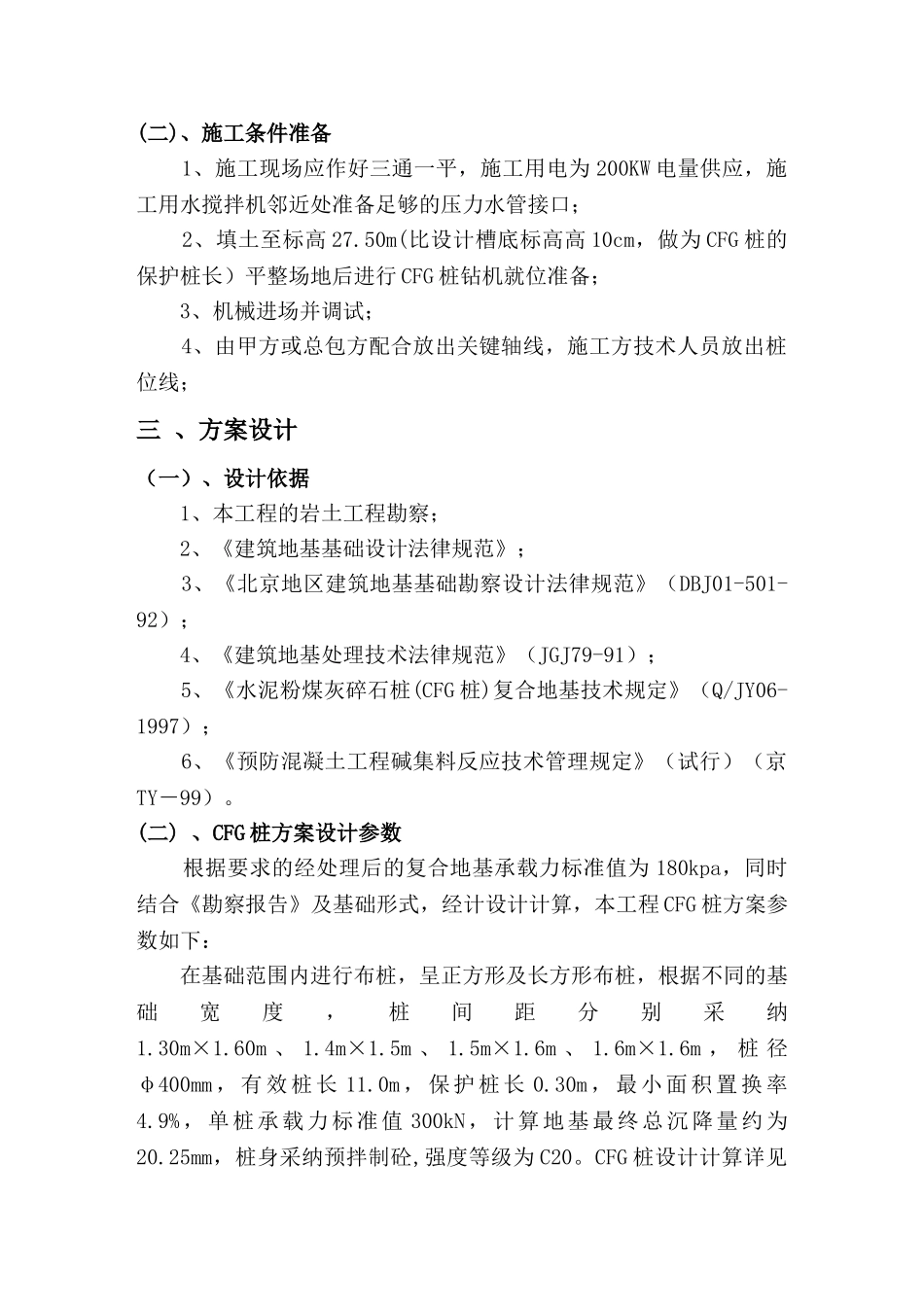

(二)、施工条件准备 1、施工现场应作好三通一平,施工用电为 200KW 电量供应,施工用水搅拌机邻近处准备足够的压力水管接口; 2、填土至标高 27
50m(比设计槽底标高高 10cm,做为 CFG 桩的保护桩长)平整场地后进行 CFG 桩钻机就位准备; 3、机械进场并调试; 4、由甲方或总包方配合放出关键轴线,施工方技术人员放出
