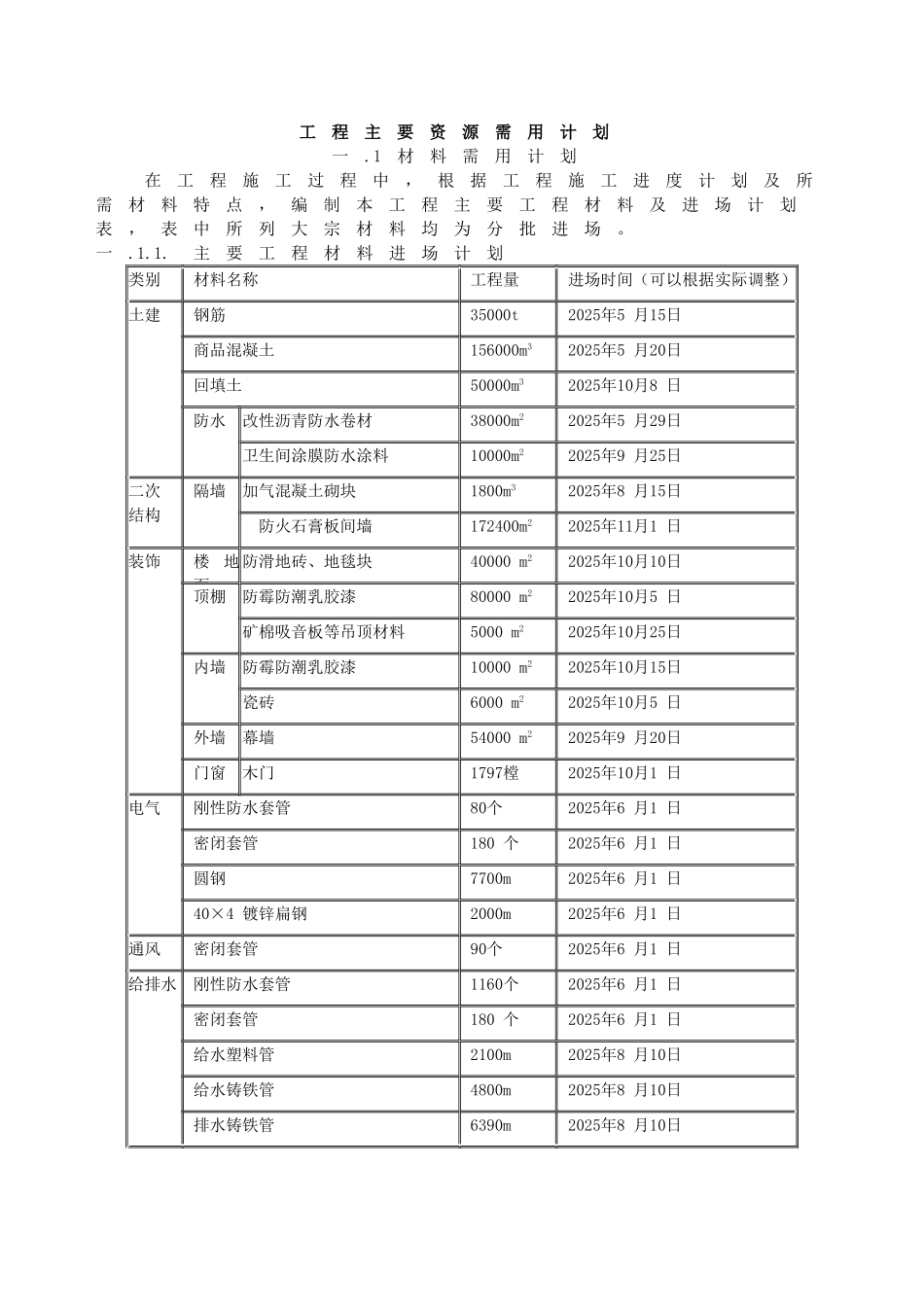

工程主要资源需用计划一
1 材料需用计划在工程施工过程中,根据工程施工进度计划及所需材料特点,编制本工程主要工程材料及进场计划表,表中所列大宗材料均为分批进场
主要工程材料进场计划类别材料名称工程量进场时间(可以根据实际调整)土建钢筋35000t2025年5 月15日商品混凝土156000m32025年5 月20日回填土50000m32025年10月8 日防水改性沥青防水卷材38000m22025年5 月29日卫生间涂膜防水涂料10000m22025年9 月25日二次结构隔墙加气混凝土砌块1800m32025年8 月15日防火石膏板间墙172400m22025年11月1 日装饰楼地面防滑地砖、地毯块40000 m22025年10月10日顶棚防霉防潮乳胶漆80000 m22025年10月5 日矿棉吸音板等吊顶材料5000 m22025年10月25日内墙防霉防潮乳胶漆10000 m22025年10月15日瓷砖6000 m22025年10月5 日外墙幕墙54000 m22025年9 月20日门窗木门1797樘2025年10月1 日电气刚性防水套管80个2025年6 月1 日密闭套管180 个2025年6 月1 日圆钢7700m2025年6 月1 日40×4 镀锌扁钢2000m2025年6 月1 日通风密闭套管90个2025年6 月1 日给排水刚性防水套管1160个2025年6 月1 日密闭套管180 个2025年6 月1 日给水塑料管2100m2025年8 月10日给水铸铁管4800m2025年8 月10日排水铸铁管6390m2025年8 月10日一

材料的供应及管理本工程材料的管理分成以下几种情况:1
业主负责采购供应及管理的材料
业主负责,但委托总承包办理一切事宜或要求总承包一起参加
根据合约规定,由分包人负责供应的材料
除第一种情况以外,第2
