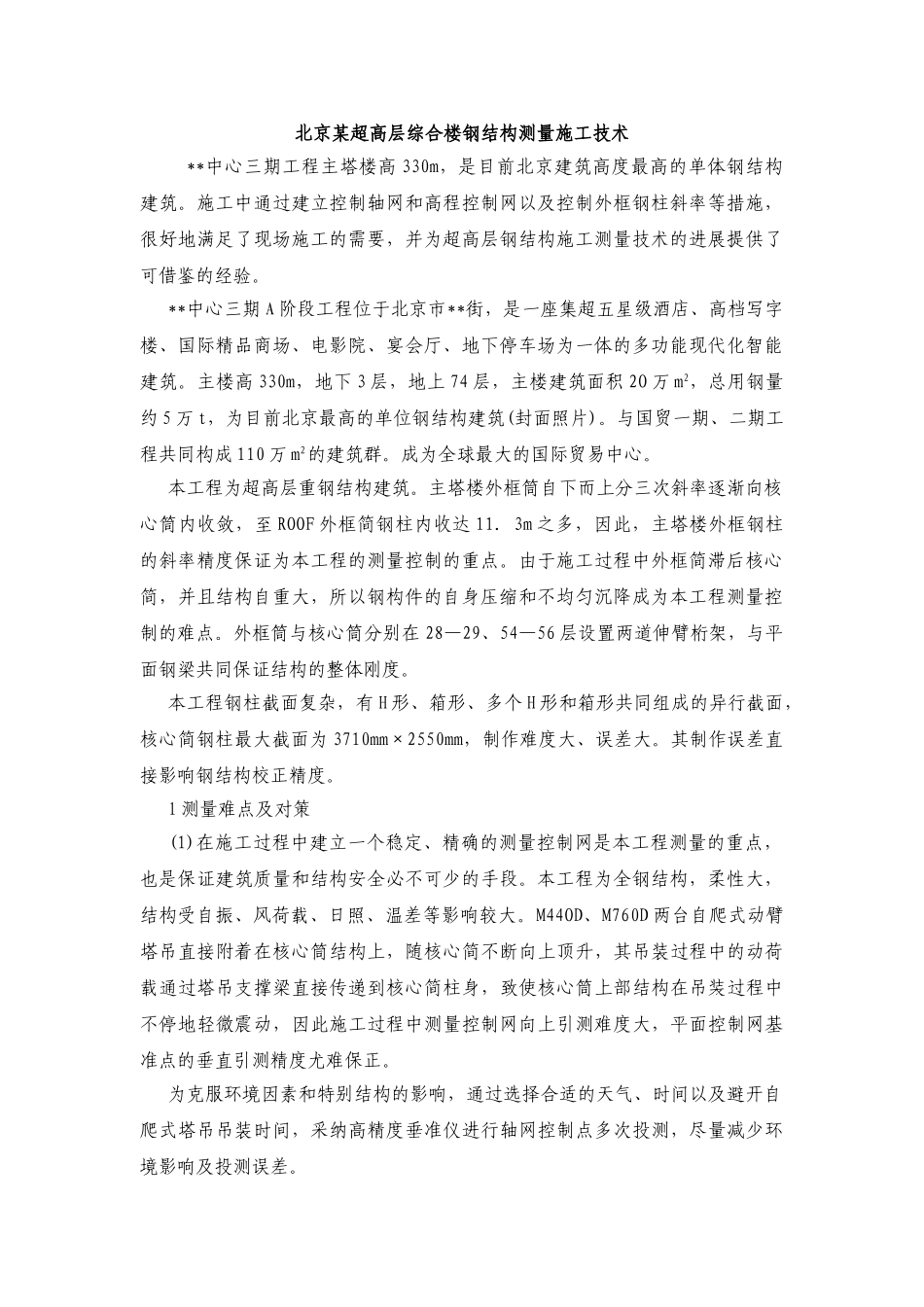

北京某超高层综合楼钢结构测量施工技术**中心三期工程主塔楼高 330m,是目前北京建筑高度最高的单体钢结构建筑。施工中通过建立控制轴网和高程控制网以及控制外框钢柱斜率等措施,很好地满足了现场施工的需要,并为超高层钢结构施工测量技术的进展提供了可借鉴的经验。**中心三期 A 阶段工程位于北京市**街,是一座集超五星级酒店、高档写字楼、国际精品商场、电影院、宴会厅、地下停车场为一体的多功能现代化智能建筑。主楼高 330m,地下 3 层,地上 74 层,主楼建筑面积 2O 万 m2,总用钢量约 5 万 t,为目前北京最高的单位钢结构建筑(封面照片)。与国贸一期、二期工程共同构成 110 万 m2的建筑群。成为全球最大的国际贸易中心。本工程为超高层重钢结构建筑。主塔楼外框筒自下而上分三次斜率逐渐向核心筒内收敛,至 ROOF 外框简钢柱内收达 11.3m 之多,因此,主塔楼外框钢柱的斜率精度保证为本工程的测量控制的重点。由于施工过程中外框简滞后核心简,并且结构自重大,所以钢构件的自身压缩和不均匀沉降成为本工程测量控制的难点。外框筒与核心筒分别在 28—29、54—56 层设置两道伸臂桁架,与平面钢梁共同保证结构的整体刚度。本工程钢柱截面复杂,有 H 形、箱形、多个 H 形和箱形共同组成的异行截面,核心简钢柱最大截面为 3710mm×2550mm,制作难度大、误差大。其制作误差直接影响钢结构校正精度。l 测量难点及对策(1)在施工过程中建立一个稳定、精确的测量控制网是本工程测量的重点,也是保证建筑质量和结构安全必不可少的手段。本工程为全钢结构,柔性大,结构受自振、风荷载、日照、温差等影响较大。M44OD、M760D 两台自爬式动臂塔吊直接附着在核心筒结构上,随核心简不断向上顶升,其吊装过程中的动荷载通过塔吊支撑梁直接传递到核心简柱身,致使核心筒上部结构在吊装过程中不停地轻微震动,因此施工过程中测量控制网向上引测难度大,平面控制网基准点的垂直引测精度尤难保正。为克服环境因素和特别结构的影响,通过选择合适的天气、时间以及避开自爬式塔吊吊装时间,采纳高精度垂准仪进行轴网控制点多次投测,尽量减少环境影响及投测误差。(2)外框筒滞后核心筒、土建滞后钢结构,测量控制网的衔接尤为重要。施工过程中统一使用Ⅱ级建筑物控制网,测量精度指标严格控制在测量法律规范限差之内,外框筒与核心简轴网联测,土建轴线网与钢结构轴线网联测,做到交圈闭合。由于核心简高于外框筒施工,并且核心...
